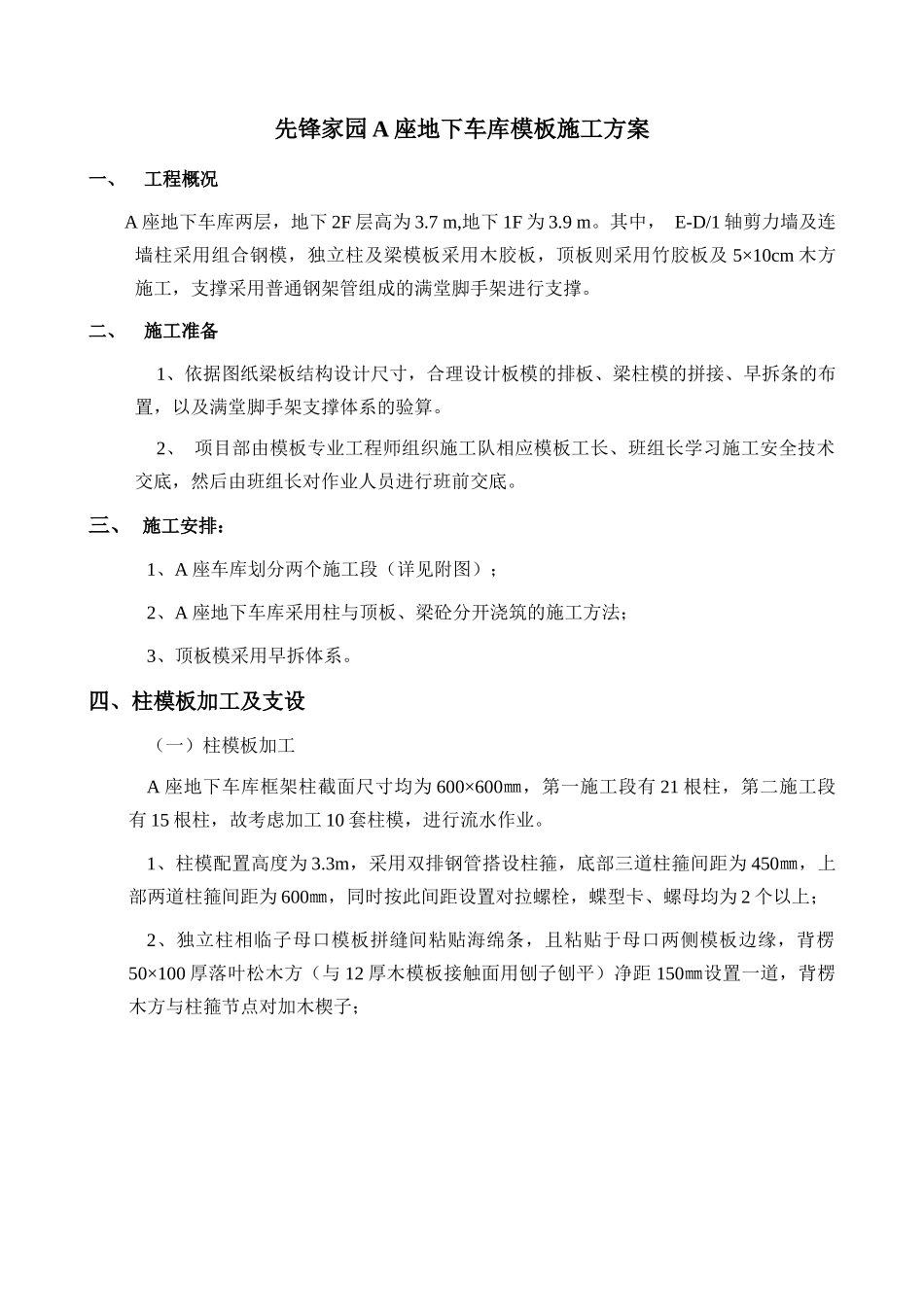

先锋家园A座地下车库模板施工方案一、工程概况A座地下车库两层,地下2F层高为3
7m,地下1F为3
其中,E-D/1轴剪力墙及连墙柱采用组合钢模,独立柱及梁模板采用木胶板,顶板则采用竹胶板及5×10cm木方施工,支撑采用普通钢架管组成的满堂脚手架进行支撑
二、施工准备1、依据图纸梁板结构设计尺寸,合理设计板模的排板、梁柱模的拼接、早拆条的布置,以及满堂脚手架支撑体系的验算
2、项目部由模板专业工程师组织施工队相应模板工长、班组长学习施工安全技术交底,然后由班组长对作业人员进行班前交底
三、施工安排:1、A座车库划分两个施工段(详见附图);2、A座地下车库采用柱与顶板、梁砼分开浇筑的施工方法;3、顶板模采用早拆体系
四、柱模板加工及支设(一)柱模板加工A座地下车库框架柱截面尺寸均为600×600㎜,第一施工段有21根柱,第二施工段有15根柱,故考虑加工10套柱模,进行流水作业
1、柱模配置高度为3

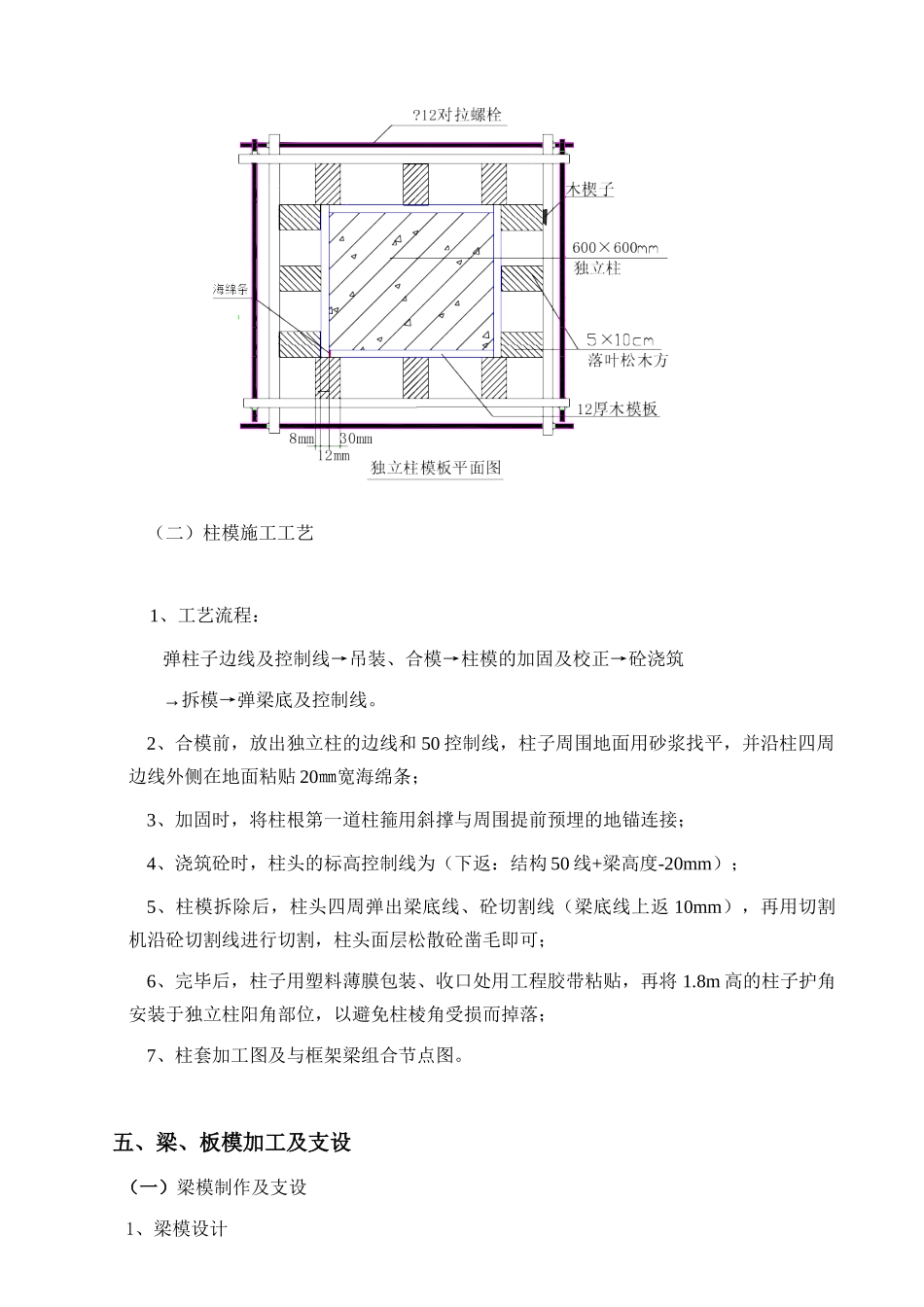

3m,采用双排钢管搭设柱箍,底部三道柱箍间距为450㎜,上部两道柱箍间距为600㎜,同时按此间距设置对拉螺栓,蝶型卡、螺母均为2个以上;2、独立柱相临子母口模板拼缝间粘贴海绵条,且粘贴于母口两侧模板边缘,背楞50×100厚落叶松木方(与12厚木模板接触面用刨子刨平)净距150㎜设置一道,背楞木方与柱箍节点对加木楔子;(二)柱模施工工艺1、工艺流程:弹柱子边线及控制线→吊装、合模→柱模的加固及校正→砼浇筑→拆模→弹梁底及控制线
2、合模前,放出独立柱的边线和50控制线,柱子周围地面用砂浆找平,并沿柱四周边线外侧在地面粘贴20㎜宽海绵条;3、加固时,将柱根第一道柱箍用斜撑与周围提前预埋的地锚连接;4、浇筑砼时,柱头的标高控制线为(下返:结构50线+梁高度-20mm);5、柱模拆除后,柱头四周弹出梁底线、砼切割线(梁底线上返10mm),再用切割机沿砼切割线进行切割,柱头面层松散砼凿
