2024年水电站年度个人总结与2024年水管所工作总结及2024年工作计划汇编2024年水电站年度个人总结XX水电站年终个人工作总结范文1一、工程建设情况1、辅助工程2、导流洞工程3、前期辅助工程二、工程款支付情况1、导流洞工程福建省隧道公司自导流洞工程施工以来,监理审核工程款:525万元,所扣质保金:26万元,代扣税金:16万元
已支付工程款:43万元,尚欠款:4万元
2、前期辅助工程陇南市江龙公司自前期辅助工程施工以来,监理审核工程款:658万元,所扣质保金:65万元,代扣税款:21万元
已支付工程款:475万元,尚欠款:6万元
3、材料款4、施工用电5、其它费用前期环保、水保、勘测、设计费合计:267万元,尚欠款:99万元
厂区、枢纽区征地费:6万元
协调村民与施工单位之间纠纷,答应为村民解决引水灌溉、场地平整等工程所产生的费用:9万元,尚欠款:13万元

6、资金支出第1页共5页20xx年花园电站总投入资金:1
66亿元,总支出:1833万元
其中:支付施工单位工程款:986万元,工程材料款:346万元,日常办公费:99万元,各项合同款:365万元,其它支出:37万元

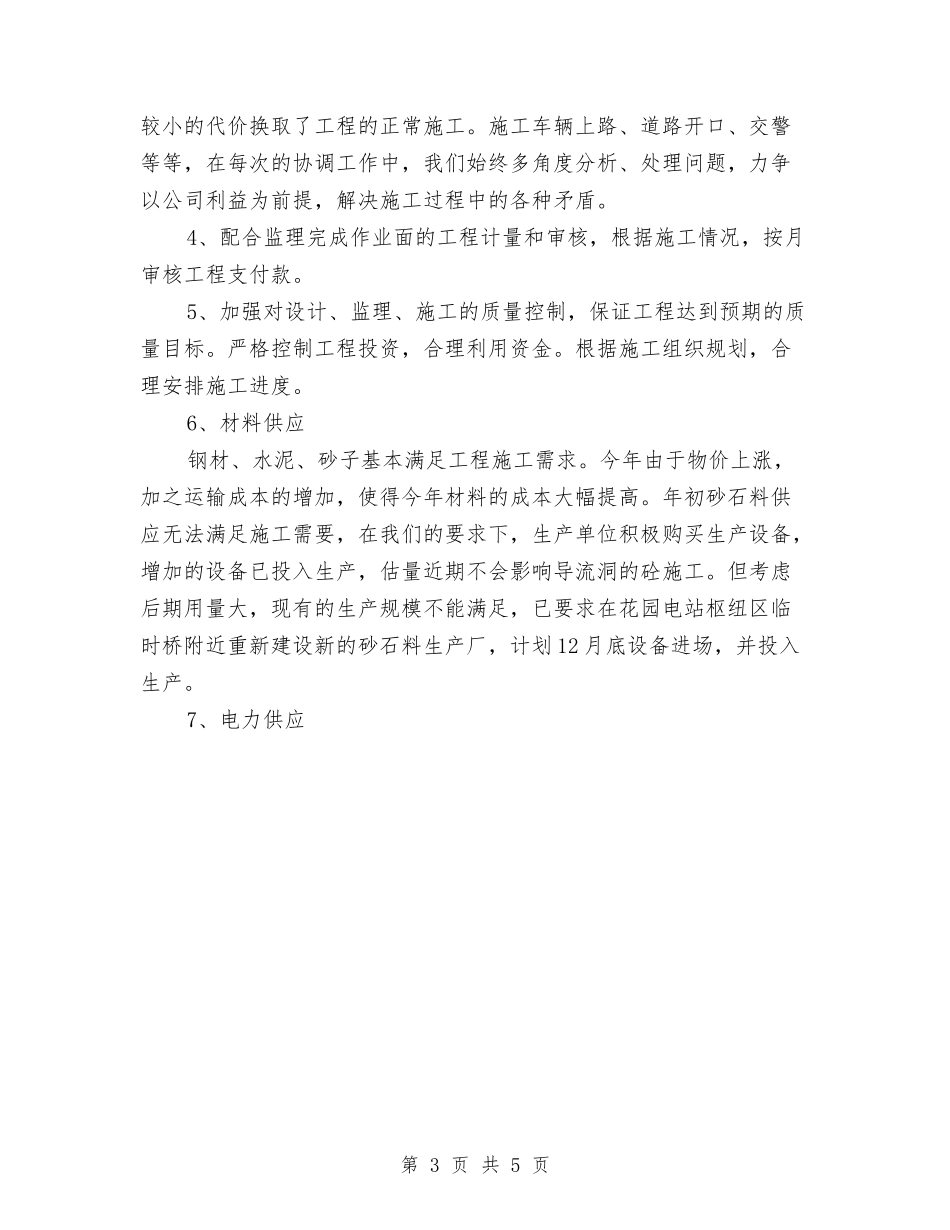

三、外围协调1、设计院常常深化施工现场,随时掌握施工情况
年初多次联系江明设计院到花园施工现场踏察,根据现场地形及时、合理进行设计,优化设计方案
在地质勘探单位没有发觉大坝左岸具有古河床情况下,由于我们反复深化现场,根据现场地形推测,推断大坝左坝肩可能存在古河床
后期导流洞的开挖印证了我们的看法,于是联系甘肃水文地质勘测院尽快到现场对大坝周边进行踏勘,确定古河床位置及大坝周边地质情况,为下一步设计提供详尽的地质资料
可设计院的反复更换造成地质勘测单位对勘测任务难以执行,致使地勘单位迟迟未能进场
20xx年1月18日,力邀陕西设计院、甘肃水文地勘院工作人来花园现场踏看,并召开业主、设计院、地勘院、监理、施
