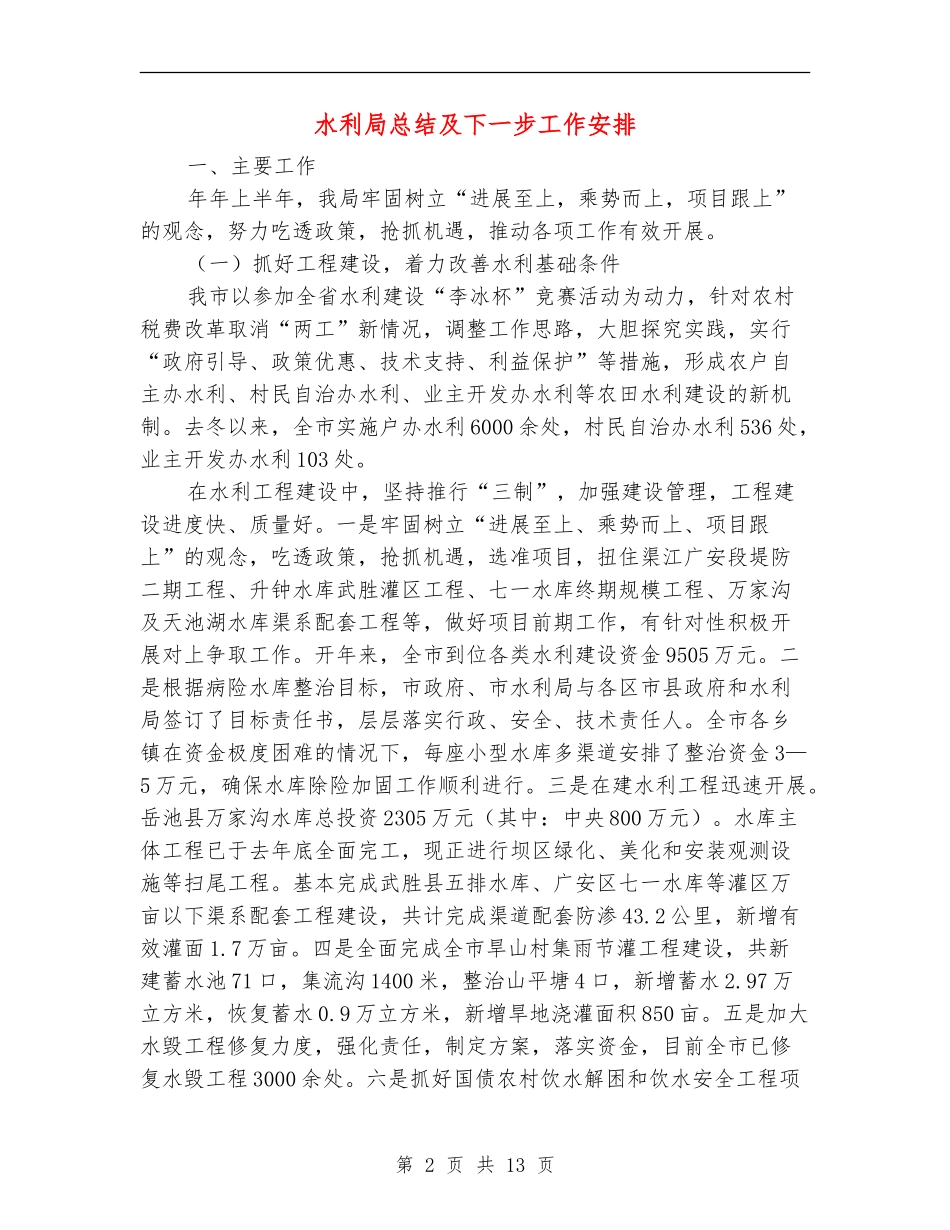

第1页共13页编号:_____水利局总结及下一步工作安排学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)水利局总结及下一步工作安排一、主要工作年年上半年,我局牢固树立“进展至上,乘势而上,项目跟上”的观念,努力吃透政策,抢抓机遇,推动各项工作有效开展
(一)抓好工程建设,着力改善水利基础条件我市以参加全省水利建设“李冰杯”竞赛活动为动力,针对农村税费改革取消“两工”新情况,调整工作思路,大胆探究实践,实行“政府引导、政策优惠、技术支持、利益保护”等措施,形成农户自主办水利、村民自治办水利、业主开发办水利等农田水利建设的新机制
去冬以来,全市实施户办水利6000余处,村民自治办水利536处,业主开发办水利103处
在水利工程建设中,坚持推行“三制”,加强建设管理,工程建设进度快、质量好
一是牢固树立“进展至上、乘势而上、项目跟上”的观念,吃透政策,抢抓机遇,选准项目,扭住渠江广安段堤防二期工程、升钟水库武胜灌区工程、七一水库终期规模工程、万家沟及天池湖水库渠系配套工程等,做好项目前期工作,有针对性积极开展对上争取工作
开年来,全市到位各类水利建设资金9505万元
二是根据病险水库整治目标,市政府、市水利局与各区市县政府和水利局签订了目标责任书,层层落实行政、安全、技术责任人
全市各乡镇在资金极度困难的情况下,每座小型水库多渠道安排了整治资金3—5万元,确保水库除险加固工作顺利进行
三是在建水利工程迅速开展
岳池县万家沟水库总投资2305万元(其中:中央800万元)
水库主体工程已于去年底全面完工,现正进行坝区绿化、美化和安装观测设施等扫尾工程
基本完成武胜县五排水库、广安区七一水库等灌区万亩以下渠系配套工程建设,共计完成渠道配套防渗43
2公里,新增有效灌面1

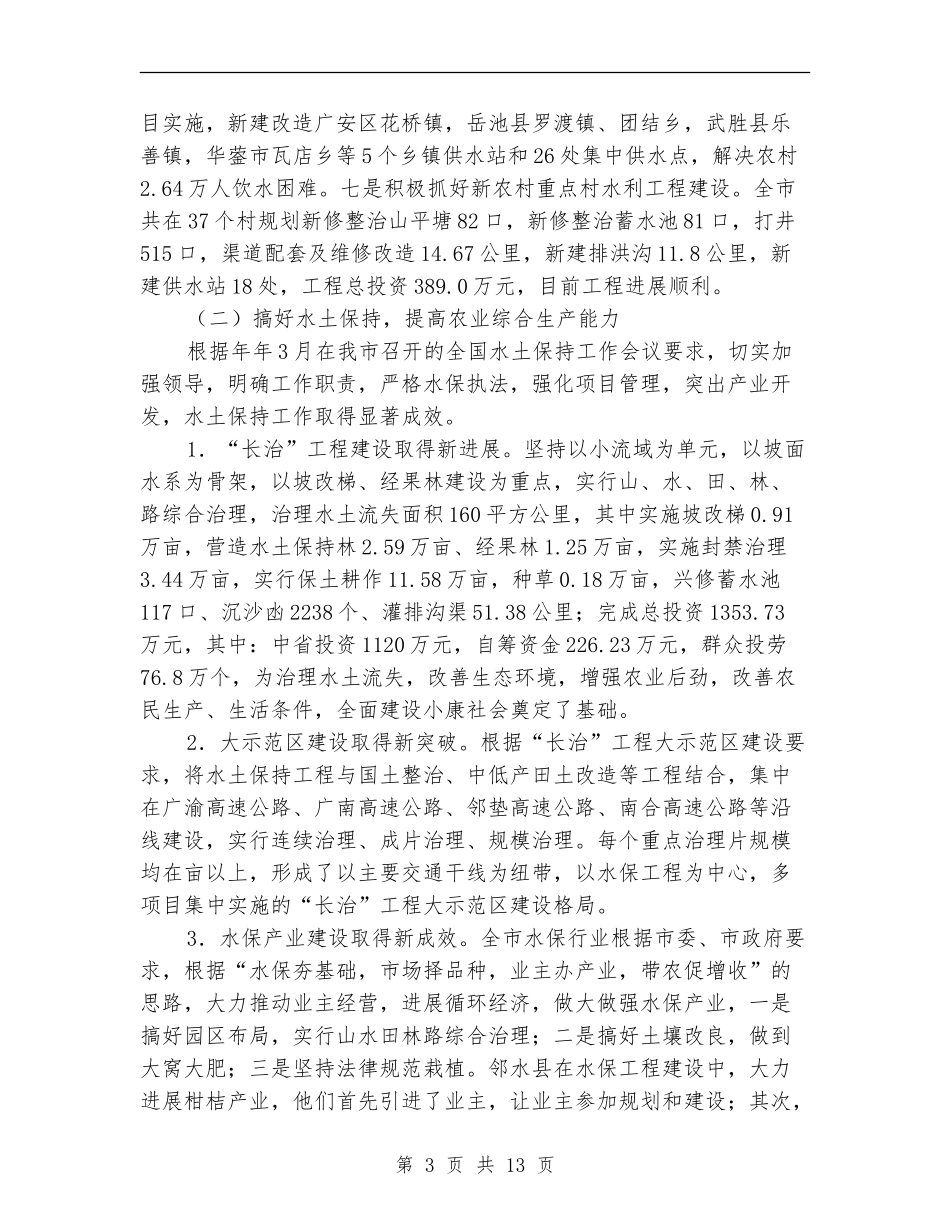

四是全面完成全市旱山村集雨节灌工程建设,共新建蓄水
