水利工程项目整改情况报告贵委《关于县顺河堰水利工程项目的整改意见》收悉,我县高度重视,庚即责成县发改局、县财政局、县水务局、顺河堰水利工程有限责任公司(以下简称:顺河堰公司)进行专题讨论,逐条梳理,落实责任单位和责任人,严格根据整改意见及时整改
现将整改情况报告如下:一、招投标和合同管理方面整改情况一是针对部分合同签订不法律规范,部分合同签字盖章不全的问题
顺河堰公司对合同进行了再次清理,并严格根据《水利水电建设工程验收规程》、《水利水电工程施工质量检验与评定规程》等章程规定,将不法律规范和多余资料清理出卷,待签字盖章符合法律规范后再整理装卷
二是针对部分合同未用原件归档,环评咨询服务合同用复印件归档的问题
顺河堰公司已将该合同的原件归档入卷
三是针对监理单位现场派驻人员到位差,未根据投标文件承诺派驻监理人员的问题
顺河堰公司及时与项目监理单位(江河工程建设监理有限公司)取得联系,并于4月28日下发了《关于要求县顺河堰水利工程监理单位人员到岗的紧急通知》,要求其在5月4日前根据“投标文件承诺”派驻8名监理人员到位
目前监理单位已调配监理人员到岗
同时,经顺河堰水利工程建设领导小组办公室和顺河堰公司讨论同意,已聘请专业的资料员对工程档案资料进行全面清理和归卷,确保工程档案法律规范完整,达到验收要求

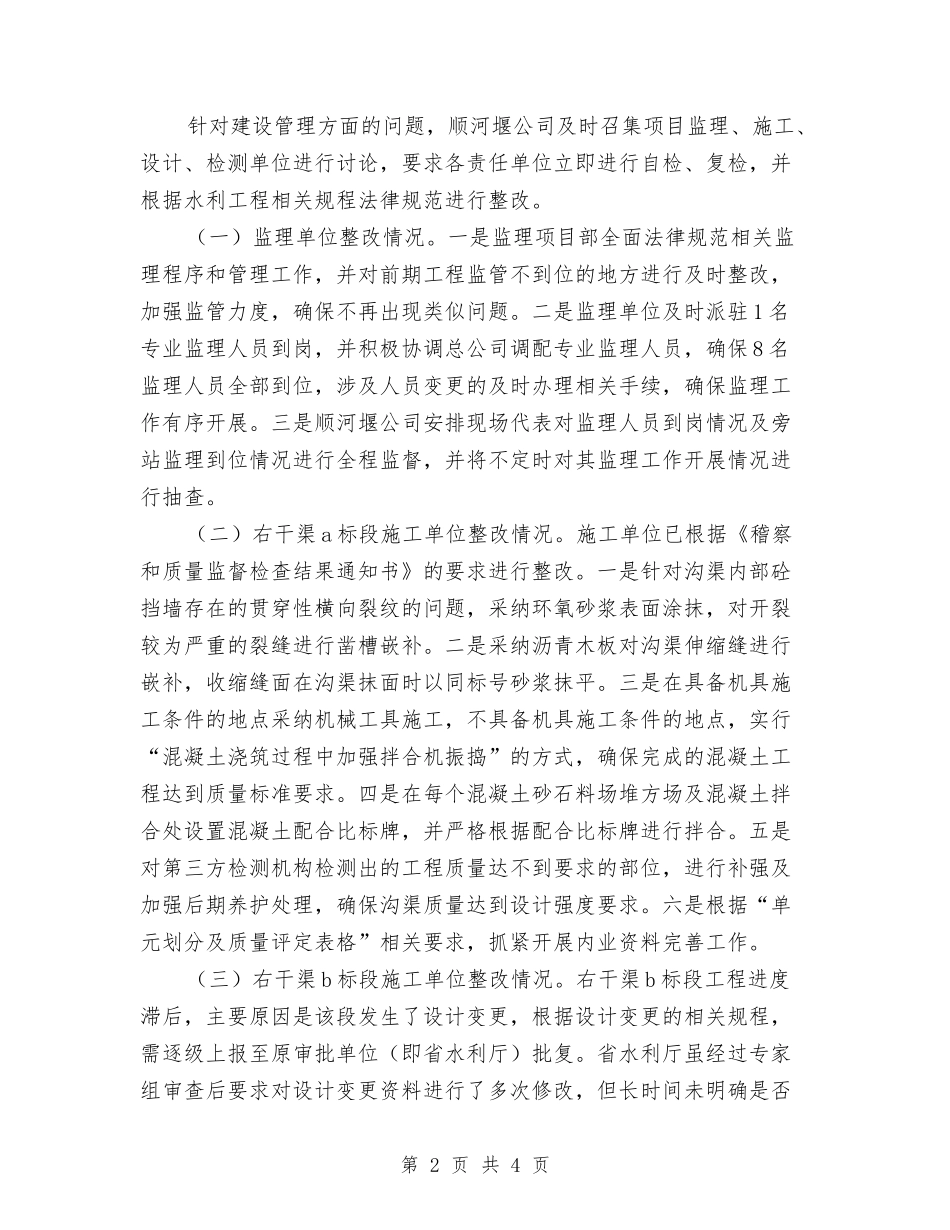

二、建设管理方面整改情况第1页共4页针对建设管理方面的问题,顺河堰公司及时召集项目监理、施工、设计、检测单位进行讨论,要求各责任单位立即进行自检、复检,并根据水利工程相关规程法律规范进行整改
(一)监理单位整改情况
一是监理项目部全面法律规范相关监理程序和管理工作,并对前期工程监管不到位的地方进行及时整改,加强监管力度,确保不再出现类似问题
二是监理单位及时派驻1名专业监理人员到岗,并积极协调总公司调配专业监理人员,确保8名监理人员全部到位,涉及人员变更的及时办理相关手续,确保监理
