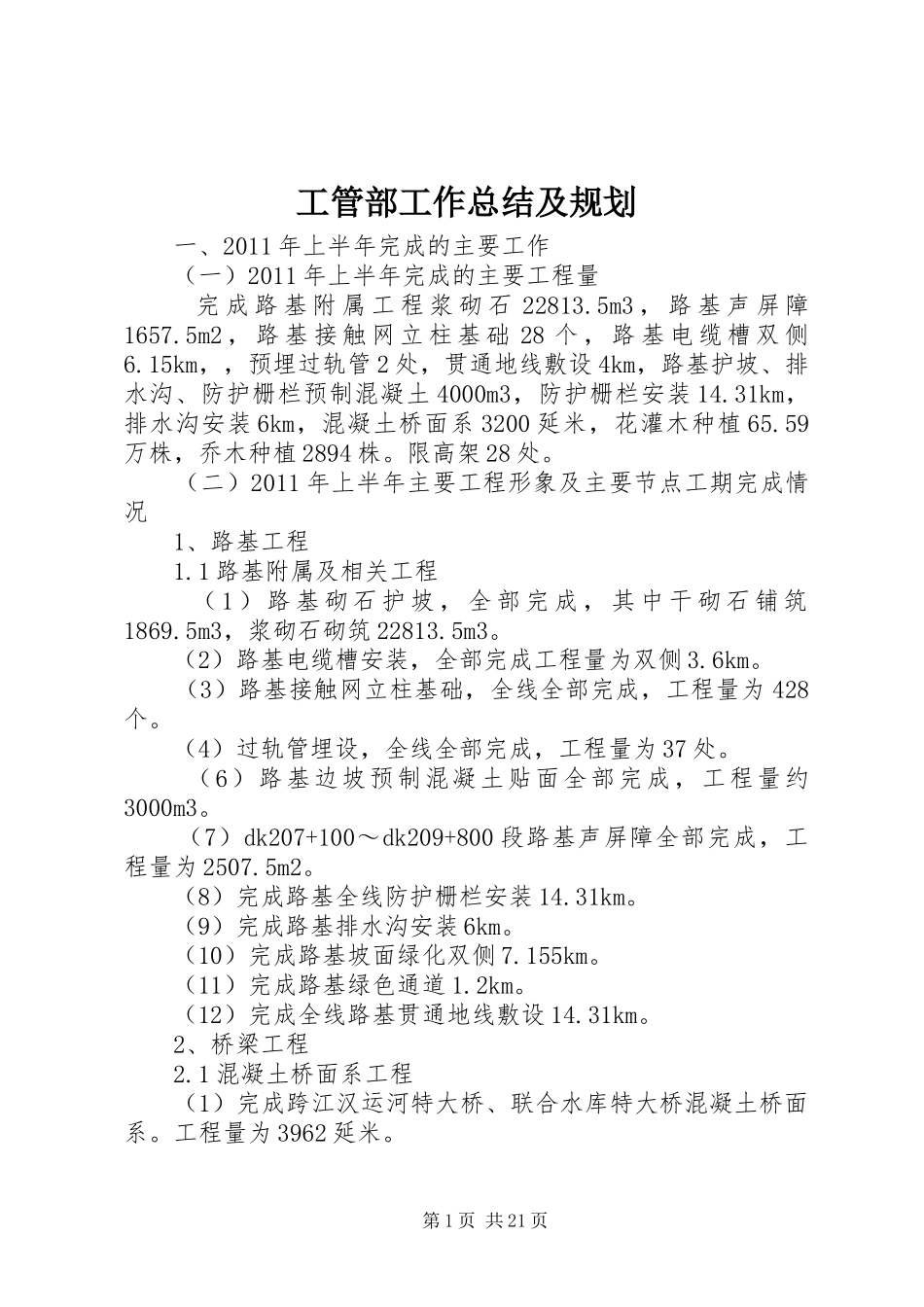

工管部工作总结及规划一、2011年上半年完成的主要工作(一)2011年上半年完成的主要工程量完成路基附属工程浆砌石22813
5m3,路基声屏障1657
5m2,路基接触网立柱基础28个,路基电缆槽双侧6
15km,,预埋过轨管2处,贯通地线敷设4km,路基护坡、排水沟、防护栅栏预制混凝土4000m3,防护栅栏安装14
31km,排水沟安装6km,混凝土桥面系3200延米,花灌木种植65
59万株,乔木种植2894株
限高架28处
(二)2011年上半年主要工程形象及主要节点工期完成情况1、路基工程1
1路基附属及相关工程(1)路基砌石护坡,全部完成,其中干砌石铺筑1869
5m3,浆砌石砌筑22813
(2)路基电缆槽安装,全部完成工程量为双侧3
(3)路基接触网立柱基础,全线全部完成,工程量为428个
(4)过轨管埋设,全线全部完成,工程量为37处
(6)路基边坡预制混凝土贴面全部完成,工程量约3000m3
(7)dk207+100~dk209+800段路基声屏障全部完成,工程量为2507
(8)完成路基全线防护栅栏安装14
(9)完成路基排水沟安装6km
(10)完成路基坡面绿化双侧7
(11)完成路基绿色通道1
(12)完成全线路基贯通地线敷设14
2、桥梁工程2
1混凝土桥面系工程(1)完成跨江汉运河特大桥、联合水库特大桥混凝土桥面系
工程量为3962延米
第1页共21页2
2桥梁绿色通道(1)完成跨江汉运河特大桥、联合水库特大桥绿色通道
3、框架涵工程(1)完成框架涵限高架28处

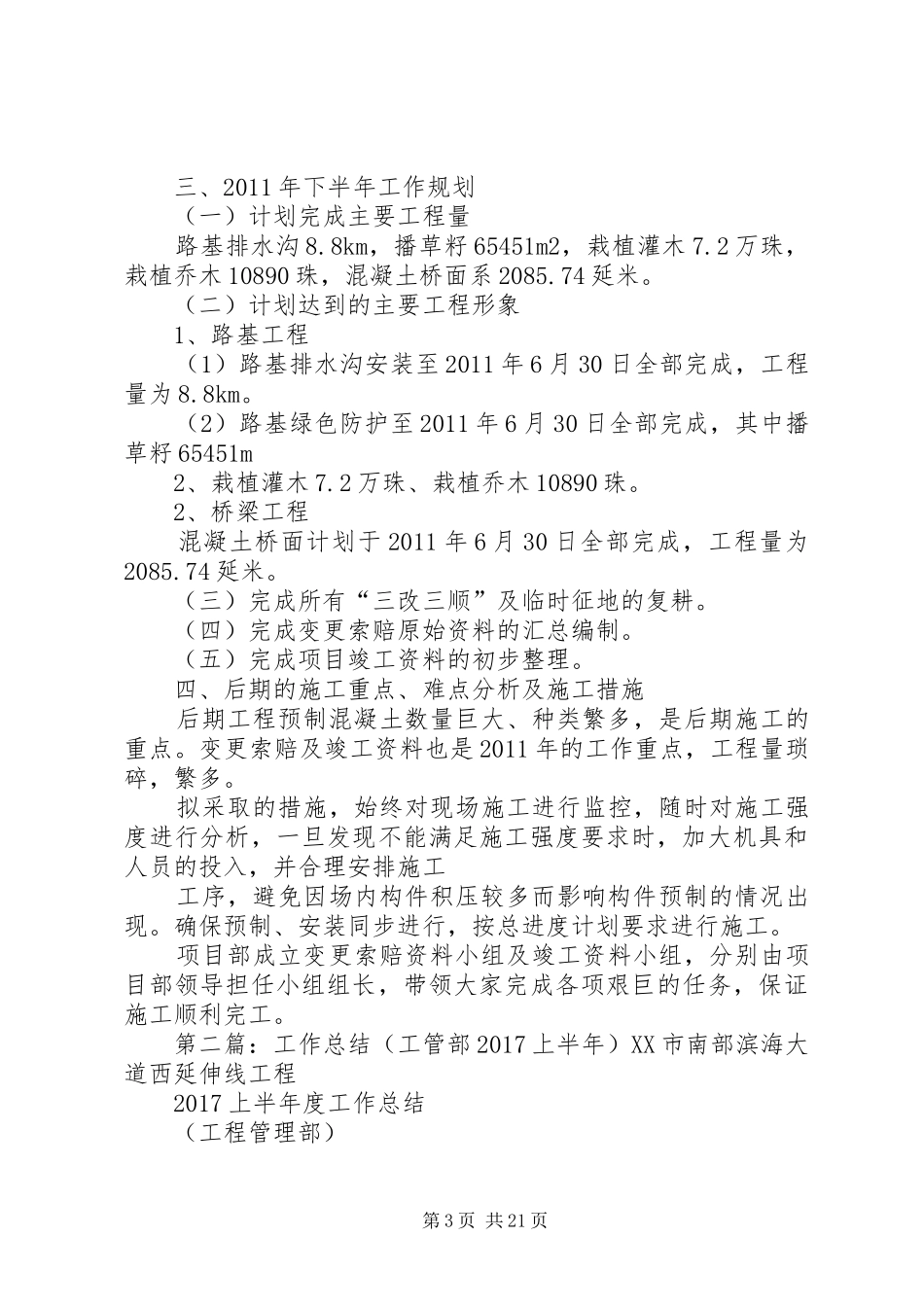

二、以技术和施工管理着手,确保施工进度形象第一,坚持“技术先行”原则,夯实技术基础工作,充分发挥施工技术对于现场生产的全盘指导作用
项目部针对桥梁角钢支架安装、路基贯通地线及路基电缆槽接地端子等重点、难点施工部位,增加技术
