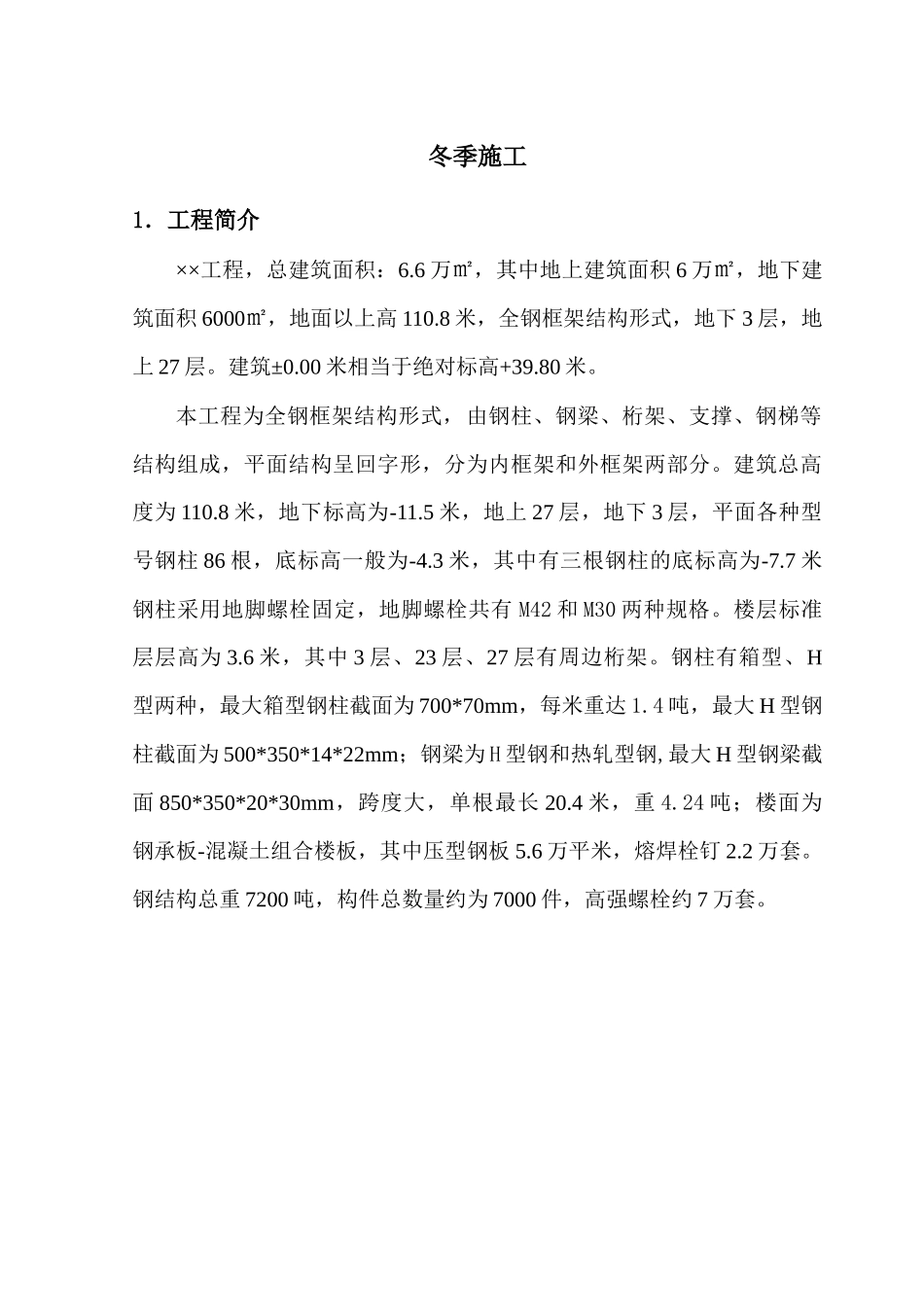

冬季施工1.工程简介××工程,总建筑面积:6
6万㎡,其中地上建筑面积6万㎡,地下建筑面积6000㎡,地面以上高110
8米,全钢框架结构形式,地下3层,地上27层
00米相当于绝对标高+39
本工程为全钢框架结构形式,由钢柱、钢梁、桁架、支撑、钢梯等结构组成,平面结构呈回字形,分为内框架和外框架两部分
建筑总高度为110
8米,地下标高为-11
5米,地上27层,地下3层,平面各种型号钢柱86根,底标高一般为-4
3米,其中有三根钢柱的底标高为-7
7米钢柱采用地脚螺栓固定,地脚螺栓共有M42和M30两种规格
楼层标准层层高为3
6米,其中3层、23层、27层有周边桁架
钢柱有箱型、H型两种,最大箱型钢柱截面为700*70mm,每米重达1
4吨,最大H型钢柱截面为500*350*14*22mm;钢梁为H型钢和热轧型钢,最大H型钢梁截面850*350*20*30mm,跨度大,单根最长20
24吨;楼面为钢承板-混凝土组合楼板,其中压型钢板5
6万平米,熔焊栓钉2
钢结构总重7200吨,构件总数量约为7000件,高强螺栓约7万套
2.冬季施工措施2
1概述根据中央气象台历年的统计资料,北京11月15日至3月15日为冬季施工期
结合本工程目前的工期网络计划安排,钢结构主要部分工程处于冬季施工阶段,针对北京地区,冬季施工的特点是气温低、风力大、雨雪多、昼短夜长,为确保本工程的质量和安全目标,针对钢结构施工的特点,特编制此方案以指导冬季的施工
2准备工作⑴成立冬季施工领导小组,落实具体责任人,明确责任
从技术、质量、安全、材料、机械设备、文明施工等方面为冬季施工的顺利进行提供有力的保障
⑵入冬前针对所涉及到的分部分项工程编制好冬季施工方案,制定行之有效的冬季施工管理措施和技术措施,确保冬季施工期间的工程质量

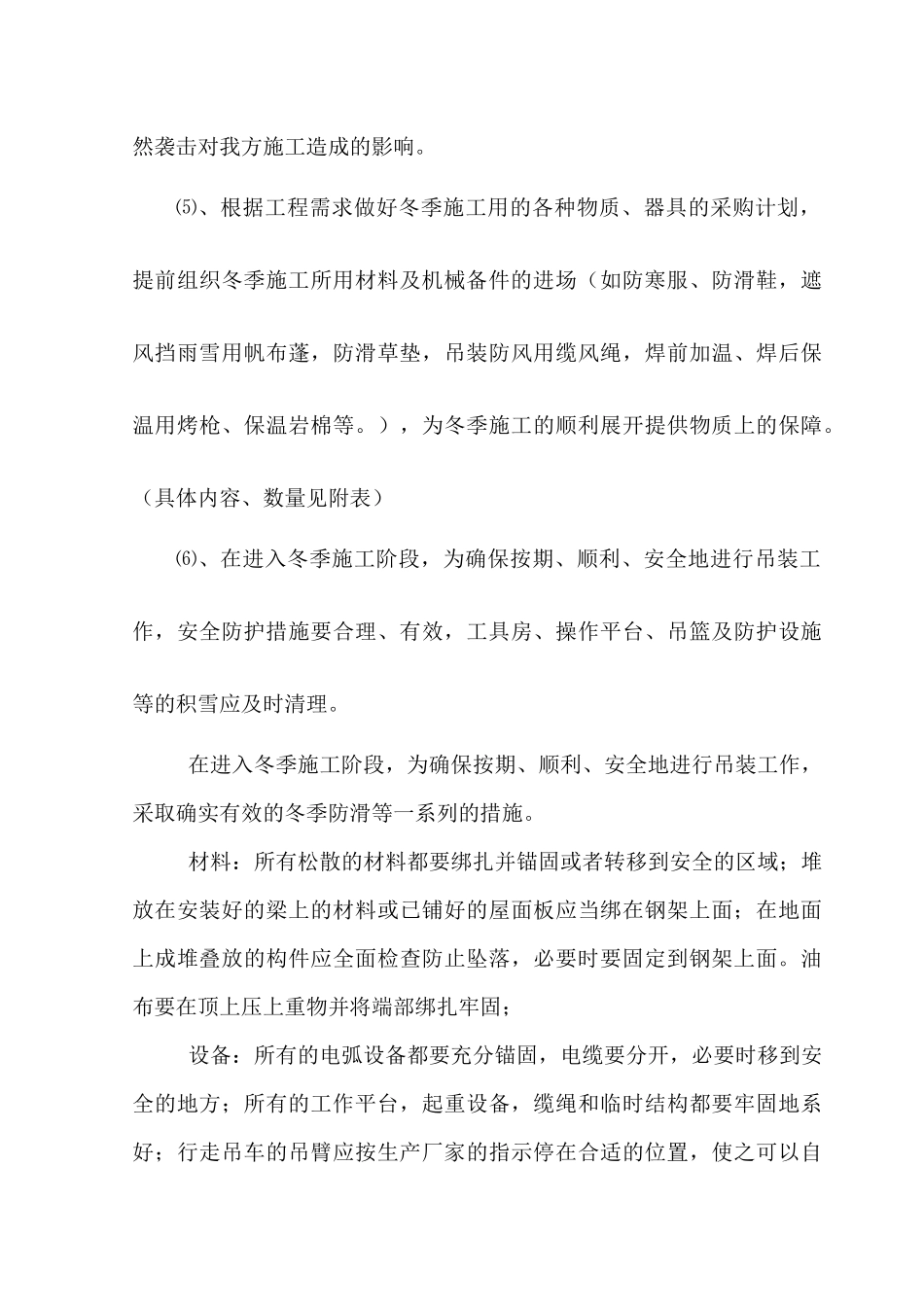

⑶进入冬季施工前,组织技术业务培
