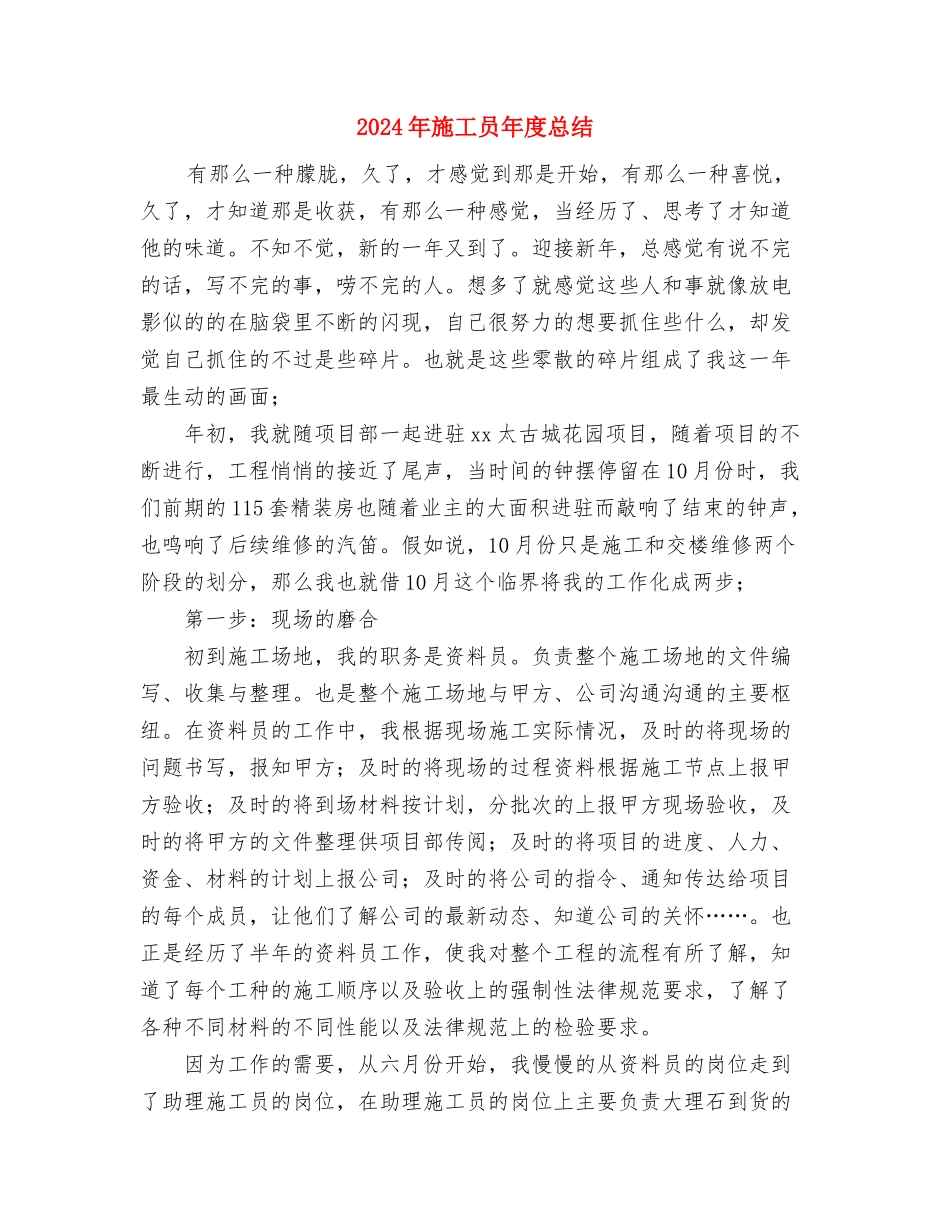

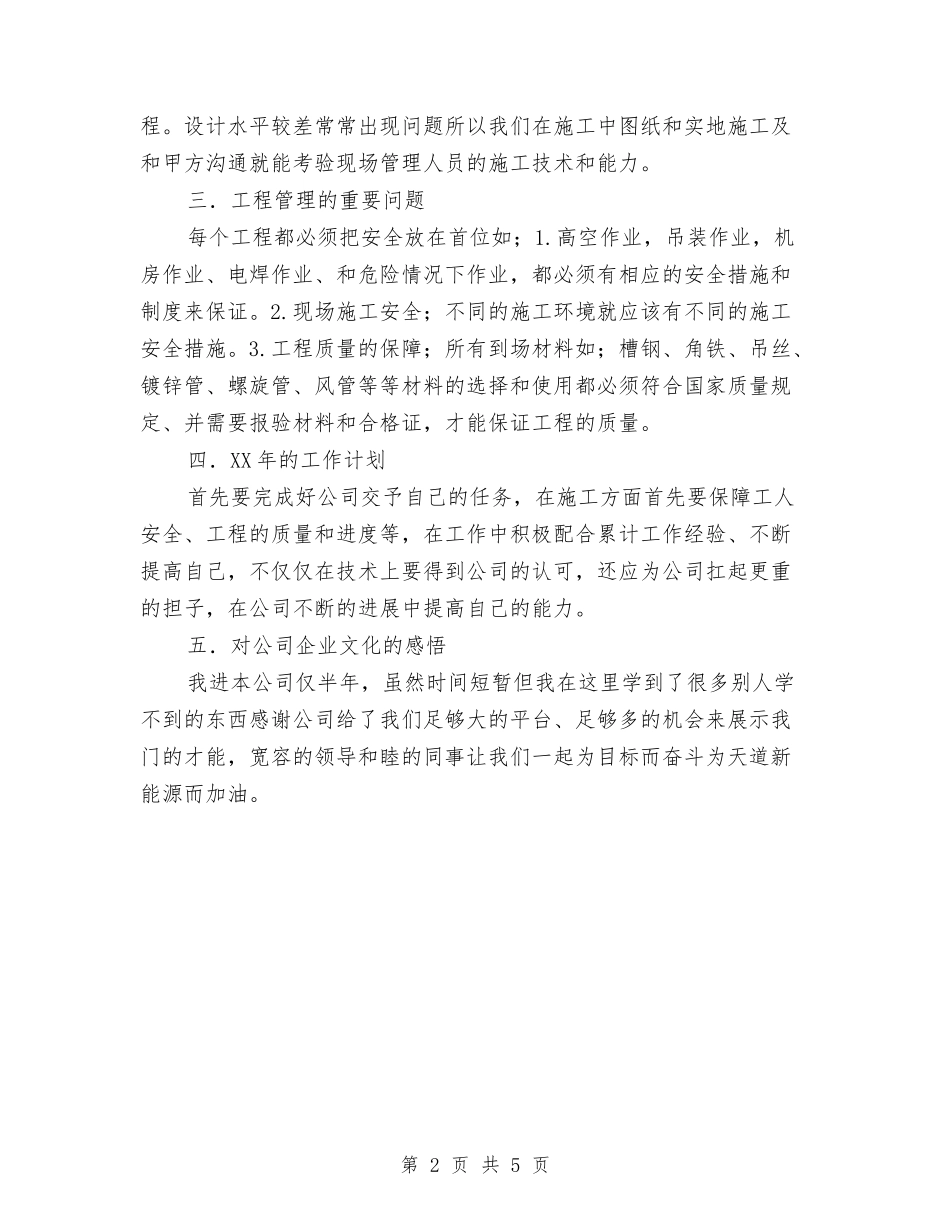

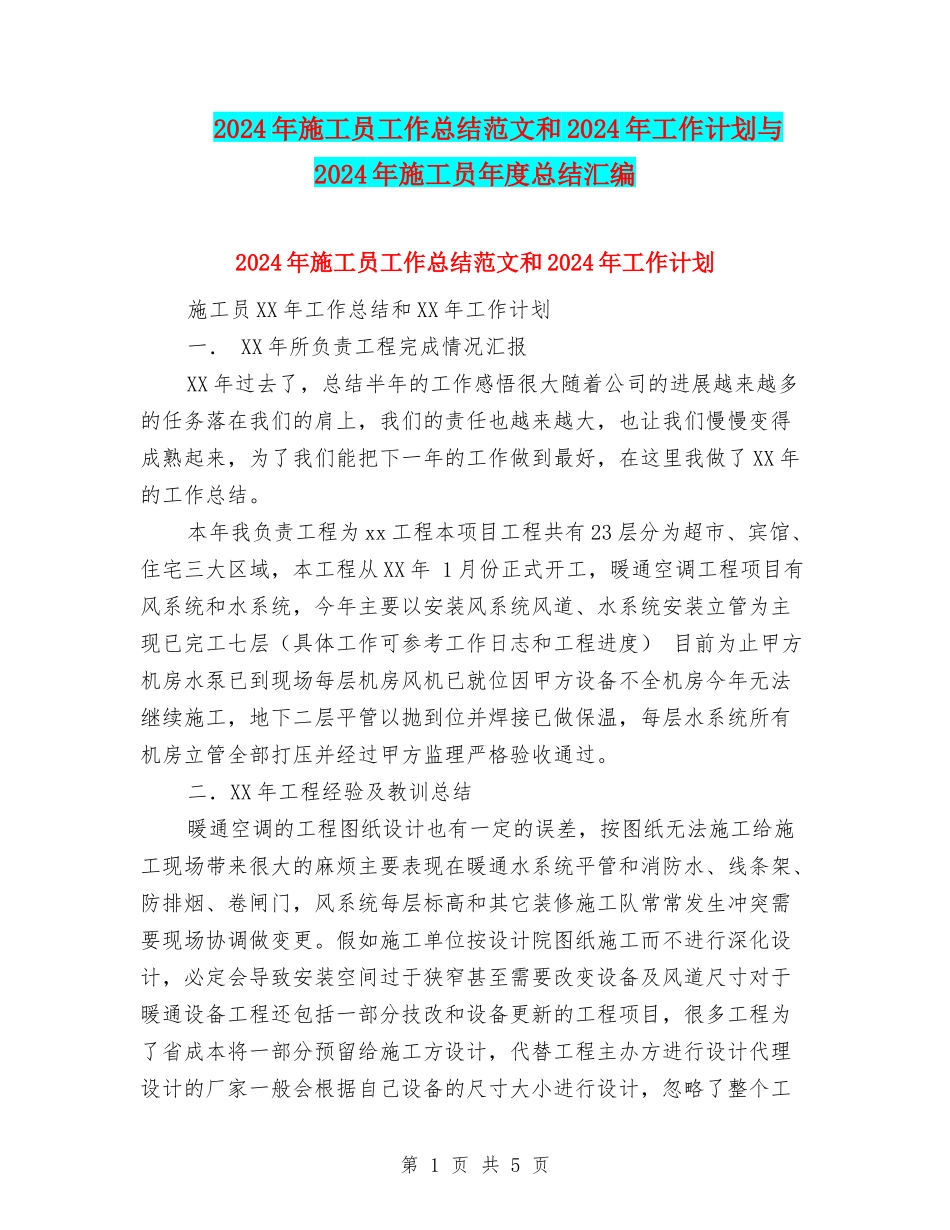

2024年施工员工作总结范文和2024年工作计划与2024年施工员年度总结汇编2024年施工员工作总结范文和2024年工作计划施工员XX年工作总结和XX年工作计划一.XX年所负责工程完成情况汇报XX年过去了,总结半年的工作感悟很大随着公司的进展越来越多的任务落在我们的肩上,我们的责任也越来越大,也让我们慢慢变得成熟起来,为了我们能把下一年的工作做到最好,在这里我做了XX年的工作总结。本年我负责工程为xx工程本项目工程共有23层分为超市、宾馆、住宅三大区域,本工程从XX年1月份正式开工,暖通空调工程项目有风系统和水系统,今年主要以安装风系统风道、水系统安装立管为主现已完工七层(具体工作可参考工作日志和工程进度)目前为止甲方机房水泵已到现场每层机房风机已就位因甲方设备不全机房今年无法继续施工,地下二层平管以抛到位并焊接已做保温,每层水系统所有机房立管全部打压并经过甲方监理严格验收通过。二.XX年工程经验及教训总结暖通空调的工程图纸设计也有一定的误差,按图纸无法施工给施工现场带来很大的麻烦主要表现在暖通水系统平管和消防水、线条架、防排烟、卷闸门,风系统每层标高和其它装修施工队常常发生冲突需要现场协调做变更。假如施工单位按设计院图纸施工而不进行深化设计,必定会导致安装空间过于狭窄甚至需要改变设备及风道尺寸对于暖通设备工程还包括一部分技改和设备更新的工程项目,很多工程为了省成本将一部分预留给施工方设计,代替工程主办方进行设计代理设计的厂家一般会根据自己设备的尺寸大小进行设计,忽略了整个工第1页共5页程。设计水平较差常常出现问题所以我们在施工中图纸和实地施工及和甲方沟通就能考验现场管理人员的施工技术和能力。三.工程管理的重要问题每个工程都必须把安全放在首位如;1.高空作业,吊装作业,机房作业、电焊作业、和危险情况下作业,都必须有相应的安全措施和制度来保证。2.现场施工安全;不同的施工环境就应该有不同的施工安全措施。3.工程质量的保障;所有到场材料如;槽钢、角铁、吊丝、镀锌管、螺旋管、风管等等材料的选择和使用都必须符合国家质量规定、并需要报验材料和合格证,才能保证工程的质量。四.XX年的工作计划首先要完成好公司交予自己的任务,在施工方面首先要保障工人安全、工程的质量和进度等,在工作中积极配合累计工作经验、不断提高自己,不仅仅在技术上要得到公司的认可,还应为公司扛起更重的担子,在公司不断的进展中提高自己的能力。五.对公司企业文化的感悟我进本公司仅半年,虽然时间短暂但我在这里学到了很多别人学不到的东西感谢公司给了我们足够大的平台、足够多的机会来展示我门的才能,宽容的领导和睦的同事让我们一起为目标而奋斗为天道新能源而加油。第2页共5页2024年施工员年度总结有那么一种朦胧,久了,才感觉到那是开始,有那么一种喜悦,久了,才知道那是收获,有那么一种感觉,当经历了、思考了才知道他的味道。不知不觉,新的一年又到了。迎接新年,总感觉有说不完的话,写不完的事,唠不完的人。想多了就感觉这些人和事就像放电影似的的在脑袋里不断的闪现,自己很努力的想要抓住些什么,却发觉自己抓住的不过是些碎片。也就是这些零散的碎片组成了我这一年最生动的画面;年初,我就随项目部一起进驻xx太古城花园项目,随着项目的不断进行,工程悄悄的接近了尾声,当时间的钟摆停留在10月份时,我们前期的115套精装房也随着业主的大面积进驻而敲响了结束的钟声,也鸣响了后续维修的汽笛。假如说,10月份只是施工和交楼维修两个阶段的划分,那么我也就借10月这个临界将我的工作化成两步;第一步:现场的磨合初到施工场地,我的职务是资料员。负责整个施工场地的文件编写、收集与整理。也是整个施工场地与甲方、公司沟通沟通的主要枢纽。在资料员的工作中,我根据现场施工实际情况,及时的将现场的问题书写,报知甲方;及时的将现场的过程资料根据施工节点上报甲方验收;及时的将到场材料按计划,分批次的上报甲方现场验收,及时的将甲方的文件整理供项目部传阅;及时的将项目的进度、人力、资金、材料的计划上报公司;及时的将公司的指令、通知传达给项目的每个成员...
