现浇箱梁施工安全专项方案一、编制目的为了保证***高速公路*现浇箱梁分项工程的施工安全质量,确保安全、优质、有序、按期完成施工任务
二、编制原则按照“安全为了施工,施工必须安全”的原则,确保工程实施过程不发生重大的安全事故和管线事故,杜绝人身伤亡事故
三、工程概况本标段有D匝道公公分离立交、南环*号公公分离立交、规划区高架桥为现浇预应力连续箱梁,共计*联
四、施工方案1、施工准备1)核对图纸,在施工开始前对设计文件、图纸、资料进行现场核对;2)在施工前对桥梁中心位置桩、坐标导线基点桩、水准基点桩及其他测量资料进行核对、复测
若桩志不足或不符合要求时应根据《桥梁施工技术规范》的要求进行重新补测,并对桥梁中心桩、水准基点桩等控制标志加以妥善保护,直至工程竣工验收;3)各分项工程开工前编制施工方案和实施性施工组织设计
2、安全技术措施1)桥梁施工前应对施工现场、机具设备及安全防护设施等进行全面检查,确认符合安全要求后方可施工;2)手持式电动工具应根据《手持式电动工具的管理、使用、检查和维修安全技术规程》的规定,加设漏电保护器;3)由于该工程项目桥梁工程属立交桥且包含四个匝道,施工采用多层、高空作业,并且桥下通车、行人等,属于立体施工,因此应布设安全网;4)高处露天作业、缆索吊装及大型构件起重吊装时,根据作业高度和现场风力大小、对作业的影响程度,制定适于施工的风力标准
遇有六级以上大风时,上述施工应停止作业;5)各单项工程施工前,根据《公路工程施工安全技术规程》及工程实际情况制定安全操作细则,并向施工人员进行安全技术交底;6)在桥梁基础施工期间,挖基土石方采取合理集中堆放,并做好堆放坡脚的临时防护工作,桥梁施工完成后对桥梁施工期间扰动或破坏的原地表进行恢复和绿化

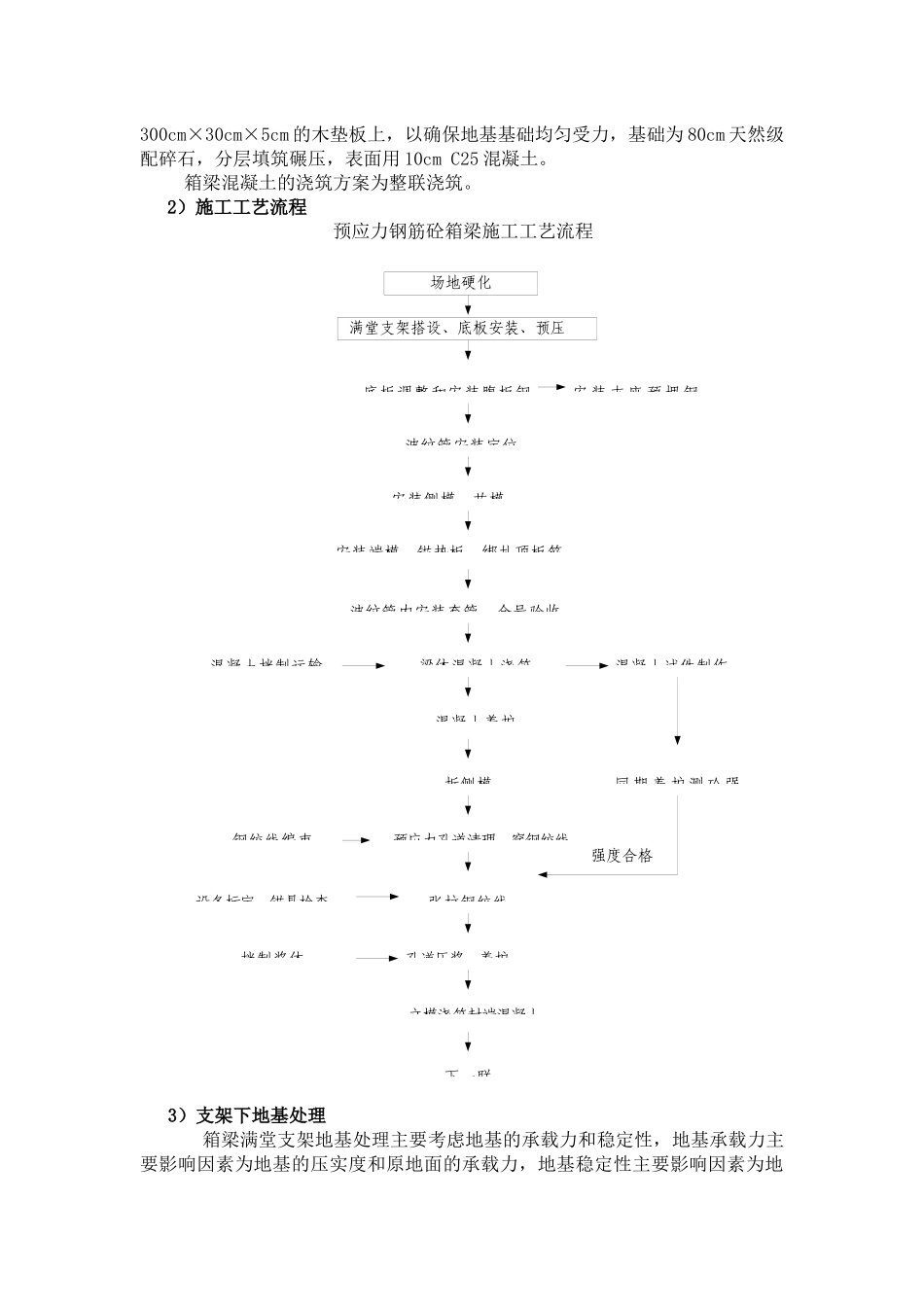

3、预应力钢筋砼箱梁施工1)现浇预应力箱梁施工方案箱梁设计采用满堂式碗扣式支架现浇施工

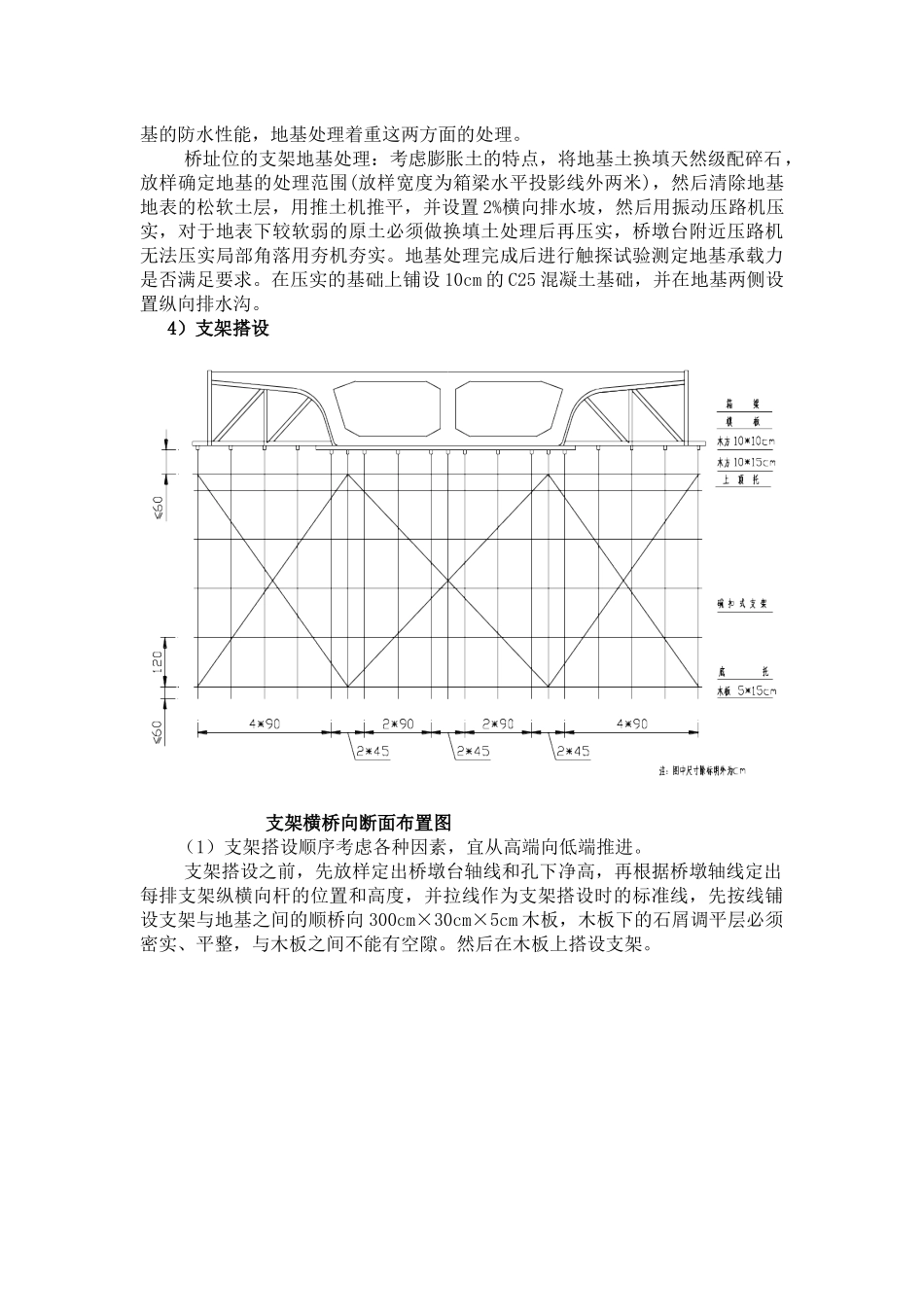

连续梁除翼板采用定型钢模以外,底
