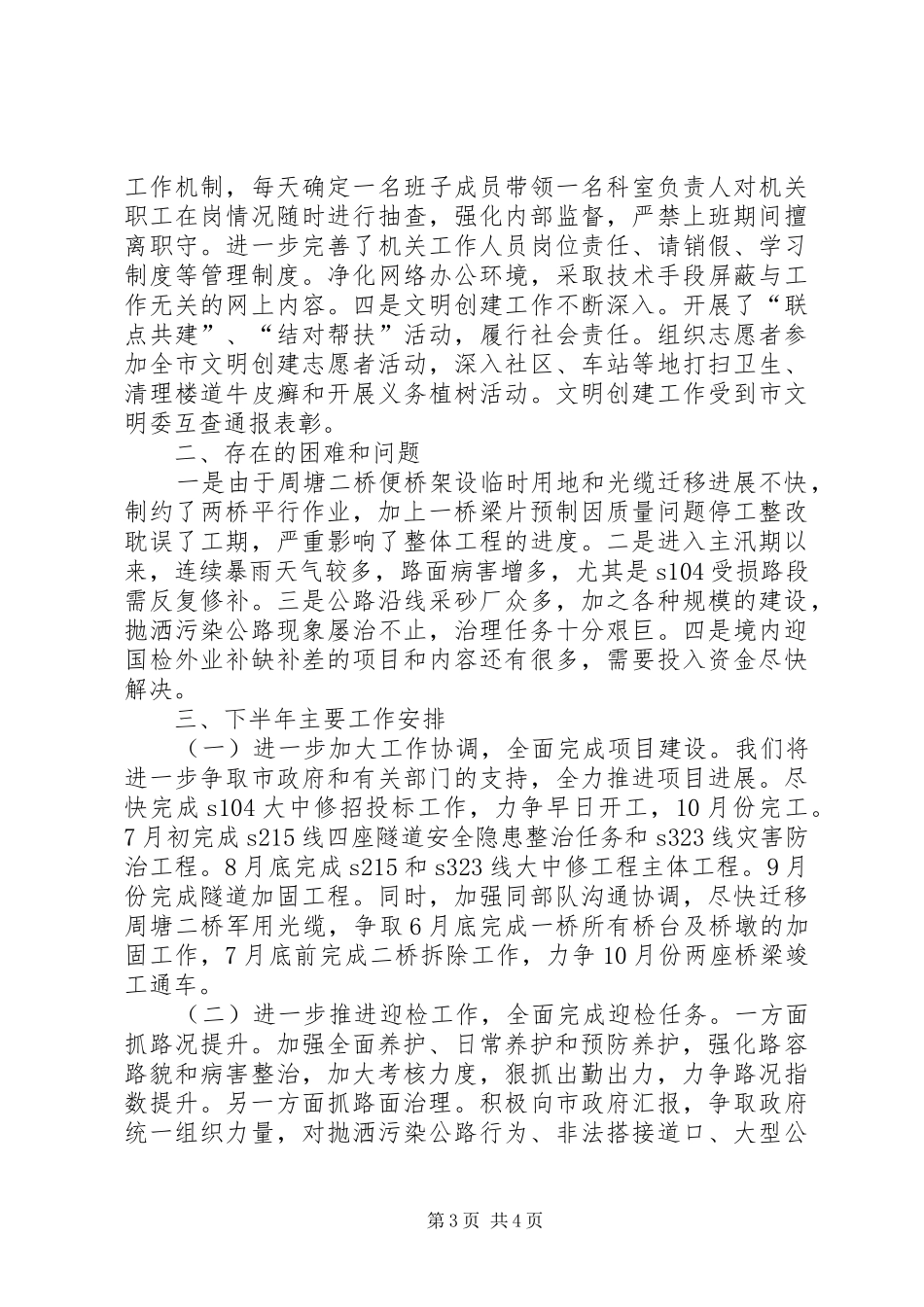

公路局上年工作总结及下年工作安排今年以来,我们以“迎国检”为主线,推进项目建设,狠抓日常养护,强化路域环境治理,各项工作进展顺利,为完成全年目标任务奠定了良好基础
一、上半年主要工作完成情况(一)抓质量,推进度,着力加快项目建设
通过加大征迁协调力度,周塘一、二便桥架设完成
一桥桥面铺装及微弯板已全部拆除,主墩拆除95%,预制了5片t梁和15块梁板底模,完成了2个桥台基础施工,影响二桥的军用光缆正在签订迁移补偿协议,待协议签订后即可开始二桥拆除施工
隧道边墙凿除及注浆作业完成,正在进行衬砌施工
s323灾害防治工程已完成70%,正在进行边坡防护施工
s215和x054隧道安全隐患整治工程完成40%,正在进行洞内装饰及路面修补工作
s215和s323路面大中修工程施工单位已进场,已完成路面病害调查等前期工作,正在对局部路段病害进行处理
s104线路面大中修工程已完成施工图评审,正在开展招标工作
(二)抓竞赛,严考核,着力加强养护管理
围绕“迎国检”工作任务,进一步加大养护力度,明确责任,落实到人
一方面加大养护考核力度
修订完善日常养护及小修考核细则,按月检查考核,兑现奖惩,进一步提高养护道工出勤率和工作成效
另一方面加大路面养护力度
深入开展养护劳动竞赛,按照“路面边缘线清晰、路肩整洁平整、边沟涵洞排水通畅、绿化修剪整齐”的工作目标,着力打造养护示范段,全力提升路面养护水平
同时,督促华仁、路畅公司对2011年实施的大中修工程出现的病害进行了处治
上半年,共处治路面坑槽600平方,灌缝14050米,清理路肩及碎落台11000米,清理边沟2500米,清理塌方300立方,对s104、s215、x054和x060沿线的绿化进行了全面整修,对全线路面、路基病害、公路附属设施及绿化等进行了全面调查统计,完成了迎国检需要的各种数据及公路生命安全防护工程数据的采集、统计和上报
