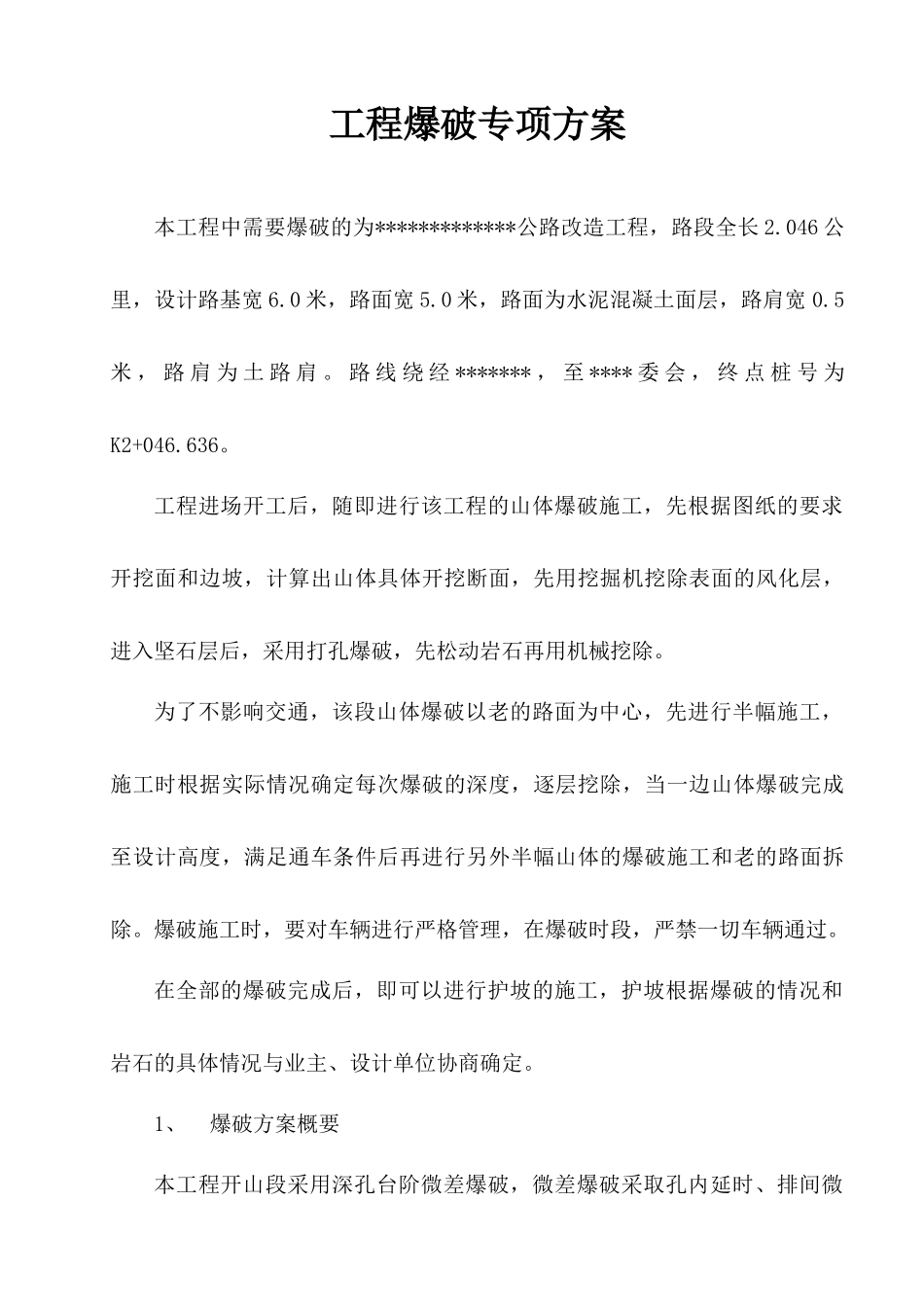

工程爆破专项方案本工程中需要爆破的为*************公路改造工程,路段全长2
046公里,设计路基宽6
0米,路面宽5
0米,路面为水泥混凝土面层,路肩宽0
5米,路肩为土路肩
路线绕经*******,至****委会,终点桩号为K2+046
工程进场开工后,随即进行该工程的山体爆破施工,先根据图纸的要求开挖面和边坡,计算出山体具体开挖断面,先用挖掘机挖除表面的风化层,进入坚石层后,采用打孔爆破,先松动岩石再用机械挖除
为了不影响交通,该段山体爆破以老的路面为中心,先进行半幅施工,施工时根据实际情况确定每次爆破的深度,逐层挖除,当一边山体爆破完成至设计高度,满足通车条件后再进行另外半幅山体的爆破施工和老的路面拆除
爆破施工时,要对车辆进行严格管理,在爆破时段,严禁一切车辆通过
在全部的爆破完成后,即可以进行护坡的施工,护坡根据爆破的情况和岩石的具体情况与业主、设计单位协商确定

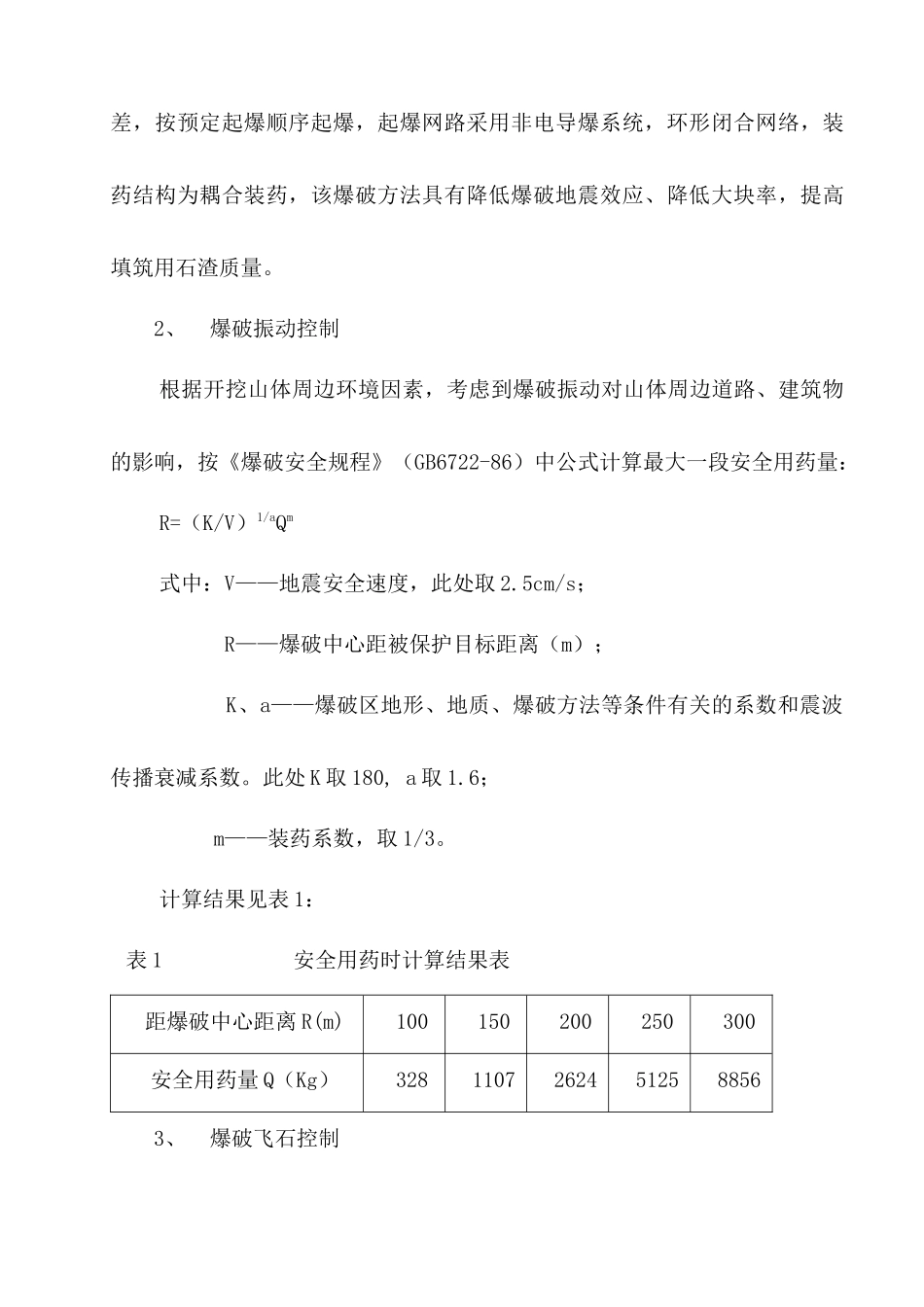

1、爆破方案概要本工程开山段采用深孔台阶微差爆破,微差爆破采取孔内延时、排间微差,按预定起爆顺序起爆,起爆网路采用非电导爆系统,环形闭合网络,装药结构为耦合装药,该爆破方法具有降低爆破地震效应、降低大块率,提高填筑用石渣质量
2、爆破振动控制根据开挖山体周边环境因素,考虑到爆破振动对山体周边道路、建筑物的影响,按《爆破安全规程》(GB6722-86)中公式计算最大一段安全用药量:R=(K/V)1/aQm式中:V——地震安全速度,此处取2
5cm/s;R——爆破中心距被保护目标距离(m);K、a——爆破区地形、地质、爆破方法等条件有关的系数和震波传播衰减系数
此处K取180,a取1
6;m——装药系数,取1/3

计算结果见表1:表1安全用药时计算结果表距爆破中心距离R(m)100150200250300安全用药量Q(Kg)32811072624512588563、爆破飞石控制台阶深孔爆破
