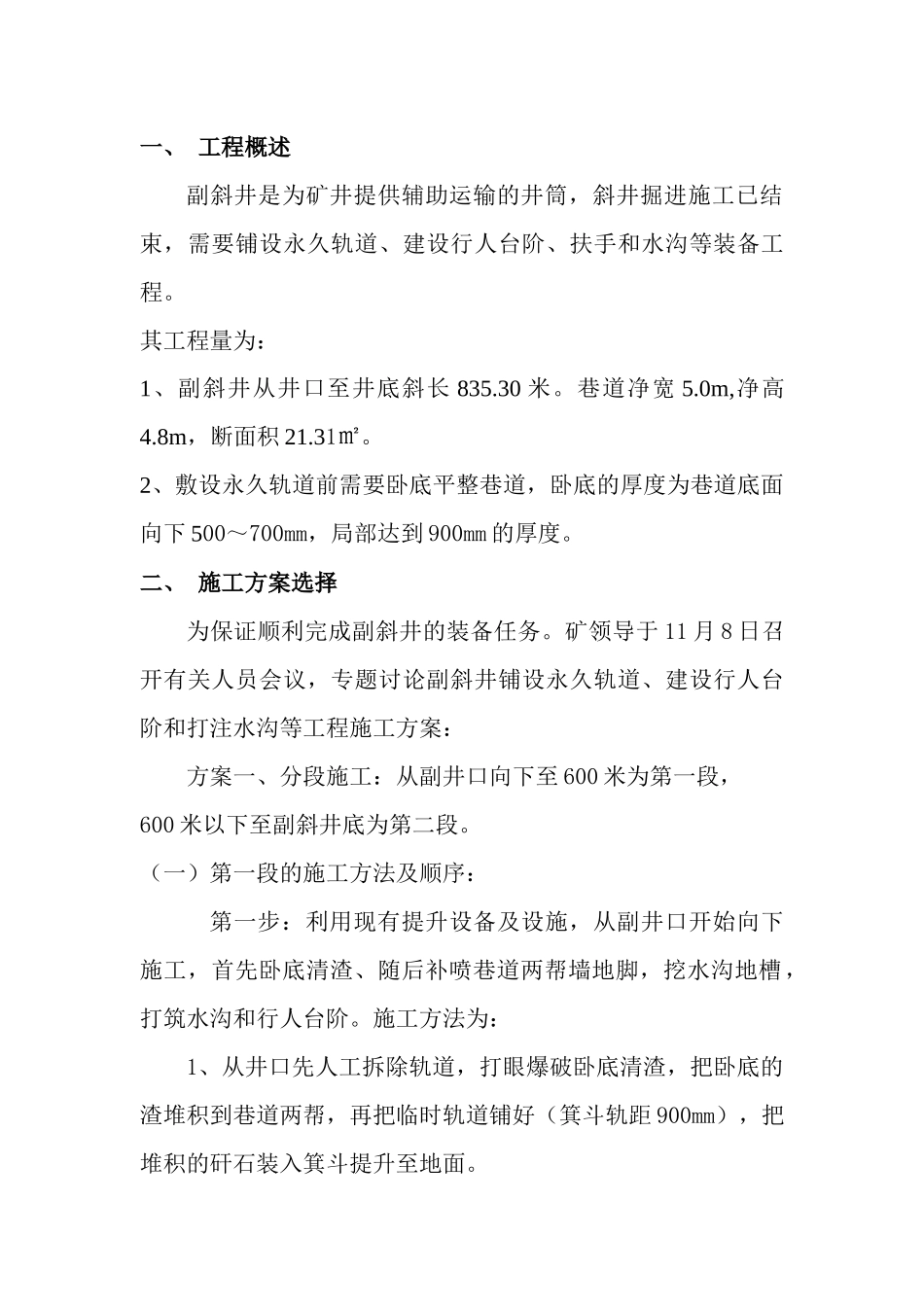

一、工程概述副斜井是为矿井提供辅助运输的井筒,斜井掘进施工已结束,需要铺设永久轨道、建设行人台阶、扶手和水沟等装备工程
其工程量为:1、副斜井从井口至井底斜长835
0m,净高4
8m,断面积21
2、敷设永久轨道前需要卧底平整巷道,卧底的厚度为巷道底面向下500~700mm,局部达到900mm的厚度
二、施工方案选择为保证顺利完成副斜井的装备任务
矿领导于11月8日召开有关人员会议,专题讨论副斜井铺设永久轨道、建设行人台阶和打注水沟等工程施工方案:方案一、分段施工:从副井口向下至600米为第一段,600米以下至副斜井底为第二段
(一)第一段的施工方法及顺序:第一步:利用现有提升设备及设施,从副井口开始向下施工,首先卧底清渣、随后补喷巷道两帮墙地脚,挖水沟地槽,打筑水沟和行人台阶

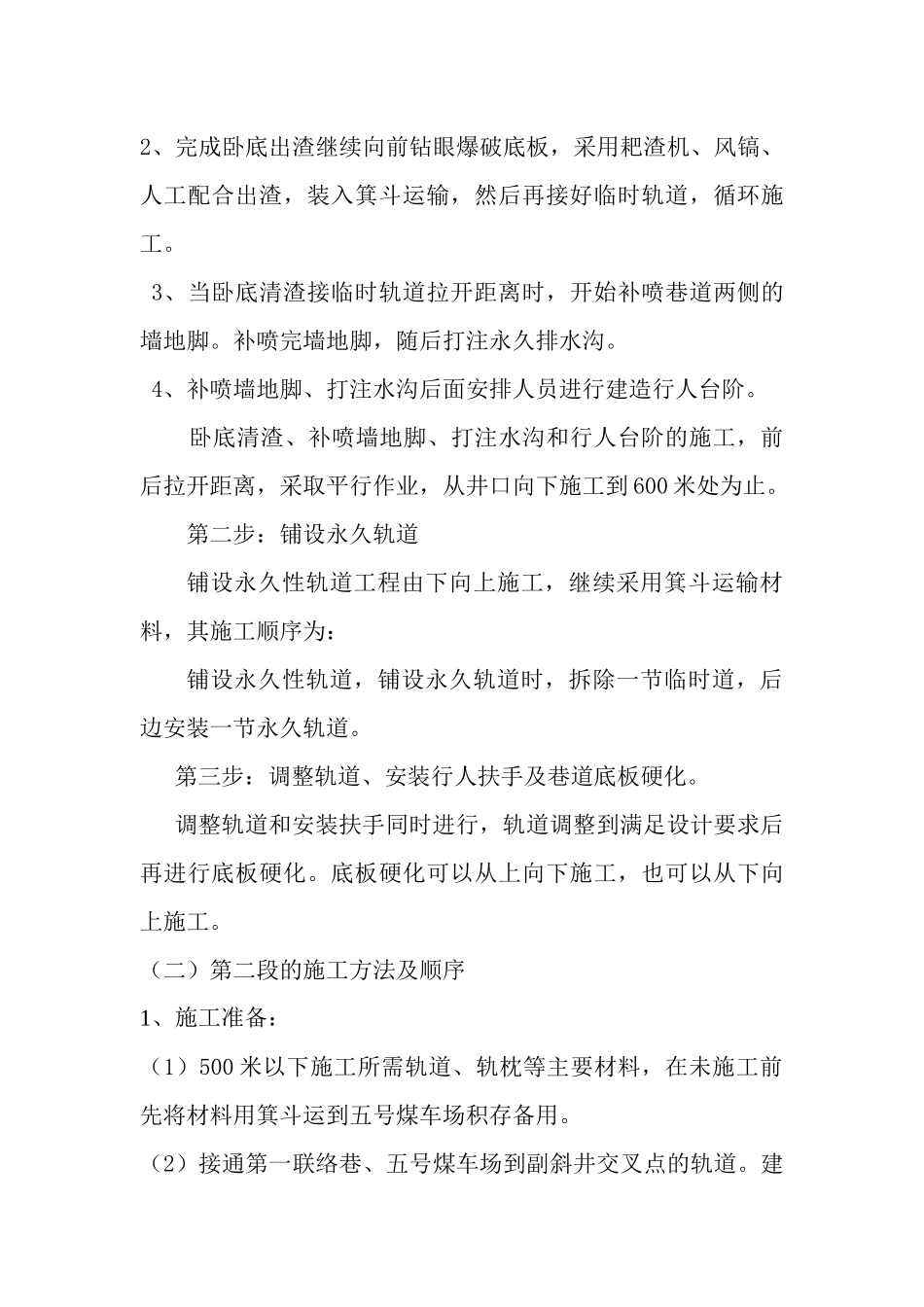

施工方法为:1、从井口先人工拆除轨道,打眼爆破卧底清渣,把卧底的渣堆积到巷道两帮,再把临时轨道铺好(箕斗轨距900mm),把堆积的矸石装入箕斗提升至地面
2、完成卧底出渣继续向前钻眼爆破底板,采用耙渣机、风镐、人工配合出渣,装入箕斗运输,然后再接好临时轨道,循环施工
3、当卧底清渣接临时轨道拉开距离时,开始补喷巷道两侧的墙地脚
补喷完墙地脚,随后打注永久排水沟
4、补喷墙地脚、打注水沟后面安排人员进行建造行人台阶
卧底清渣、补喷墙地脚、打注水沟和行人台阶的施工,前后拉开距离,采取平行作业,从井口向下施工到600米处为止
第二步:铺设永久轨道铺设永久性轨道工程由下向上施工,继续采用箕斗运输材料,其施工顺序为:铺设永久性轨道,铺设永久轨道时,拆除一节临时道,后边安装一节永久轨道
第三步:调整轨道、安装行人扶手及巷道底板硬化
调整轨道和安装扶手同时进行,轨道调整到满足设计要求后再进行底板硬化
底板硬化可以从上向下施工,也可以从下向上施工

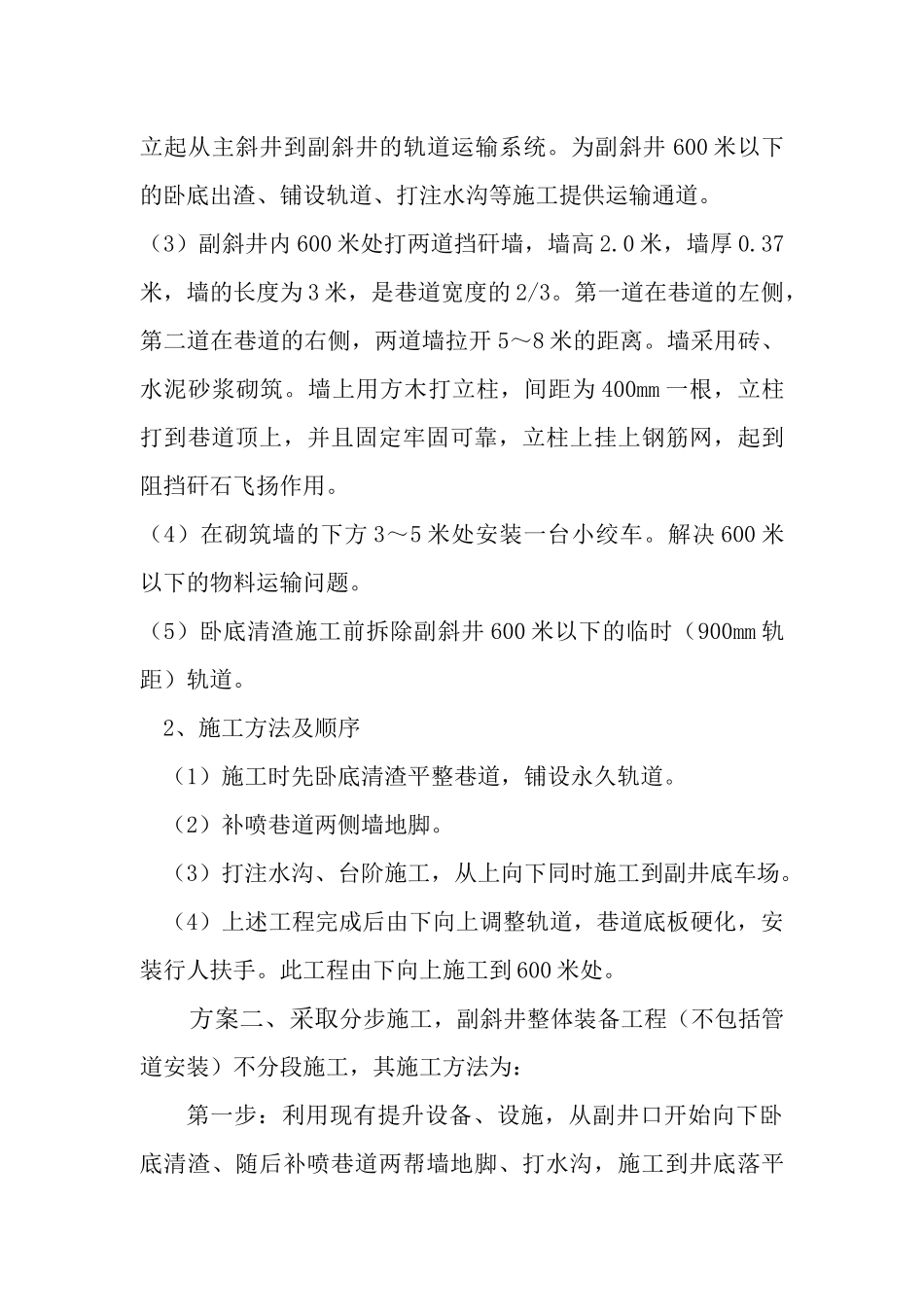

(二)第二段的施工方法及顺序1、施工准
