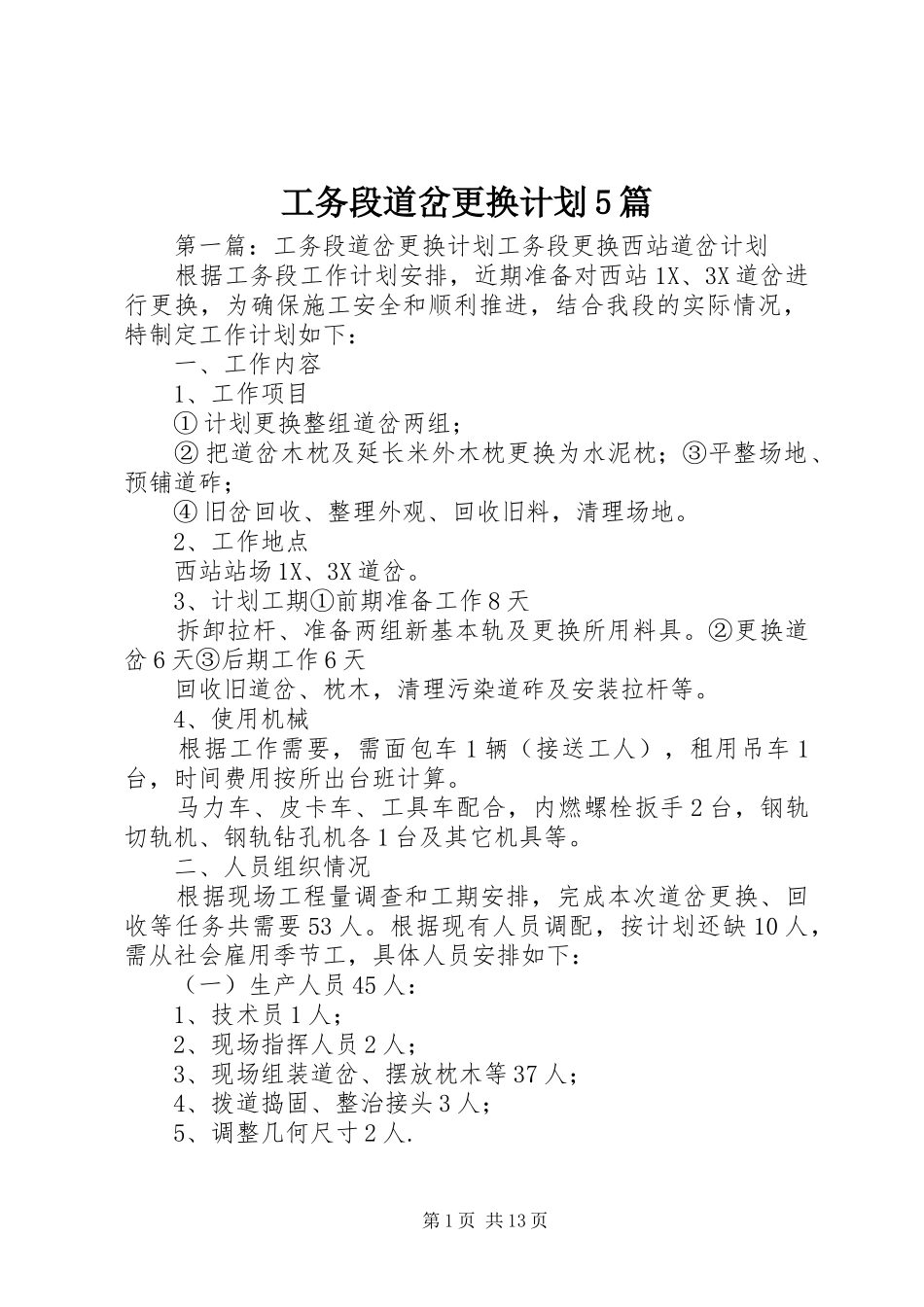

工务段道岔更换计划5篇第一篇:工务段道岔更换计划工务段更换西站道岔计划根据工务段工作计划安排,近期准备对西站1X、3X道岔进行更换,为确保施工安全和顺利推进,结合我段的实际情况,特制定工作计划如下:一、工作内容1、工作项目①计划更换整组道岔两组;②把道岔木枕及延长米外木枕更换为水泥枕;③平整场地、预铺道砟;④旧岔回收、整理外观、回收旧料,清理场地
2、工作地点西站站场1X、3X道岔
3、计划工期①前期准备工作8天拆卸拉杆、准备两组新基本轨及更换所用料具
②更换道岔6天③后期工作6天回收旧道岔、枕木,清理污染道砟及安装拉杆等
4、使用机械根据工作需要,需面包车1辆(接送工人),租用吊车1台,时间费用按所出台班计算
马力车、皮卡车、工具车配合,内燃螺栓扳手2台,钢轨切轨机、钢轨钻孔机各1台及其它机具等
二、人员组织情况根据现场工程量调查和工期安排,完成本次道岔更换、回收等任务共需要53人
根据现有人员调配,按计划还缺10人,需从社会雇用季节工,具体人员安排如下:(一)生产人员45人:1、技术员1人;2、现场指挥人员2人;3、现场组装道岔、摆放枕木等37人;4、拨道捣固、整治接头3人;5、调整几何尺寸2人

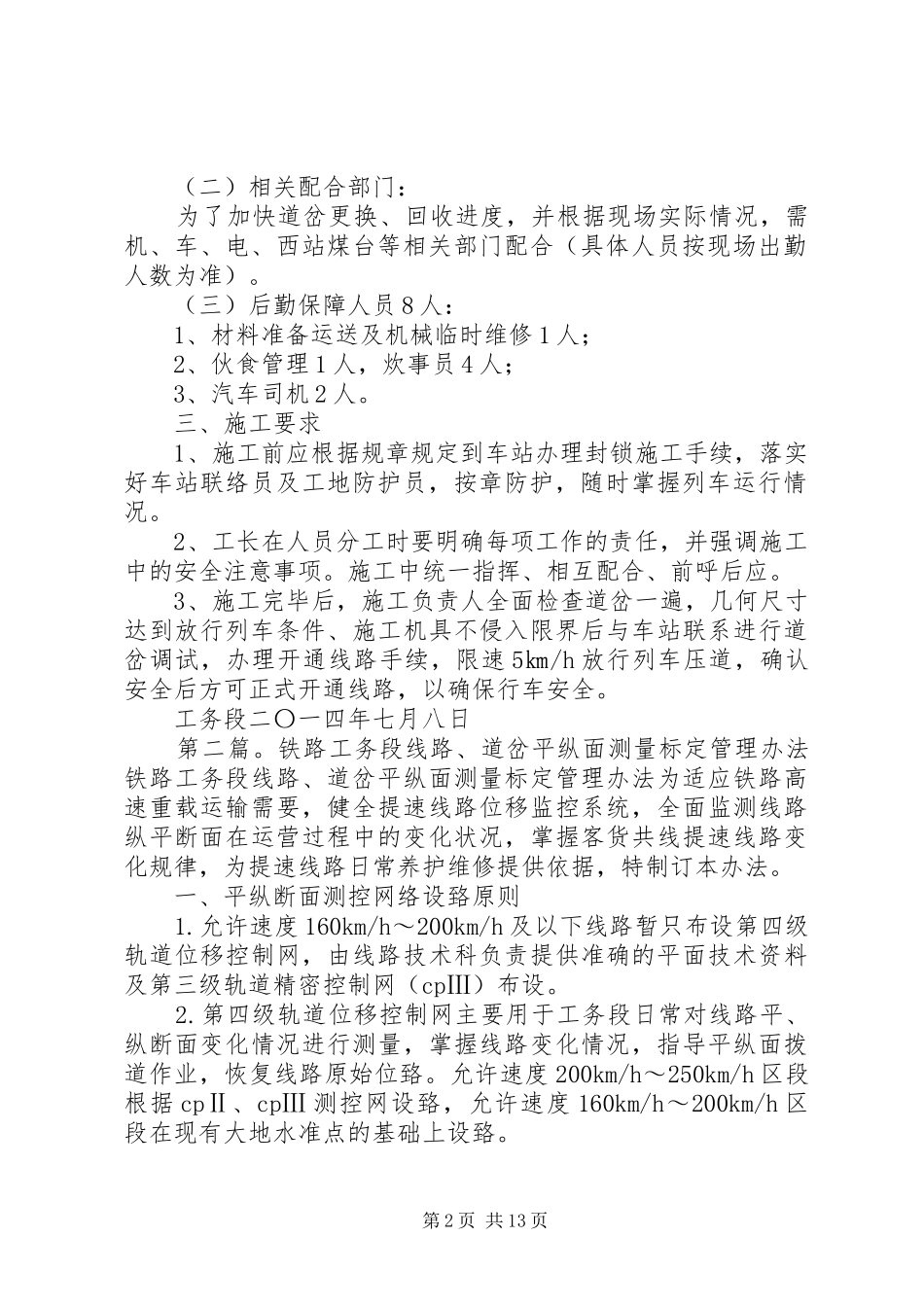

第1页共13页(二)相关配合部门:为了加快道岔更换、回收进度,并根据现场实际情况,需机、车、电、西站煤台等相关部门配合(具体人员按现场出勤人数为准)
(三)后勤保障人员8人:1、材料准备运送及机械临时维修1人;2、伙食管理1人,炊事员4人;3、汽车司机2人
三、施工要求1、施工前应根据规章规定到车站办理封锁施工手续,落实好车站联络员及工地防护员,按章防护,随时掌握列车运行情况
2、工长在人员分工时要明确每项工作的责任,并强调施工中的安全注意事项
施工中统一指挥、相互配合、前呼后应
3、施工完毕后,施工负责人全面检查道岔一遍,几何尺寸达到放行列车条件、施工机具不侵入限界后与车站联
