一、编制依据:1、《地下防水工程质量验收规范》(GB50208-2002)2、《建筑工程施工质量验收统一标准》(GB50300-2001)二、工程概况:1、本工程防水材料部位材料型号面积地下室外墙、顶板1
2mm厚氯化聚乙烯橡胶共混防水卷材约40000㎡2、地下室防水工程做法:三、施工条件1、最佳施工温度为10~30℃,一般5~35℃即可施工,相对湿度小于80%

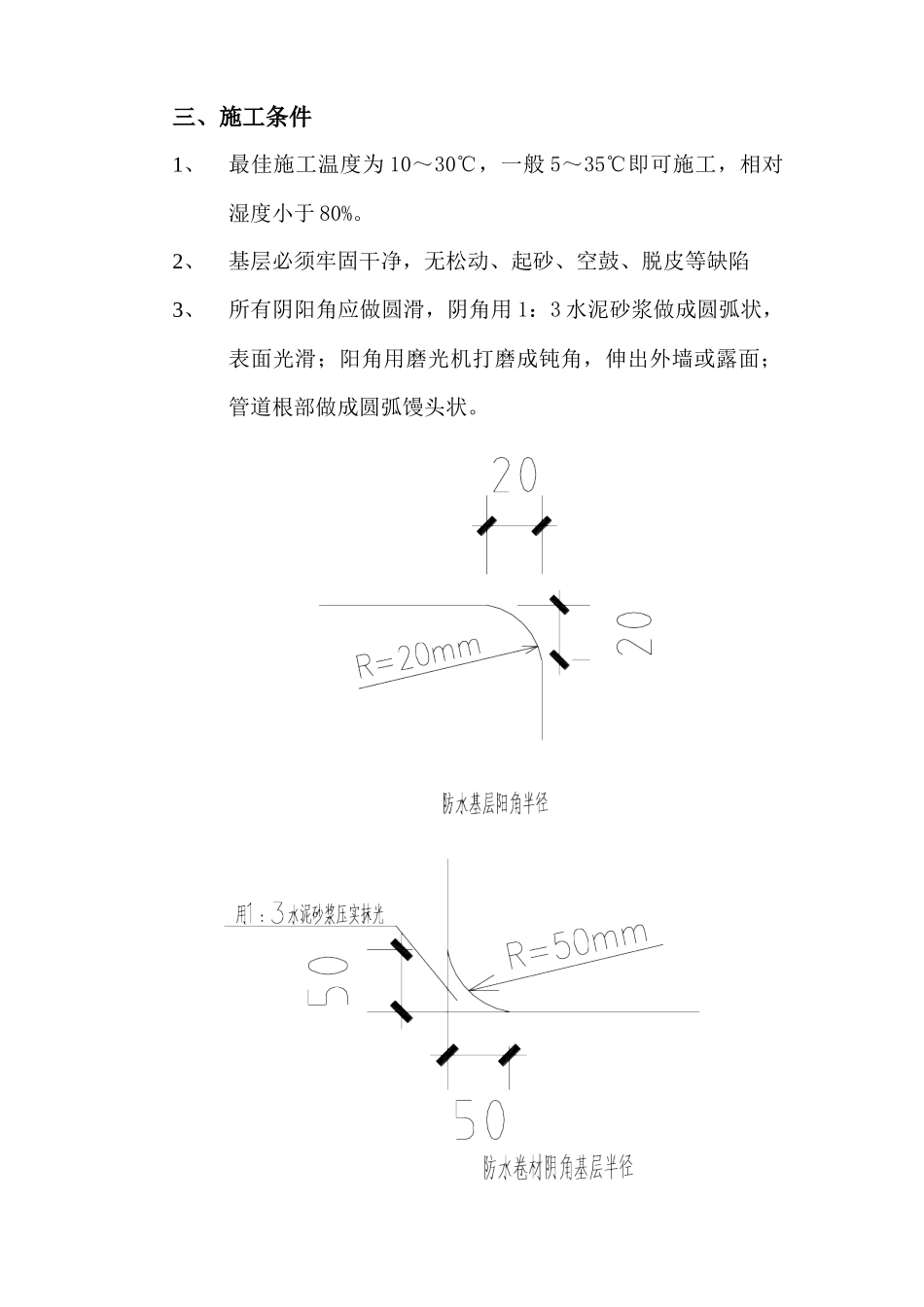

2、基层必须牢固干净,无松动、起砂、空鼓、脱皮等缺陷3、所有阴阳角应做圆滑,阴角用1:3水泥砂浆做成圆弧状,表面光滑;阳角用磨光机打磨成钝角,伸出外墙或露面;管道根部做成圆弧馒头状
4、施工材料及用具准备齐全,原材料抽检合格
5、专业施工人员到位,已进行技术(安全)交底
四、地下室防水卷材施工1、工艺流程基层表面处理→涂刷基层处理剂→特殊部位进行增补处理(附加层)→涂刷基层胶粘剂→第一层防水卷材铺贴→第二层防水卷材铺贴2、施工要点结构穿墙螺杆孔封堵及结构面清理:首先将螺杆孔处木垫片剔除,在根部将螺杆割除,再将螺杆孔浇水洗净、湿润后,用防水砂浆抹平、压实、抹光
对模板接头缝处的水泥渣用磨光机磨平
对外墙表面水泥砂浆等杂物用铲刀或钢丝刷清理干净,最后将混凝土灰尘扫净
涂刷基层处理剂:将聚氨酯防水涂料的甲料、乙料和稀释剂按重量比1:2:3的比例配合,搅拌均匀,再用长把滚刷均匀涂刷在干净、干燥的基层表面上,涂刷不得漏刷,也不得有堆积现象,待基层处理剂固化干燥后再进行下道工序
附加层施工:在墙体、顶板的管根、伸缩缝、阴阳角部位均匀涂刷一层聚氨酯涂膜,做特殊防水薄弱部位的附加层,涂膜固化后,按细部形状将卷材剪好铺贴一层,即可进行下道工序
涂刷基层胶黏剂:根据本工程设计要求,结合施工工艺方法,对于外墙垂直面第一层卷材采用满粘法施工,顶板及所有第二层卷材采用条粘法或点粘法施工粘贴
在基层表面涂刷胶黏剂:将卷材铺展在干净的基层上,用
