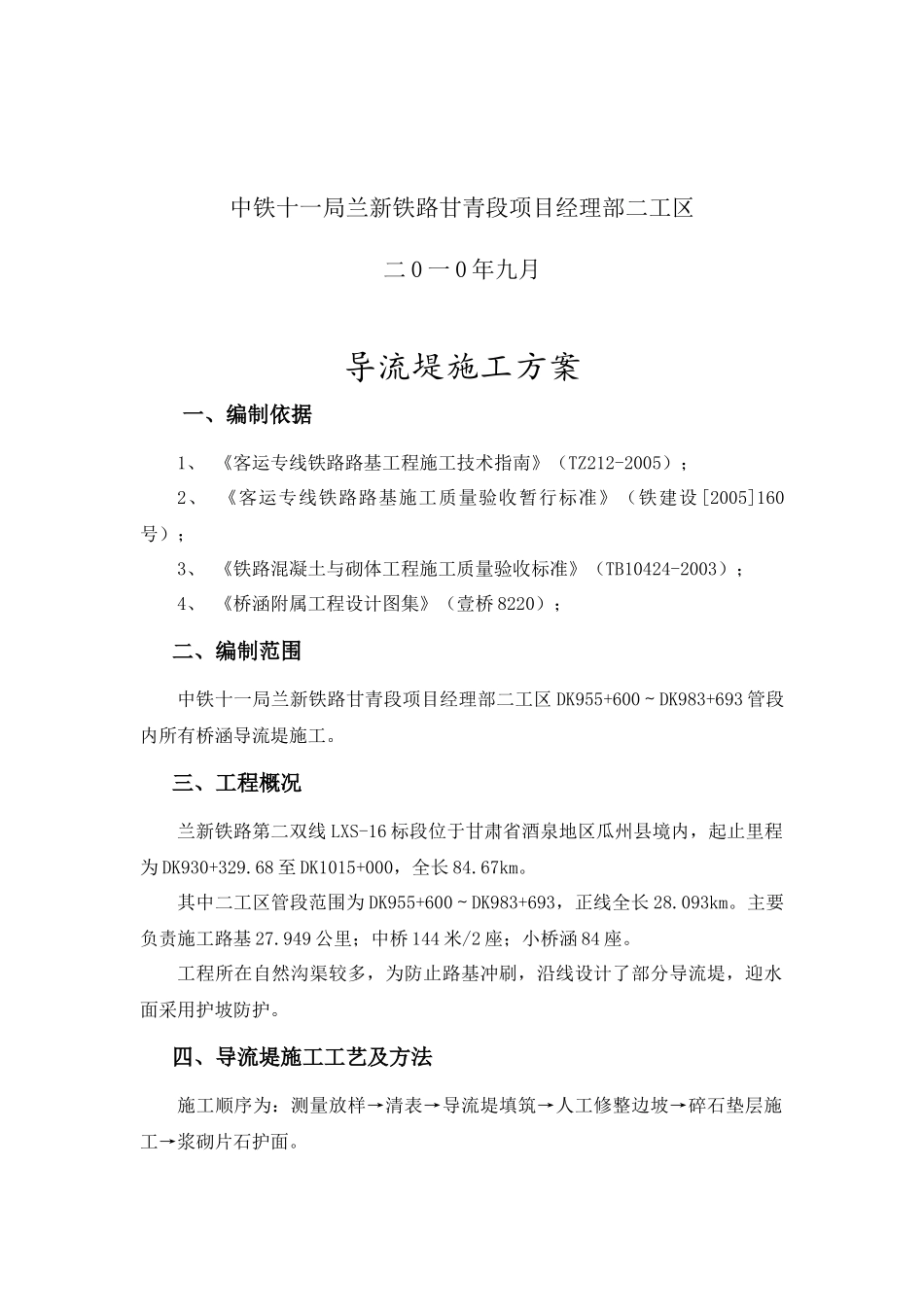

新建兰新铁路第二双线LXS-16标(DK955+600~DK983+693)导流堤施工方案编制:郑伟审核:杨汉国审批:余霖中铁十一局兰新铁路甘青段项目经理部二工区二0一0年九月导流堤施工方案一、编制依据1、《客运专线铁路路基工程施工技术指南》(TZ212-2005);2、《客运专线铁路路基施工质量验收暂行标准》(铁建设[2005]160号);3、《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003);4、《桥涵附属工程设计图集》(壹桥8220);二、编制范围中铁十一局兰新铁路甘青段项目经理部二工区DK955+600~DK983+693管段内所有桥涵导流堤施工
三、工程概况兰新铁路第二双线LXS-16标段位于甘肃省酒泉地区瓜州县境内,起止里程为DK930+329
68至DK1015+000,全长84
其中二工区管段范围为DK955+600~DK983+693,正线全长28
主要负责施工路基27
949公里;中桥144米/2座;小桥涵84座
工程所在自然沟渠较多,为防止路基冲刷,沿线设计了部分导流堤,迎水面采用护坡防护
四、导流堤施工工艺及方法施工顺序为:测量放样→清表→导流堤填筑→人工修整边坡→碎石垫层施工→浆砌片石护面

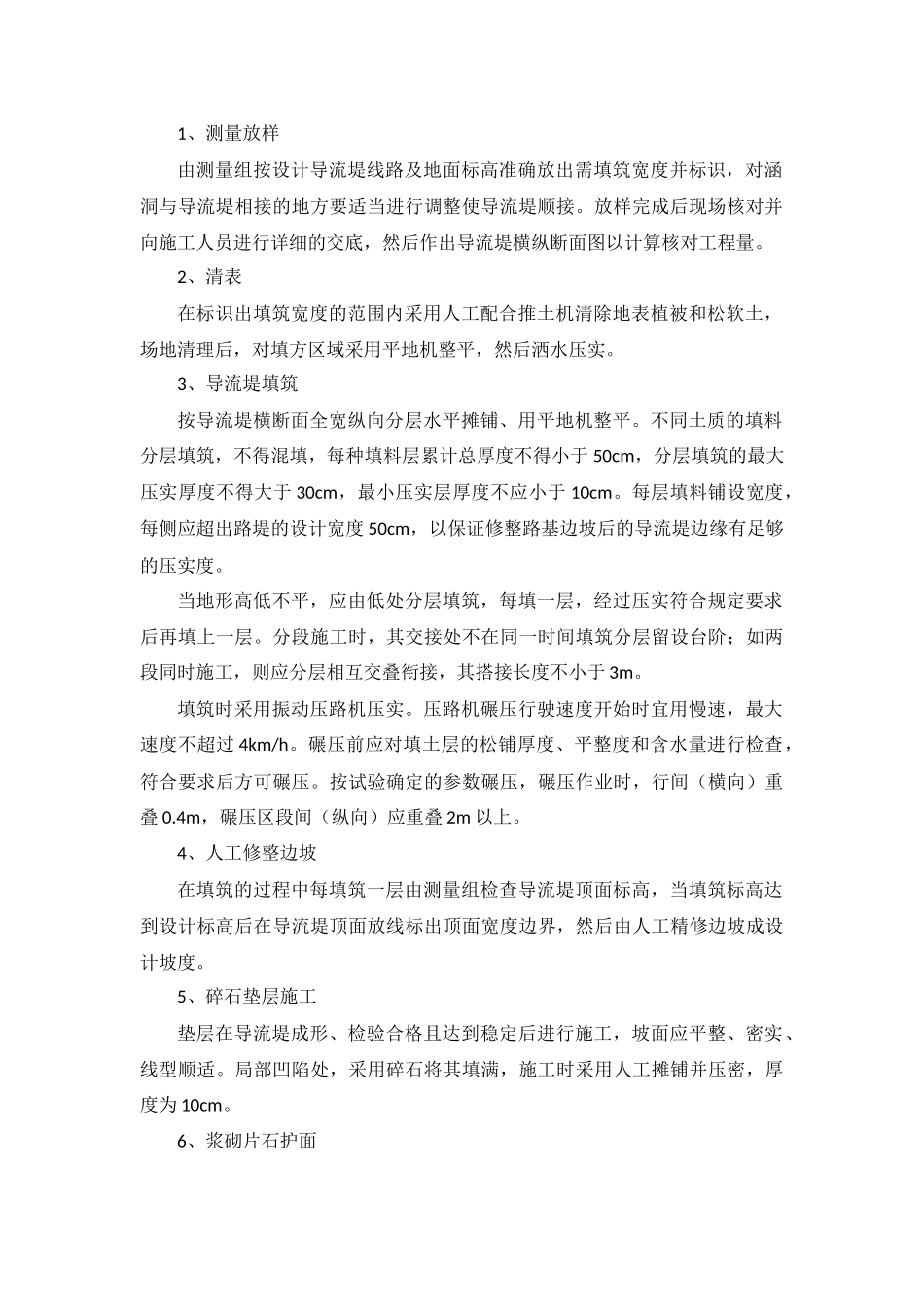

1、测量放样由测量组按设计导流堤线路及地面标高准确放出需填筑宽度并标识,对涵洞与导流堤相接的地方要适当进行调整使导流堤顺接
放样完成后现场核对并向施工人员进行详细的交底,然后作出导流堤横纵断面图以计算核对工程量
2、清表在标识出填筑宽度的范围内采用人工配合推土机清除地表植被和松软土,场地清理后,对填方区域采用平地机整平,然后洒水压实
3、导流堤填筑按导流堤横断面全宽纵向分层水平摊铺、用平地机整平
不同土质的填料分层填筑,不得混填,每种填料层累计总厚度不得小于50cm,分层填筑的最大压实厚度不得大于30cm,最小压实层厚度不
