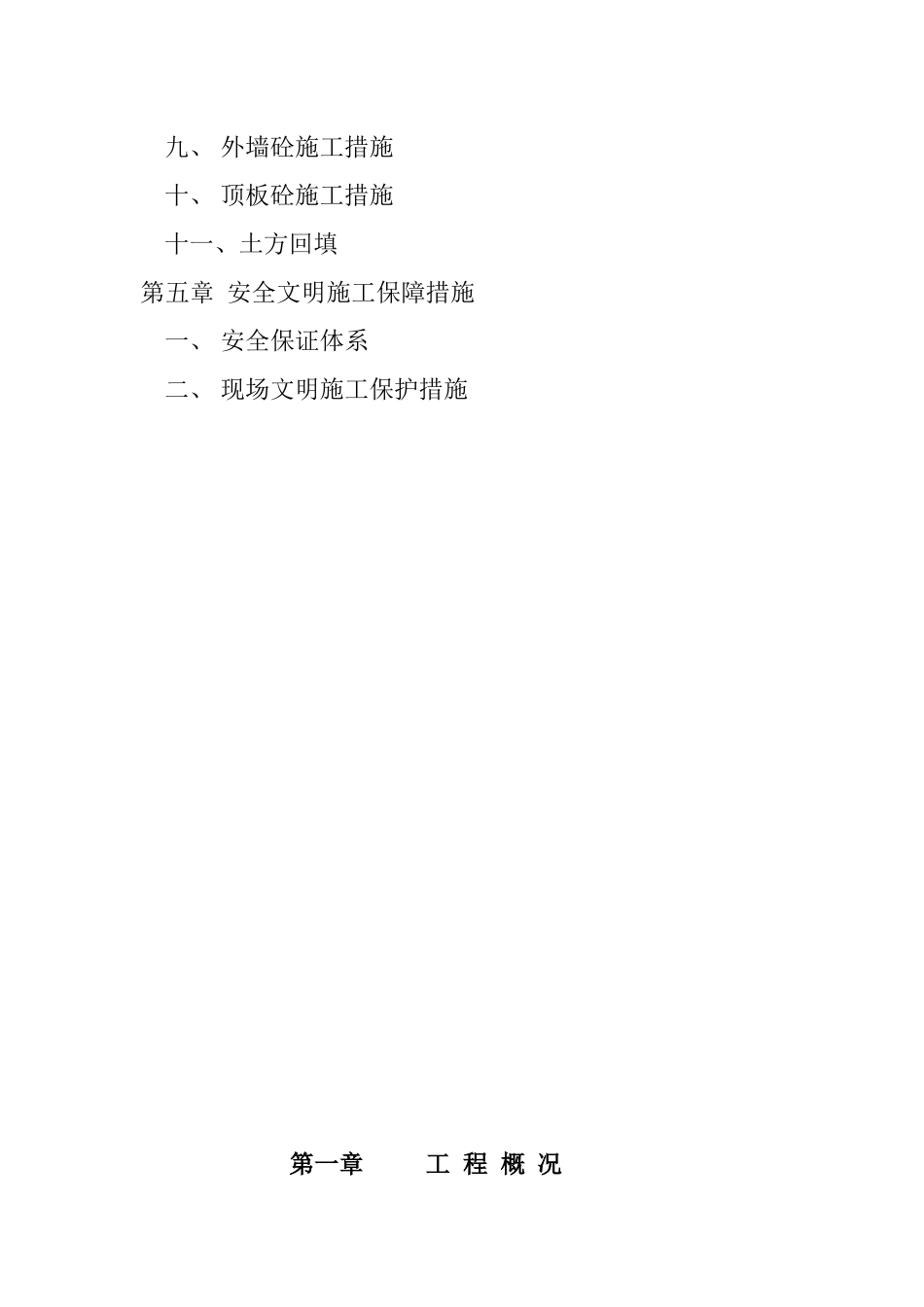

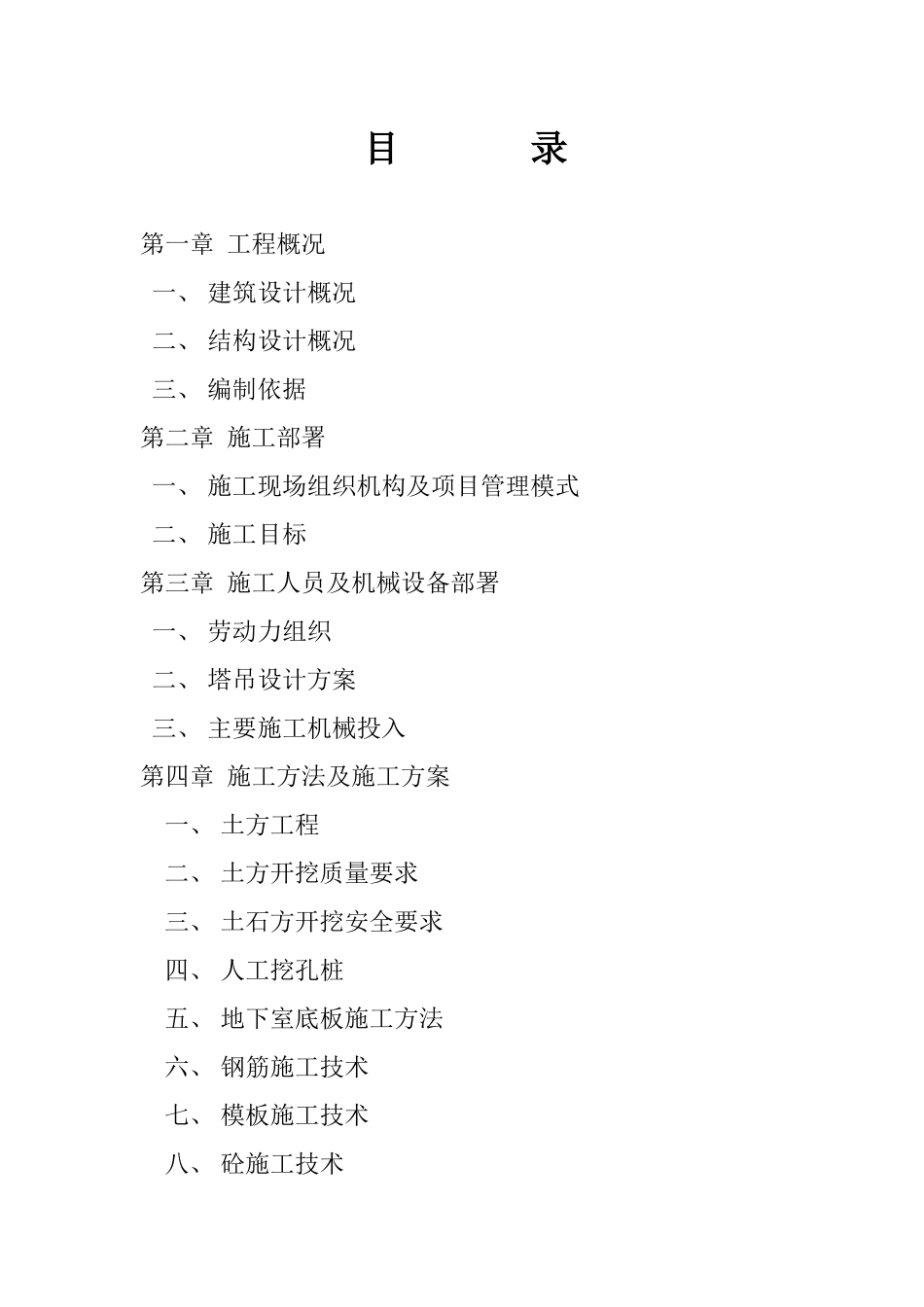

奥山·磁湖天下地下室施工方案技术负责人:审核:编制:编制单位:大冶建工集团有限责任公司编制时间:二00六年一月十二日目录第一章工程概况一、建筑设计概况二、结构设计概况三、编制依据第二章施工部署一、施工现场组织机构及项目管理模式二、施工目标第三章施工人员及机械设备部署一、劳动力组织二、塔吊设计方案三、主要施工机械投入第四章施工方法及施工方案一、土方工程二、土方开挖质量要求三、土石方开挖安全要求四、人工挖孔桩五、地下室底板施工方法六、钢筋施工技术七、模板施工技术八、砼施工技术九、外墙砼施工措施十、顶板砼施工措施十一、土方回填第五章安全文明施工保障措施一、安全保证体系二、现场文明施工保护措施第一章工程概况一、工程概况奥山·磁湖天下3、4号楼建筑面积约为43852M2,±0.000相对于绝对标高20.800米,地下室埋深5.500米,建筑抗震设防烈度为6度,设计基本地震速度值为0.05g,地下室抗震等级为四级。该工程为框架剪力墙结构,地上部分为22/25层,耐久年限为50年,耐火等级为一级,人防地下室防水等级为一级,建筑物场地类别为Ⅱ类,为中软场地土。二、结构设计概况本工程采用人工挖孔桩基础,局部采用钻孔灌注桩基础,桩基为C30(C25)。承台C35(S6),地下室底板及基础梁为C35(S6),地下室外墙C40(S6),全部采用商品混凝土。三、编制依据⑴奥山·磁湖天下1—4号楼桩基图纸及现场踏勘情况、招标文件等情况说明。⑵国家现行法律、法规,包括《中华人民共和国建筑法》、《中华人民共和国招标投标法》、《建设工程质量管理条例》及其它国家、省、市有关法律、法规等。⑶国家最近颁发的新版工程施工质量验收规范与新版《建筑工程施工质量验收统一标准》、现行的有关技术标准及省市有关规定。⑷国家现行的有关建设工程现场管理规定、安全技术规范与操作规程,省市有关安全、文明、消防等规定。⑸公司的ISO9000质量体系《程序文件》、《质量手册》、《技术标准》与管理制度。⑹类似工程项目施工经验资料。四、参照的有关技术规范、标准(1)土方及地基工程序号规范编号规范名称1GB50026-93工程测量规范2JGJ120-99建筑基坑支护技术规程3GB502-2002建筑地基基础工程施工质量验收规范4JGJ79-2002建筑地基处理技术规范5GB42/242-2003建筑地基基础技术规范(2)钢筋工程序号规范编号规范名称1JGJ18-2003钢筋焊接及验收规程2JGJ/T27-2001钢筋焊接接头试验方法标准3JGJ107-2003钢筋机械连接通用技术规程(3)混凝土工程序号规范编号规范名称1GB50204-2002混凝土结构工程施工质量验收规范2JGJ/T55-2000普通混凝土配合比设计规程3GBJ146-90粉煤灰混凝土应用技术规范4JGJ3-2002高层建筑混凝土结构技术规程(4)防水工程序号规范编号规范名称1GB50207-2002屋面工程质量验收规范2GB50208-2002地下防水工程施工质量验收规范3GBJ50108-2001地下工程防水技术规范第二章施工部署一、施工现场组织机构及项目管理模式(一)项目现场组织机构及职能划分本工程为湖北奥山置业有限公司投资建设。鉴于工程的重要性和影响力,我们施工组织的指导思想是以质量为中心,建立工程质量保证体系,编制项目质量计划,选配高素质的项目经理、项目总工程师及专业工程技术管理人员,按国际惯例实施项目管理,积极推广应用新技术、新工艺、新材料、新设备。项目经理部将成为一支充满活力、具有多专业、全面管理能力的领导班子。(二)项目管理模式我公司将按多年来积累的成功项目管理经验来运行、管理及控制项目成本,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量、安全控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。严格按照GB/T19002—ISO9002模式标准建立的质量保证体系来运行,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制,出色的实现我公司的质量方针和本工程质量目标,以及对业主的各项承诺。为规范本项目的管理工作,项目经理部以我公司颁布的《管理制度要则》、《质量手册》等独具特色的项目管理方法,同时现场场区严格遵守黄石市安全文明施工标准化管理的有关规定。二、施工目标(一)质...
