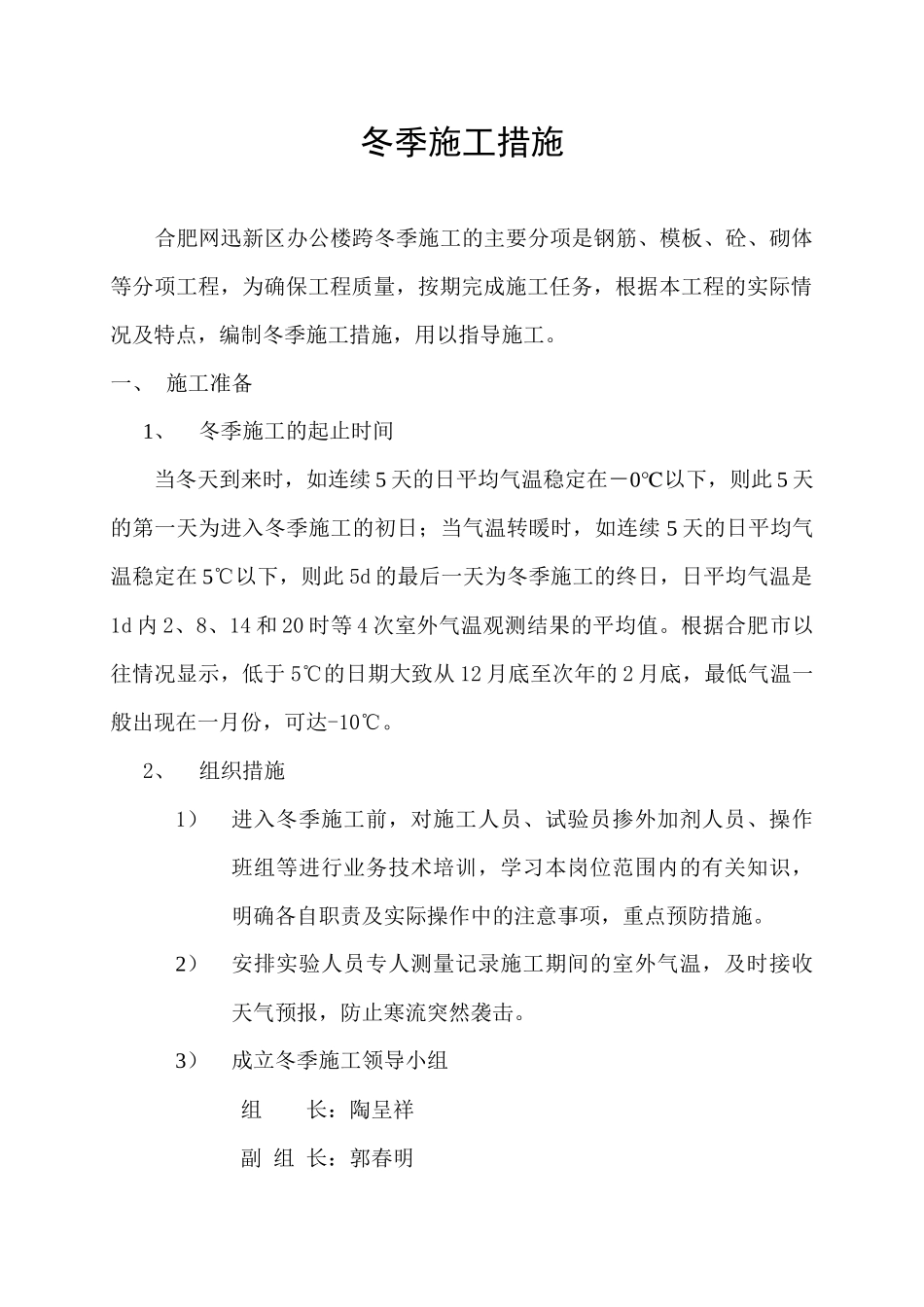

冬季施工措施合肥网迅新区办公楼跨冬季施工的主要分项是钢筋、模板、砼、砌体等分项工程,为确保工程质量,按期完成施工任务,根据本工程的实际情况及特点,编制冬季施工措施,用以指导施工
一、施工准备1、冬季施工的起止时间当冬天到来时,如连续5天的日平均气温稳定在-0℃以下,则此5天的第一天为进入冬季施工的初日;当气温转暖时,如连续5天的日平均气温稳定在5℃以下,则此5d的最后一天为冬季施工的终日,日平均气温是1d内2、8、14和20时等4次室外气温观测结果的平均值
根据合肥市以往情况显示,低于5℃的日期大致从12月底至次年的2月底,最低气温一般出现在一月份,可达-10℃
2、组织措施1)进入冬季施工前,对施工人员、试验员掺外加剂人员、操作班组等进行业务技术培训,学习本岗位范围内的有关知识,明确各自职责及实际操作中的注意事项,重点预防措施
2)安排实验人员专人测量记录施工期间的室外气温,及时接收天气预报,防止寒流突然袭击

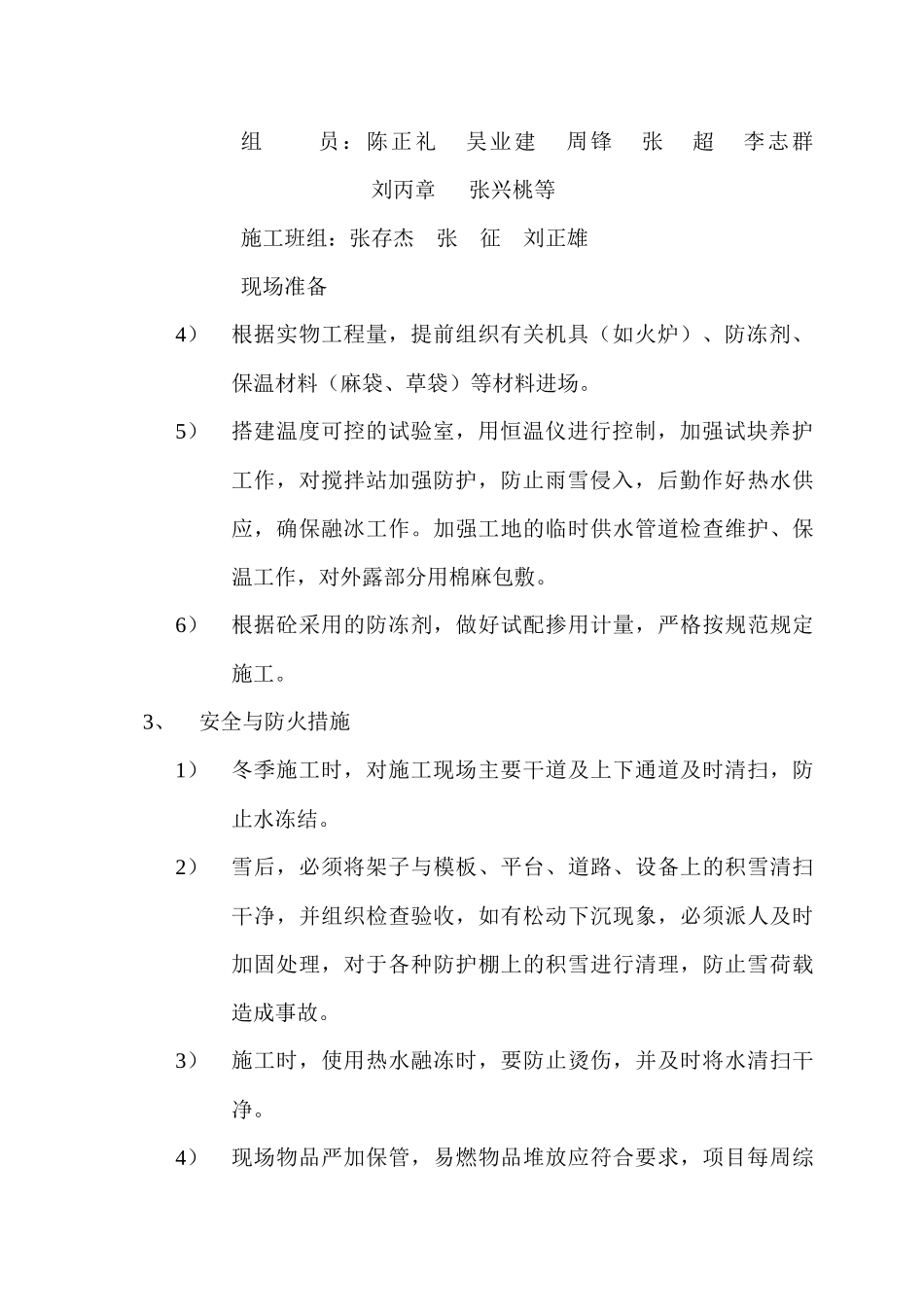

3)成立冬季施工领导小组组长:陶呈祥副组长:郭春明组员:陈正礼吴业建周锋张超李志群刘丙章张兴桃等施工班组:张存杰张征刘正雄现场准备4)根据实物工程量,提前组织有关机具(如火炉)、防冻剂、保温材料(麻袋、草袋)等材料进场
5)搭建温度可控的试验室,用恒温仪进行控制,加强试块养护工作,对搅拌站加强防护,防止雨雪侵入,后勤作好热水供应,确保融冰工作
加强工地的临时供水管道检查维护、保温工作,对外露部分用棉麻包敷
6)根据砼采用的防冻剂,做好试配掺用计量,严格按规范规定施工
3、安全与防火措施1)冬季施工时,对施工现场主要干道及上下通道及时清扫,防止水冻结
2)雪后,必须将架子与模板、平台、道路、设备上的积雪清扫干净,并组织检查验收,如有松动下沉现象,必须派人及时加固处理,对于各种防护棚上的积雪进行清理,防止雪荷载造成事故
3)施工时,使用热水融冻时,要防止烫伤,并及时将水
