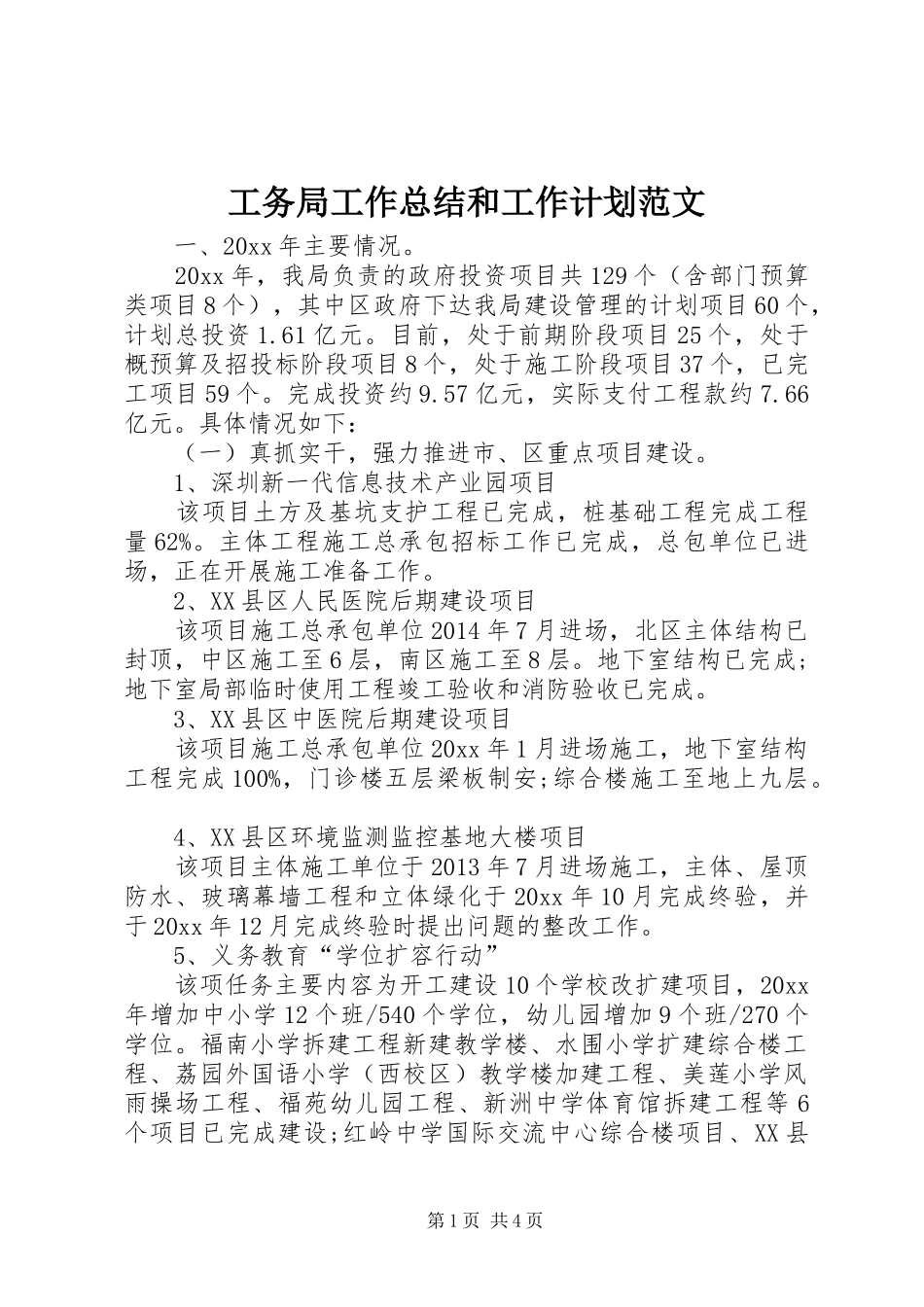

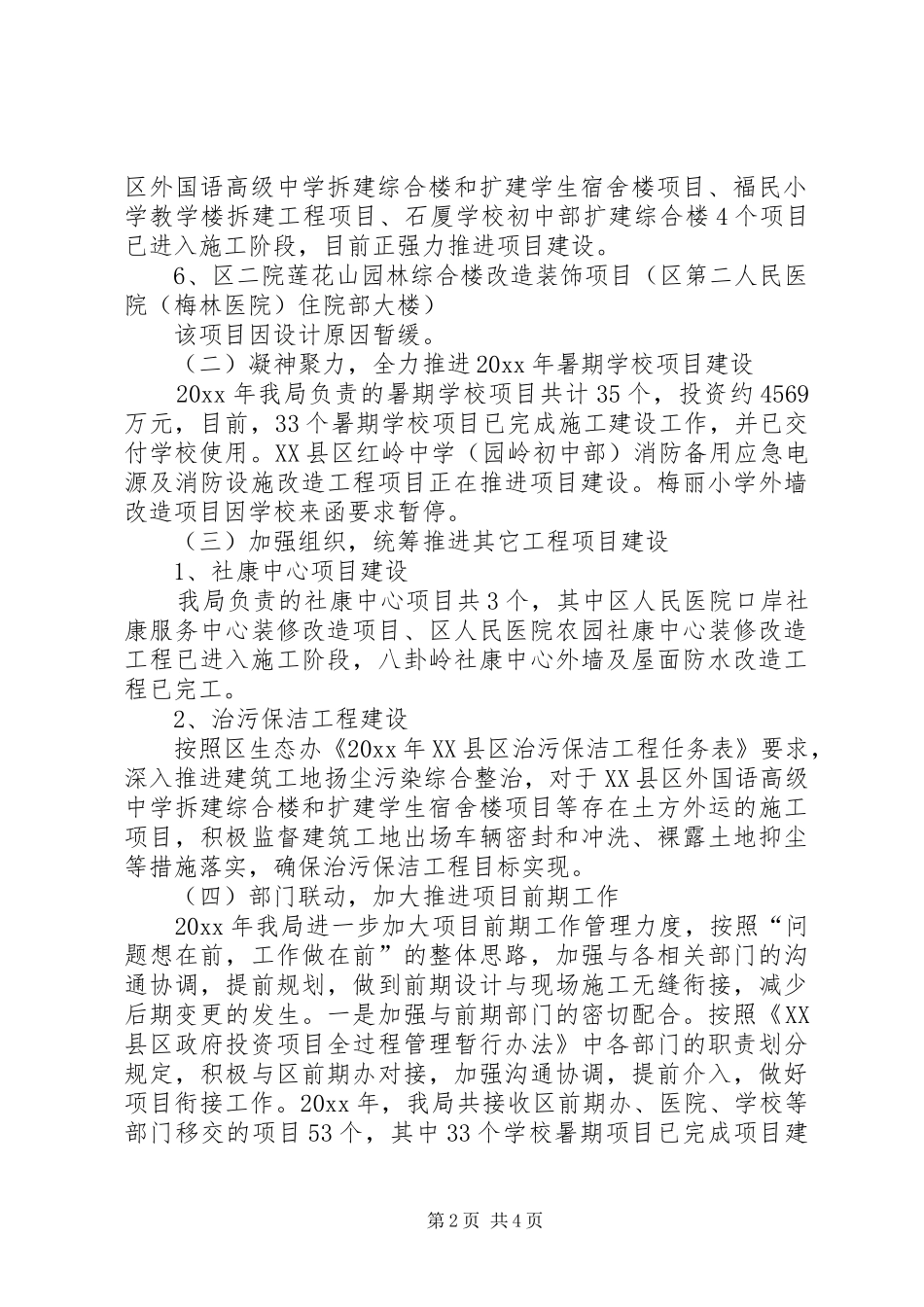

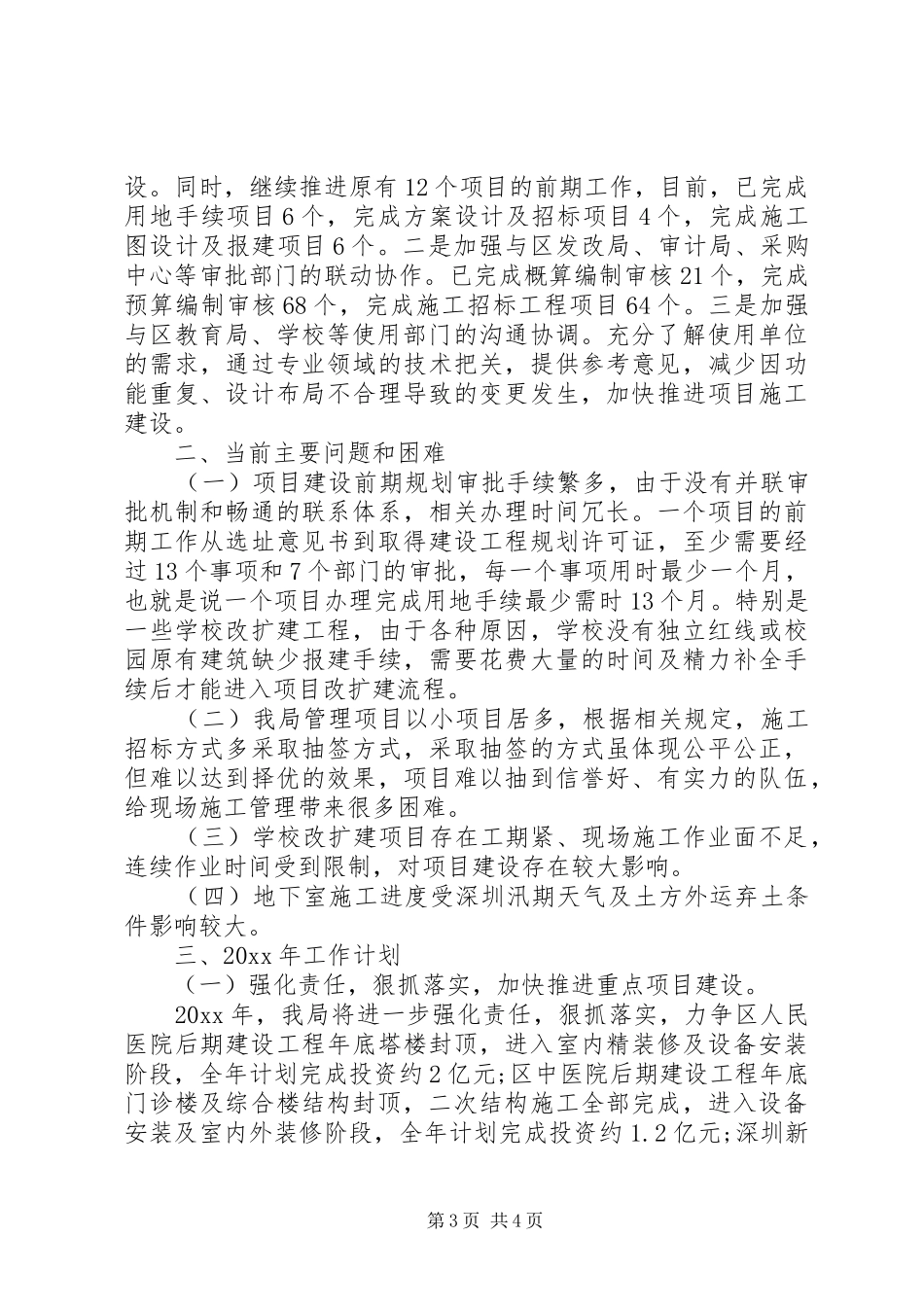

工务局工作总结和工作计划范文一、20xx年主要情况。20xx年,我局负责的政府投资项目共129个(含部门预算类项目8个),其中区政府下达我局建设管理的计划项目60个,计划总投资1.61亿元。目前,处于前期阶段项目25个,处于概预算及招投标阶段项目8个,处于施工阶段项目37个,已完工项目59个。完成投资约9.57亿元,实际支付工程款约7.66亿元。具体情况如下:(一)真抓实干,强力推进市、区重点项目建设。1、深圳新一代信息技术产业园项目该项目土方及基坑支护工程已完成,桩基础工程完成工程量62%。主体工程施工总承包招标工作已完成,总包单位已进场,正在开展施工准备工作。2、XX县区人民医院后期建设项目该项目施工总承包单位2014年7月进场,北区主体结构已封顶,中区施工至6层,南区施工至8层。地下室结构已完成;地下室局部临时使用工程竣工验收和消防验收已完成。3、XX县区中医院后期建设项目该项目施工总承包单位20xx年1月进场施工,地下室结构工程完成100%,门诊楼五层梁板制安;综合楼施工至地上九层。4、XX县区环境监测监控基地大楼项目该项目主体施工单位于2013年7月进场施工,主体、屋顶防水、玻璃幕墙工程和立体绿化于20xx年10月完成终验,并于20xx年12月完成终验时提出问题的整改工作。5、义务教育“学位扩容行动”该项任务主要内容为开工建设10个学校改扩建项目,20xx年增加中小学12个班/540个学位,幼儿园增加9个班/270个学位。福南小学拆建工程新建教学楼、水围小学扩建综合楼工程、荔园外国语小学(西校区)教学楼加建工程、美莲小学风雨操场工程、福苑幼儿园工程、新洲中学体育馆拆建工程等6个项目已完成建设;红岭中学国际交流中心综合楼项目、XX县第1页共4页区外国语高级中学拆建综合楼和扩建学生宿舍楼项目、福民小学教学楼拆建工程项目、石厦学校初中部扩建综合楼4个项目已进入施工阶段,目前正强力推进项目建设。6、区二院莲花山园林综合楼改造装饰项目(区第二人民医院(梅林医院)住院部大楼)该项目因设计原因暂缓。(二)凝神聚力,全力推进20xx年暑期学校项目建设20xx年我局负责的暑期学校项目共计35个,投资约4569万元,目前,33个暑期学校项目已完成施工建设工作,并已交付学校使用。XX县区红岭中学(园岭初中部)消防备用应急电源及消防设施改造工程项目正在推进项目建设。梅丽小学外墙改造项目因学校来函要求暂停。(三)加强组织,统筹推进其它工程项目建设1、社康中心项目建设我局负责的社康中心项目共3个,其中区人民医院口岸社康服务中心装修改造项目、区人民医院农园社康中心装修改造工程已进入施工阶段,八卦岭社康中心外墙及屋面防水改造工程已完工。2、治污保洁工程建设按照区生态办《20xx年XX县区治污保洁工程任务表》要求,深入推进建筑工地扬尘污染综合整治,对于XX县区外国语高级中学拆建综合楼和扩建学生宿舍楼项目等存在土方外运的施工项目,积极监督建筑工地出场车辆密封和冲洗、裸露土地抑尘等措施落实,确保治污保洁工程目标实现。(四)部门联动,加大推进项目前期工作20xx年我局进一步加大项目前期工作管理力度,按照“问题想在前,工作做在前”的整体思路,加强与各相关部门的沟通协调,提前规划,做到前期设计与现场施工无缝衔接,减少后期变更的发生。一是加强与前期部门的密切配合。按照《XX县区政府投资项目全过程管理暂行办法》中各部门的职责划分规定,积极与区前期办对接,加强沟通协调,提前介入,做好项目衔接工作。20xx年,我局共接收区前期办、医院、学校等部门移交的项目53个,其中33个学校暑期项目已完成项目建第2页共4页设。同时,继续推进原有12个项目的前期工作,目前,已完成用地手续项目6个,完成方案设计及招标项目4个,完成施工图设计及报建项目6个。二是加强与区发改局、审计局、采购中心等审批部门的联动协作。已完成概算编制审核21个,完成预算编制审核68个,完成施工招标工程项目64个。三是加强与区教育局、学校等使用部门的沟通协调。充分了解使用单位的需求,通过专业领域的技术把关,提供参考意见,减少因功能重复、设计布局不合理导致的变更发生,加快推进项目施工建设。二、当前主要问题和困难(一...
