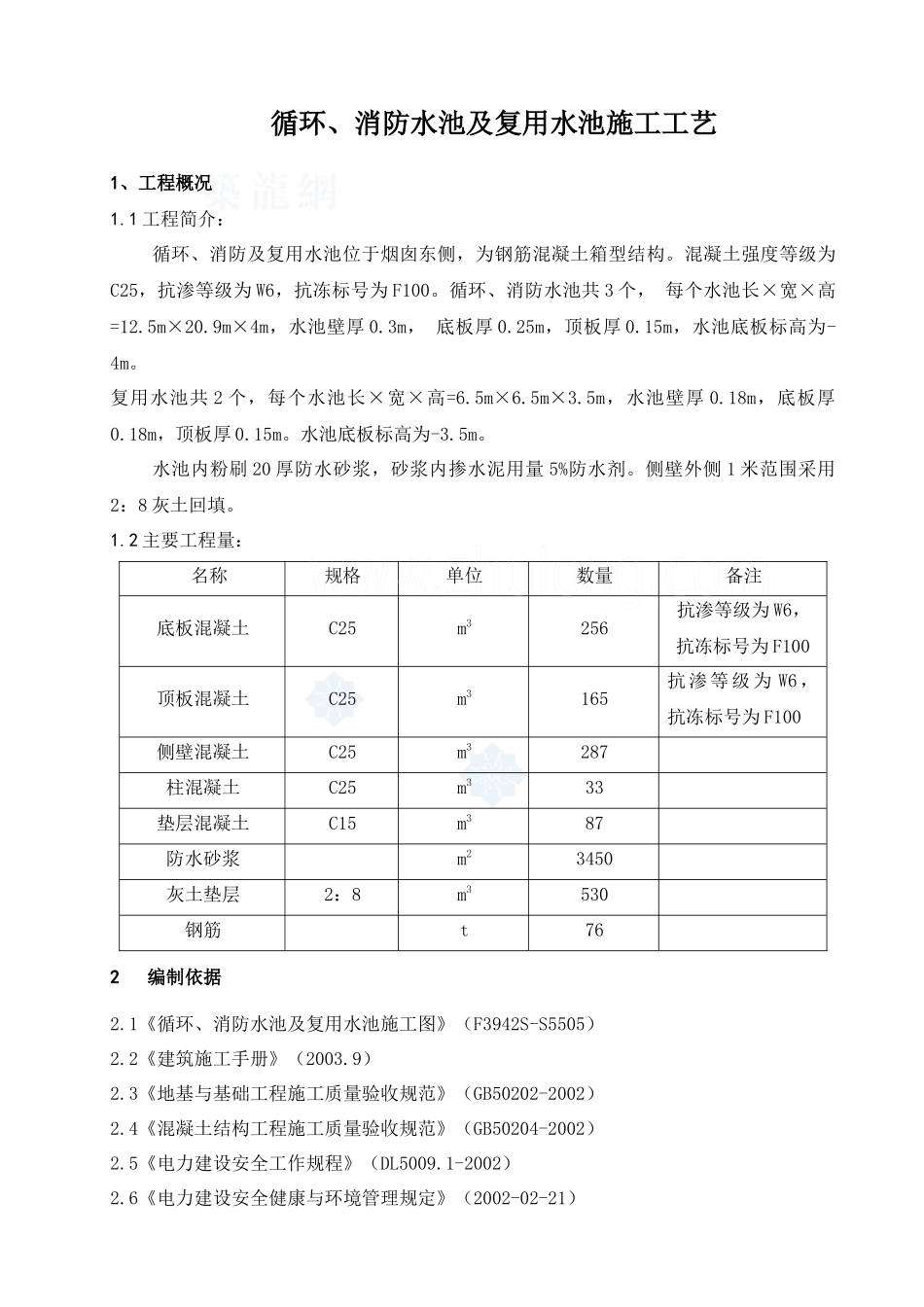

循环、消防水池及复用水池施工工艺1、工程概况1.1工程简介:循环、消防及复用水池位于烟囱东侧,为钢筋混凝土箱型结构。混凝土强度等级为C25,抗渗等级为W6,抗冻标号为F100。循环、消防水池共3个,每个水池长×宽×高=12.5m×20.9m×4m,水池壁厚0.3m,底板厚0.25m,顶板厚0.15m,水池底板标高为-4m。复用水池共2个,每个水池长×宽×高=6.5m×6.5m×3.5m,水池壁厚0.18m,底板厚0.18m,顶板厚0.15m。水池底板标高为-3.5m。水池内粉刷20厚防水砂浆,砂浆内掺水泥用量5%防水剂。侧壁外侧1米范围采用2:8灰土回填。1.2主要工程量:名称规格单位数量备注底板混凝土C25m3256抗渗等级为W6,抗冻标号为F100顶板混凝土C25m3165抗渗等级为W6,抗冻标号为F100侧壁混凝土C25m3287柱混凝土C25m333垫层混凝土C15m387防水砂浆m23450灰土垫层2:8m3530钢筋t762编制依据2.1《循环、消防水池及复用水池施工图》(F3942S-S5505)2.2《建筑施工手册》(2003.9)2.3《地基与基础工程施工质量验收规范》(GB50202-2002)2.4《混凝土结构工程施工质量验收规范》(GB50204-2002)2.5《电力建设安全工作规程》(DL5009.1-2002)2.6《电力建设安全健康与环境管理规定》(2002-02-21)3施工准备3.1人员配备:施工队伍已全部经过安全培训,考试合格且持证上岗.人员配备见下表:施工员1名技术员1名安全员1名质量员1名材料员1名资料员1名保管员1名机械员1名木工28名钢筋工20名混凝土工16名力工18名3.2施工机具配备;序号名称规格单位数量序号名称规格单位数量1水准仪DS3台111氧焊工具套12电焊机B×3-630台212振动器具套43钢筋切断机CQ40台113振动棒根104钢筋弯曲机CWY100LZ-4台114打夯机蛙式台25对焊机UN-150台115小推车辆57圆盘锯MIY-160台116大架车辆18经纬仪JD6台117钢卷尺30m把19套丝机40SQ500台110刨光机台23.4周转性材料:名称规格单位数量竹胶板1.2×2.4张550十字扣件个1300连接扣件个200旋转扣件个750U型卡个8000钢管(6m)Ф48×3.5t15钢管(3m)Ф48×3.5t6钢管(2m)Ф48×3.5t3钢管(1m)Ф48×3.5t24主要施工方案Ф184.1施工作业流程;根据本工程特点,先施工南北两侧循环、消防水池,再施工中间循环、消防水池和复用水池。水池底板钢筋绑扎→水池池壁及柱钢筋绑扎→水池底板模板支设→水池底板混凝土浇筑→水池池壁及柱模板支设→水池池壁及柱砼浇筑→水池顶板及柱托模板支设→水池顶板及柱托钢筋绑扎→水池顶板及柱托砼浇筑→模板拆除。4.2钢筋工程:4.2.1水池加工及底板钢筋绑扎在垫层浇筑24小时后即可进行放线。在垫层上将底板边线以及柱位置弹出墨线,四角及中心线均用红油漆标明,以确保模板支设位置的准确。钢筋绑扎前用石笔标出底板筋位置,以保证钢筋分布均匀,位置准确。钢筋由钢筋班加工制作,拖拉机运至现场,钢筋连接采用闪光对焊,钢筋焊接时焊工持证上岗,焊前做模拟试件试验合格后方可开始施焊。同时300个接头现场取一组试样进行试验,合格后进行下道工序施工。受拉钢筋焊接及搭接位置不能设在最大应力区。设置在同一构件内的焊接接头应相互错开。在任一焊接接头中心至长度为钢筋直径d的40倍且不小于500mm的区段内,同一钢筋不得有两个接头,在该区段内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率不得超过50%。钢筋保护层厚度:水池底板下层钢筋40mm,水池底板上层钢筋,柱35mm,顶板及池壁25mm。底板施工时,为防止钢筋下沉,设钢筋马凳进行支撑,所有马凳水平钢筋(Ф20)长度均为1000mm。马凳高度根据底板高度进行配置,间距1500。马凳作法见下图。顶板层钢筋采用Ф12“几”字形马凳进行控制,每个马凳下料长560mm(平均每1.5m2放置一个)。马凳规格及数量见下表:马凳高度(mm)150马凳数量(个)5004.2.2柱钢筋绑扎绑扎时先将钢筋位置和垂直度找正好,按间距划箍筋线,套箍筋,箍筋与主筋垂直,并且箍筋的接头应交错布置在四角纵向钢筋上,箍筋设135°弯钩,弯钩平直段长度不小于10d。箍筋转角与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相互应成八字形。侧面保护层设与柱混凝土同水灰的水泥垫块进行控制,钢筋绑扎完后钢筋丝扣均弯向内侧,混凝土浇筑时严禁磕碰钢筋,以防发生位移。4.2.3池壁钢筋绑扎4.2...
