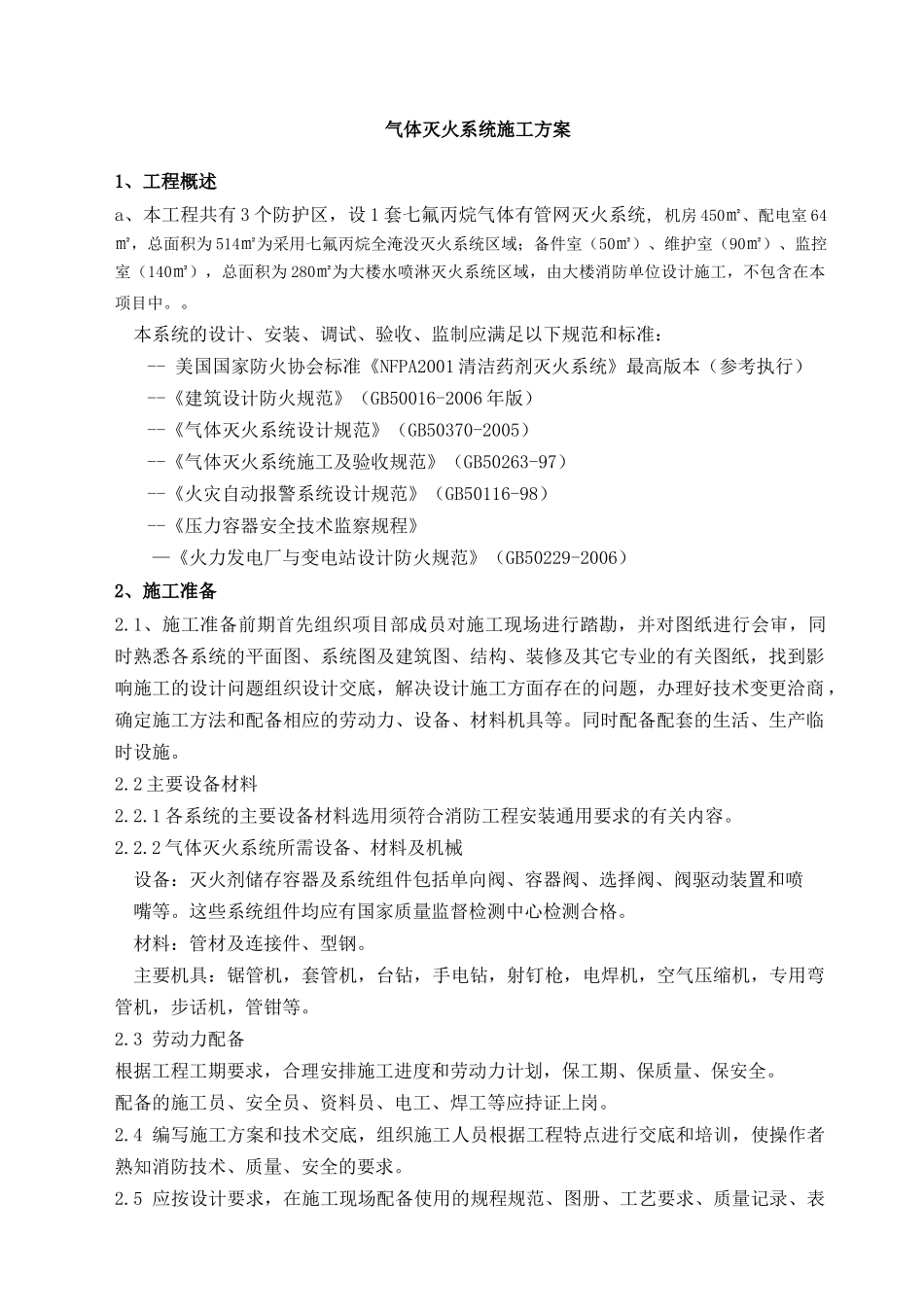

气体灭火系统施工方案1、工程概述a、本工程共有3个防护区,设1套七氟丙烷气体有管网灭火系统,机房450㎡、配电室64㎡,总面积为514㎡为采用七氟丙烷全淹没灭火系统区域;备件室(50㎡)、维护室(90㎡)、监控室(140㎡),总面积为280㎡为大楼水喷淋灭火系统区域,由大楼消防单位设计施工,不包含在本项目中
本系统的设计、安装、调试、验收、监制应满足以下规范和标准:--美国国家防火协会标准《NFPA2001清洁药剂灭火系统》最高版本(参考执行)--《建筑设计防火规范》(GB50016-2006年版)--《气体灭火系统设计规范》(GB50370-2005)--《气体灭火系统施工及验收规范》(GB50263-97)--《火灾自动报警系统设计规范》(GB50116-98)--《压力容器安全技术监察规程》—《火力发电厂与变电站设计防火规范》(GB50229-2006)2、施工准备2
1、施工准备前期首先组织项目部成员对施工现场进行踏勘,并对图纸进行会审,同时熟悉各系统的平面图、系统图及建筑图、结构、装修及其它专业的有关图纸,找到影响施工的设计问题组织设计交底,解决设计施工方面存在的问题,办理好技术变更洽商,确定施工方法和配备相应的劳动力、设备、材料机具等
同时配备配套的生活、生产临时设施
2主要设备材料2
1各系统的主要设备材料选用须符合消防工程安装通用要求的有关内容
2气体灭火系统所需设备、材料及机械设备:灭火剂储存容器及系统组件包括单向阀、容器阀、选择阀、阀驱动装置和喷嘴等
这些系统组件均应有国家质量监督检测中心检测合格
材料:管材及连接件、型钢
主要机具:锯管机,套管机,台钻,手电钻,射钉枪,电焊机,空气压缩机,专用弯管机,步话机,管钳等
3劳动力配备根据工程工期要求,合理安排施工进度和劳动力计划,保工期、保质量、保安全
配备的施工员、安全员、资料员、电
