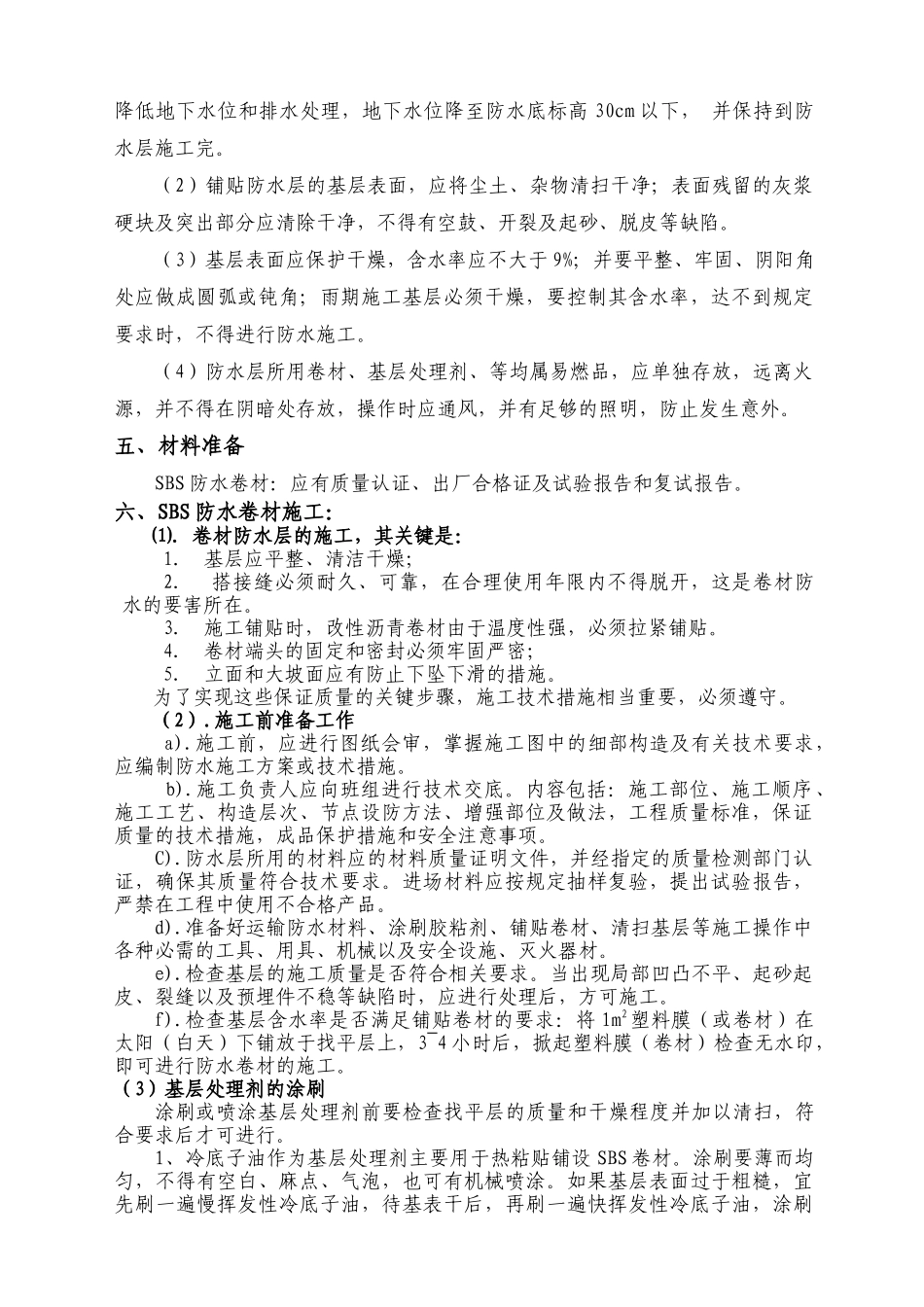

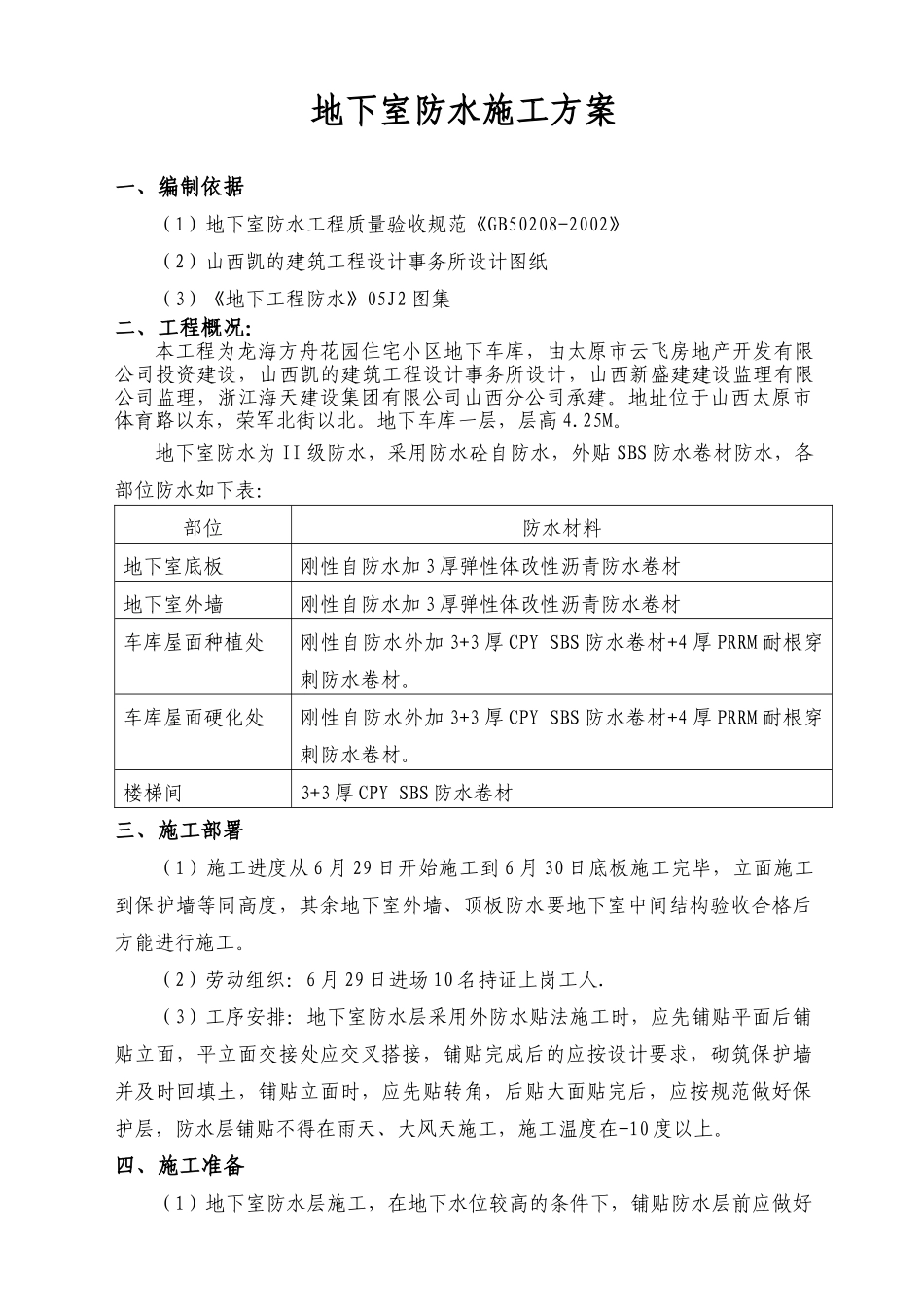

地下室防水施工方案一、编制依据(1)地下室防水工程质量验收规范《GB50208-2002》(2)山西凯的建筑工程设计事务所设计图纸(3)《地下工程防水》05J2图集二、工程概况:本工程为龙海方舟花园住宅小区地下车库,由太原市云飞房地产开发有限公司投资建设,山西凯的建筑工程设计事务所设计,山西新盛建建设监理有限公司监理,浙江海天建设集团有限公司山西分公司承建。地址位于山西太原市体育路以东,荣军北街以北。地下车库一层,层高4.25M。地下室防水为II级防水,采用防水砼自防水,外贴SBS防水卷材防水,各部位防水如下表:部位防水材料地下室底板刚性自防水加3厚弹性体改性沥青防水卷材地下室外墙刚性自防水加3厚弹性体改性沥青防水卷材车库屋面种植处刚性自防水外加3+3厚CPYSBS防水卷材+4厚PRRM耐根穿刺防水卷材。车库屋面硬化处刚性自防水外加3+3厚CPYSBS防水卷材+4厚PRRM耐根穿刺防水卷材。楼梯间3+3厚CPYSBS防水卷材三、施工部署(1)施工进度从6月29日开始施工到6月30日底板施工完毕,立面施工到保护墙等同高度,其余地下室外墙、顶板防水要地下室中间结构验收合格后方能进行施工。(2)劳动组织:6月29日进场10名持证上岗工人.(3)工序安排:地下室防水层采用外防水贴法施工时,应先铺贴平面后铺贴立面,平立面交接处应交叉搭接,铺贴完成后的应按设计要求,砌筑保护墙并及时回填土,铺贴立面时,应先贴转角,后贴大面贴完后,应按规范做好保护层,防水层铺贴不得在雨天、大风天施工,施工温度在-10度以上。四、施工准备(1)地下室防水层施工,在地下水位较高的条件下,铺贴防水层前应做好降低地下水位和排水处理,地下水位降至防水底标高30cm以下,并保持到防水层施工完。(2)铺贴防水层的基层表面,应将尘土、杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓、开裂及起砂、脱皮等缺陷。(3)基层表面应保护干燥,含水率应不大于9%;并要平整、牢固、阴阳角处应做成圆弧或钝角;雨期施工基层必须干燥,要控制其含水率,达不到规定要求时,不得进行防水施工。(4)防水层所用卷材、基层处理剂、等均属易燃品,应单独存放,远离火源,并不得在阴暗处存放,操作时应通风,并有足够的照明,防止发生意外。五、材料准备SBS防水卷材:应有质量认证、出厂合格证及试验报告和复试报告。六、SBS防水卷材施工:⑴.卷材防水层的施工,其关键是:1.基层应平整、清洁干燥;2.搭接缝必须耐久、可靠,在合理使用年限内不得脱开,这是卷材防水的要害所在。3.施工铺贴时,改性沥青卷材由于温度性强,必须拉紧铺贴。4.卷材端头的固定和密封必须牢固严密;5.立面和大坡面应有防止下坠下滑的措施。为了实现这些保证质量的关键步骤,施工技术措施相当重要,必须遵守。(2).施工前准备工作a).施工前,应进行图纸会审,掌握施工图中的细部构造及有关技术要求,应编制防水施工方案或技术措施。b).施工负责人应向班组进行技术交底。内容包括:施工部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品保护措施和安全注意事项。C).防水层所用的材料应的材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。进场材料应按规定抽样复验,提出试验报告,严禁在工程中使用不合格产品。d).准备好运输防水材料、涂刷胶粘剂、铺贴卷材、清扫基层等施工操作中各种必需的工具、用具、机械以及安全设施、灭火器材。e).检查基层的施工质量是否符合相关要求。当出现局部凹凸不平、起砂起皮、裂缝以及预埋件不稳等缺陷时,应进行处理后,方可施工。f).检查基层含水率是否满足铺贴卷材的要求:将1m2塑料膜(或卷材)在太阳(白天)下铺放于找平层上,3~4小时后,掀起塑料膜(卷材)检查无水印,即可进行防水卷材的施工。(3)基层处理剂的涂刷涂刷或喷涂基层处理剂前要检查找平层的质量和干燥程度并加以清扫,符合要求后才可进行。1、冷底子油作为基层处理剂主要用于热粘贴铺设SBS卷材。涂刷要薄而均匀,不得有空白、麻点、气泡,也可有机械喷涂。如果基层表面过于粗糙,宜先刷一遍慢挥发性冷底子油,待...
