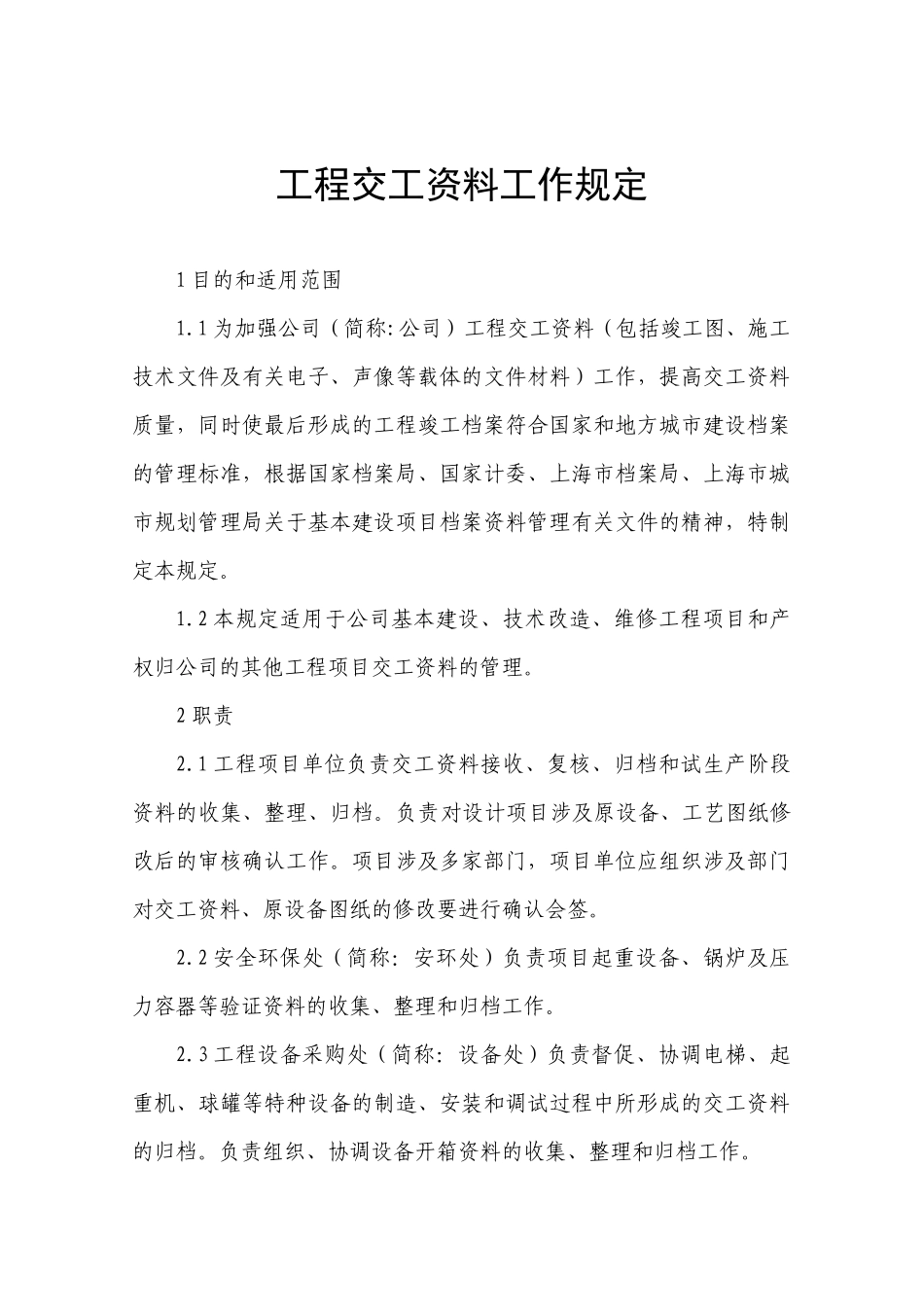

工程交工资料工作规定1目的和适用范围1
1为加强公司(简称:公司)工程交工资料(包括竣工图、施工技术文件及有关电子、声像等载体的文件材料)工作,提高交工资料质量,同时使最后形成的工程竣工档案符合国家和地方城市建设档案的管理标准,根据国家档案局、国家计委、上海市档案局、上海市城市规划管理局关于基本建设项目档案资料管理有关文件的精神,特制定本规定
2本规定适用于公司基本建设、技术改造、维修工程项目和产权归公司的其他工程项目交工资料的管理
1工程项目单位负责交工资料接收、复核、归档和试生产阶段资料的收集、整理、归档
负责对设计项目涉及原设备、工艺图纸修改后的审核确认工作
项目涉及多家部门,项目单位应组织涉及部门对交工资料、原设备图纸的修改要进行确认会签
2安全环保处(简称:安环处)负责项目起重设备、锅炉及压力容器等验证资料的收集、整理和归档工作
3工程设备采购处(简称:设备处)负责督促、协调电梯、起重机、球罐等特种设备的制造、安装和调试过程中所形成的交工资料的归档
负责组织、协调设备开箱资料的收集、整理和归档工作
4受公司委托,建筑维修公司消防分公司(简称:消防分公司)负责所有消防设备、防火材料、产品等设备的验收及有关消防资料的收集、整理、复核和归档工作
5设备部负责维修工程项目交工资料交付进度的协调与监控工作;负责组织、协调维修工程项目设计中涉及对原工艺、设备图纸的修改、审核和归档工作
6设计管理处(简称:设计处)负责将设计单位提供最终版图纸、总目录、技术设计编制说明(包括项目设计中涉及原设备、工艺流程对原图纸的修改、归档)以及电子文件要求等内容纳入“设计合同”,并进行检查确认和协调、监控
负责三电软件项目交工资料工作进度的协调和监控,以及做好“三电软件项目交工验收证明书”及“资产移交清单”的归档工作
7技改工程管理处(简称:技改处)负责将
