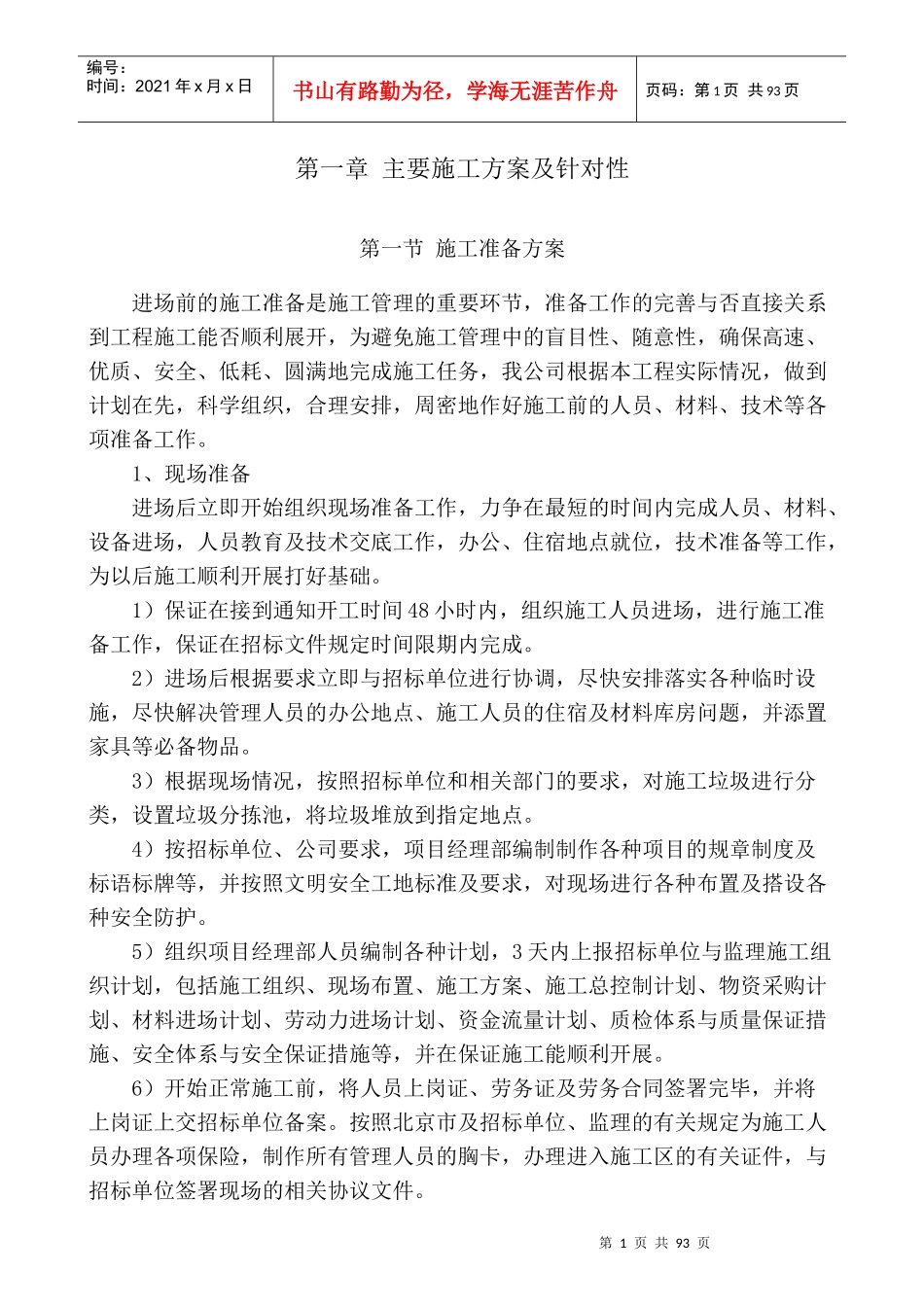

第1页共93页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共93页第一章主要施工方案及针对性第一节施工准备方案进场前的施工准备是施工管理的重要环节,准备工作的完善与否直接关系到工程施工能否顺利展开,为避免施工管理中的盲目性、随意性,确保高速、优质、安全、低耗、圆满地完成施工任务,我公司根据本工程实际情况,做到计划在先,科学组织,合理安排,周密地作好施工前的人员、材料、技术等各项准备工作
1、现场准备进场后立即开始组织现场准备工作,力争在最短的时间内完成人员、材料、设备进场,人员教育及技术交底工作,办公、住宿地点就位,技术准备等工作,为以后施工顺利开展打好基础
1)保证在接到通知开工时间48小时内,组织施工人员进场,进行施工准备工作,保证在招标文件规定时间限期内完成
2)进场后根据要求立即与招标单位进行协调,尽快安排落实各种临时设施,尽快解决管理人员的办公地点、施工人员的住宿及材料库房问题,并添置家具等必备物品
3)根据现场情况,按照招标单位和相关部门的要求,对施工垃圾进行分类,设置垃圾分拣池,将垃圾堆放到指定地点
4)按招标单位、公司要求,项目经理部编制制作各种项目的规章制度及标语标牌等,并按照文明安全工地标准及要求,对现场进行各种布置及搭设各种安全防护

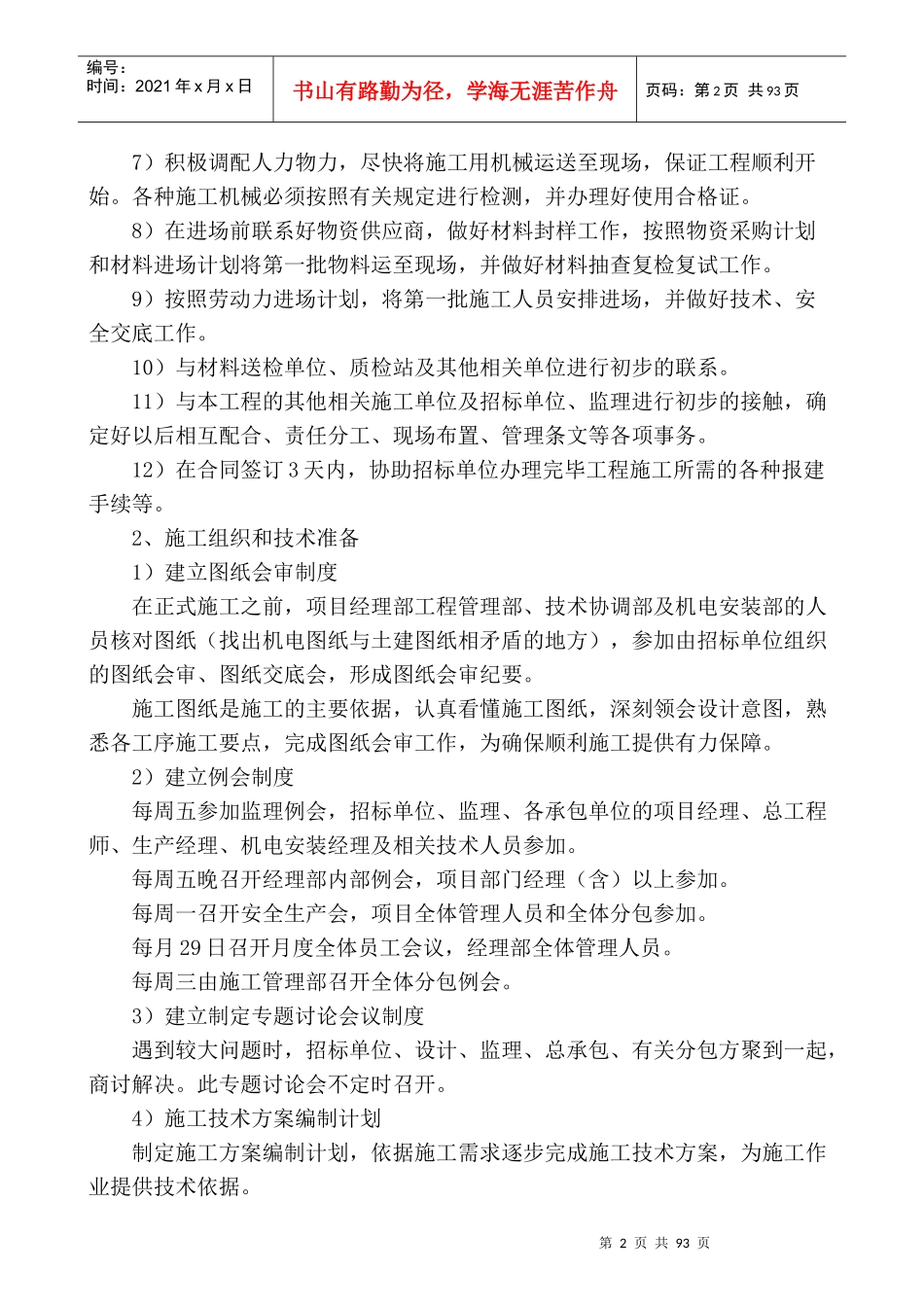

5)组织项目经理部人员编制各种计划,3天内上报招标单位与监理施工组织计划,包括施工组织、现场布置、施工方案、施工总控制计划、物资采购计划、材料进场计划、劳动力进场计划、资金流量计划、质检体系与质量保证措施、安全体系与安全保证措施等,并在保证施工能顺利开展
6)开始正常施工前,将人员上岗证、劳务证及劳务合同签署完毕,并将上岗证上交招标单位备案

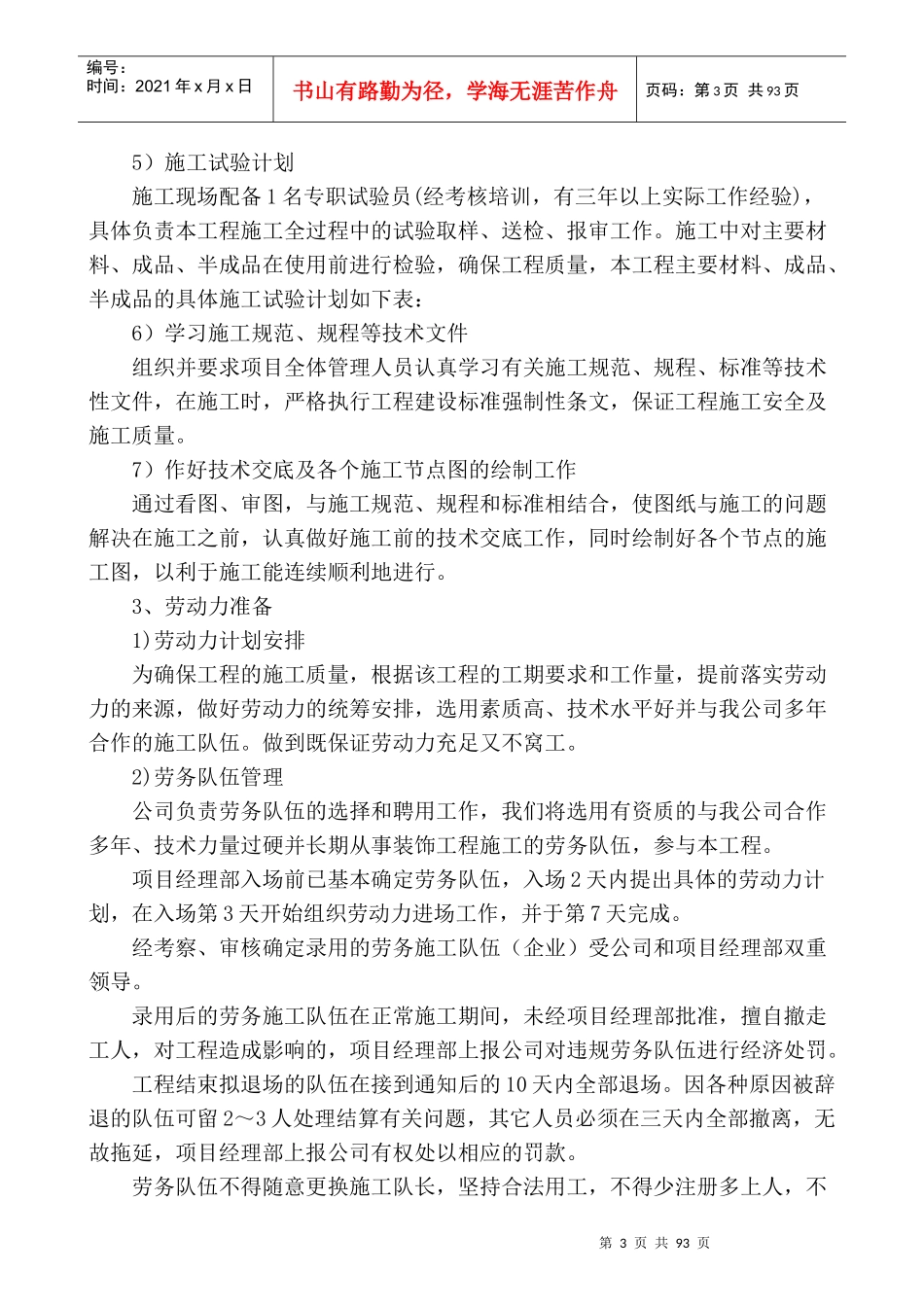

按照北京市及招标单位、监理的有关规定为施工人员办理各项保险,制作所有管理人员的胸卡,办理进入施工区的有关证件,与招标单位签署现场的相关协议文件
