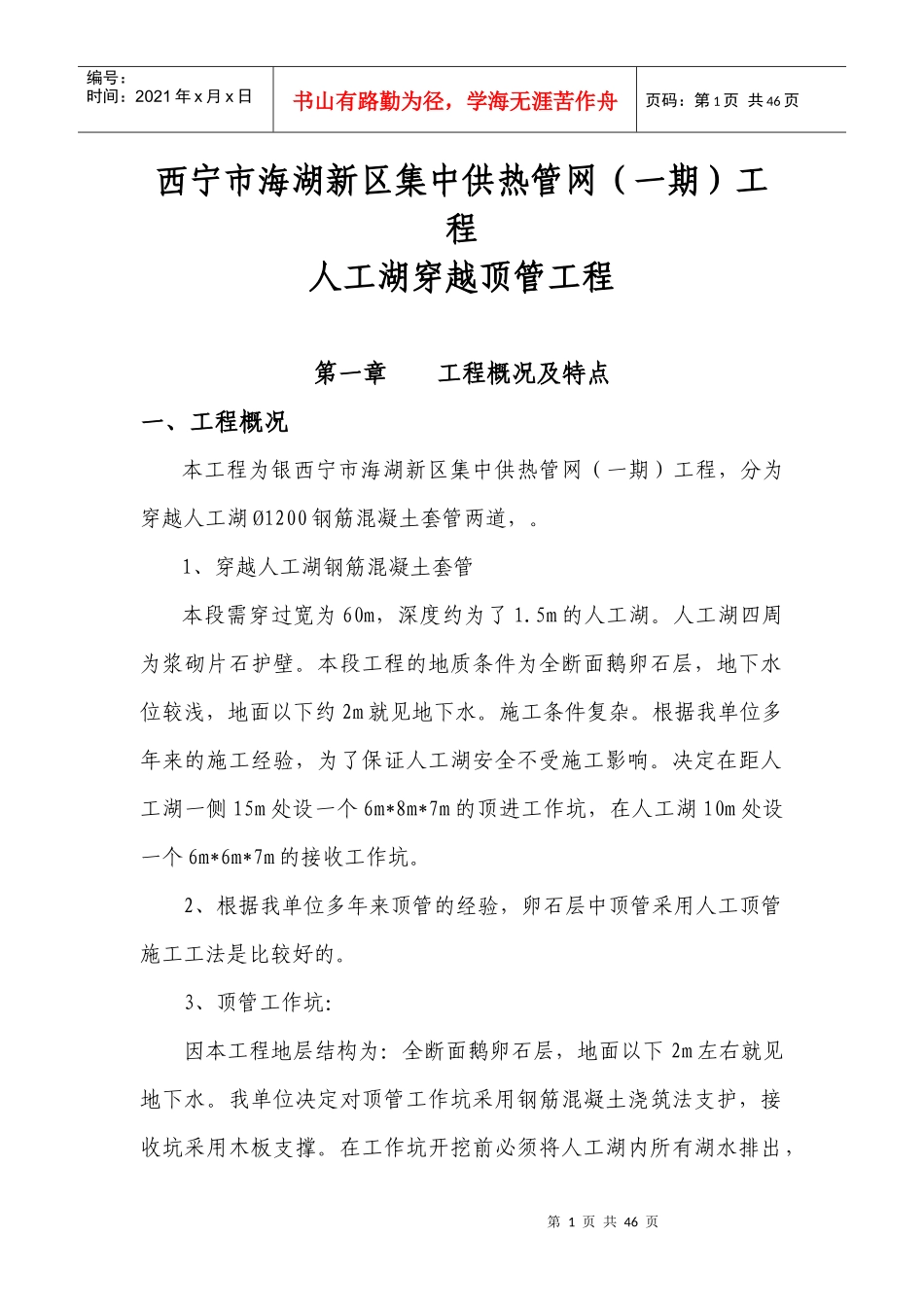

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页西宁市海湖新区集中供热管网(一期)工程人工湖穿越顶管工程第一章工程概况及特点一、工程概况本工程为银西宁市海湖新区集中供热管网(一期)工程,分为穿越人工湖Ø1200钢筋混凝土套管两道,
1、穿越人工湖钢筋混凝土套管本段需穿过宽为60m,深度约为了1
5m的人工湖
人工湖四周为浆砌片石护壁
本段工程的地质条件为全断面鹅卵石层,地下水位较浅,地面以下约2m就见地下水
施工条件复杂
根据我单位多年来的施工经验,为了保证人工湖安全不受施工影响
决定在距人工湖一侧15m处设一个6m*8m*7m的顶进工作坑,在人工湖10m处设一个6m*6m*7m的接收工作坑
2、根据我单位多年来顶管的经验,卵石层中顶管采用人工顶管施工工法是比较好的
3、顶管工作坑:因本工程地层结构为:全断面鹅卵石层,地面以下2m左右就见地下水
我单位决定对顶管工作坑采用钢筋混凝土浇筑法支护,接收坑采用木板支撑

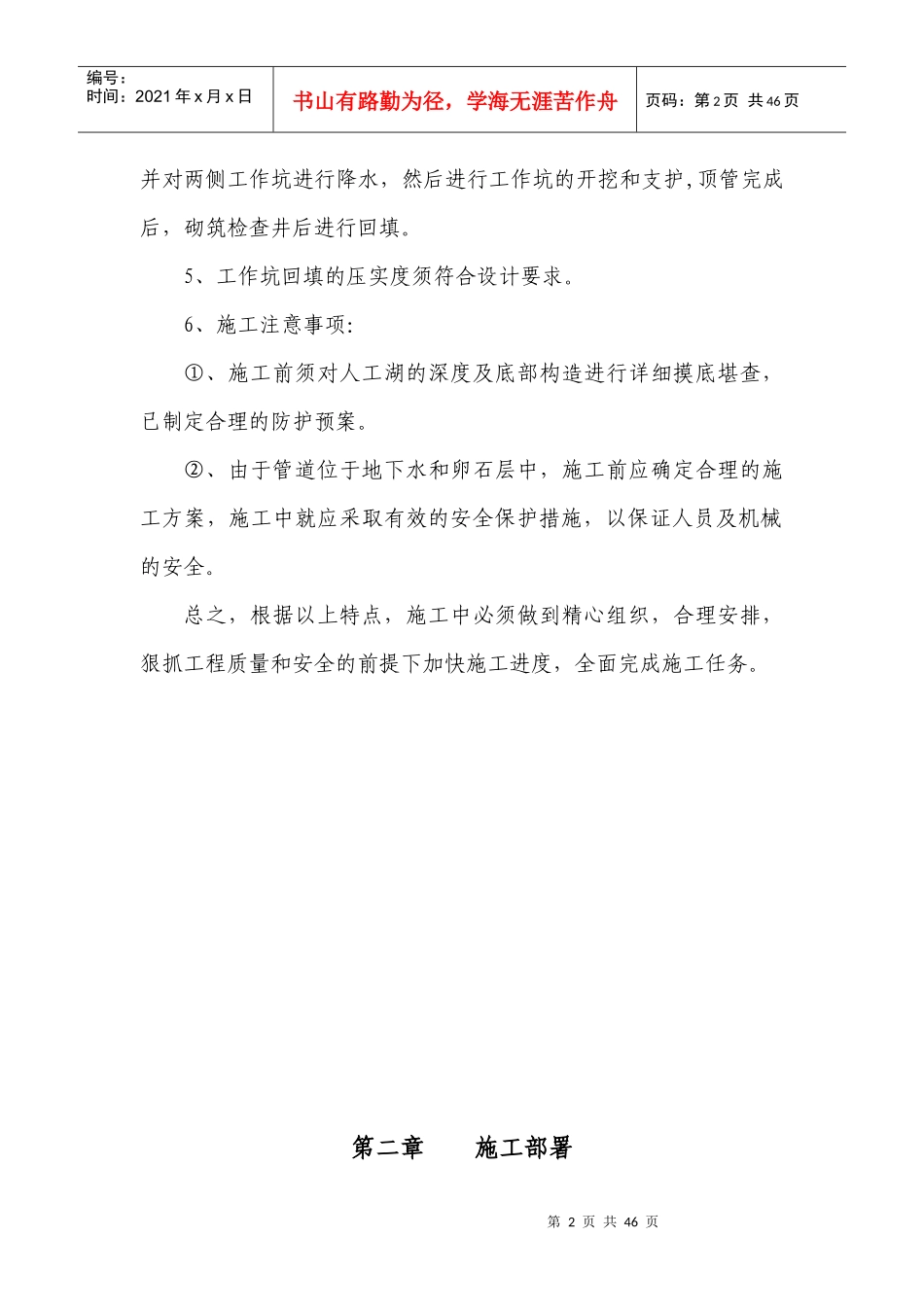

在工作坑开挖前必须将人工湖内所有湖水排出,第2页共46页第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页并对两侧工作坑进行降水,然后进行工作坑的开挖和支护,顶管完成后,砌筑检查井后进行回填
5、工作坑回填的压实度须符合设计要求
6、施工注意事项:①、施工前须对人工湖的深度及底部构造进行详细摸底堪查,已制定合理的防护预案
②、由于管道位于地下水和卵石层中,施工前应确定合理的施工方案,施工中就应采取有效的安全保护措施,以保证人员及机械的安全
总之,根据以上特点,施工中必须做到精心组织,合理安排,狠抓工程质量和安全的前提下加快施工进度,全面完成施工任务
