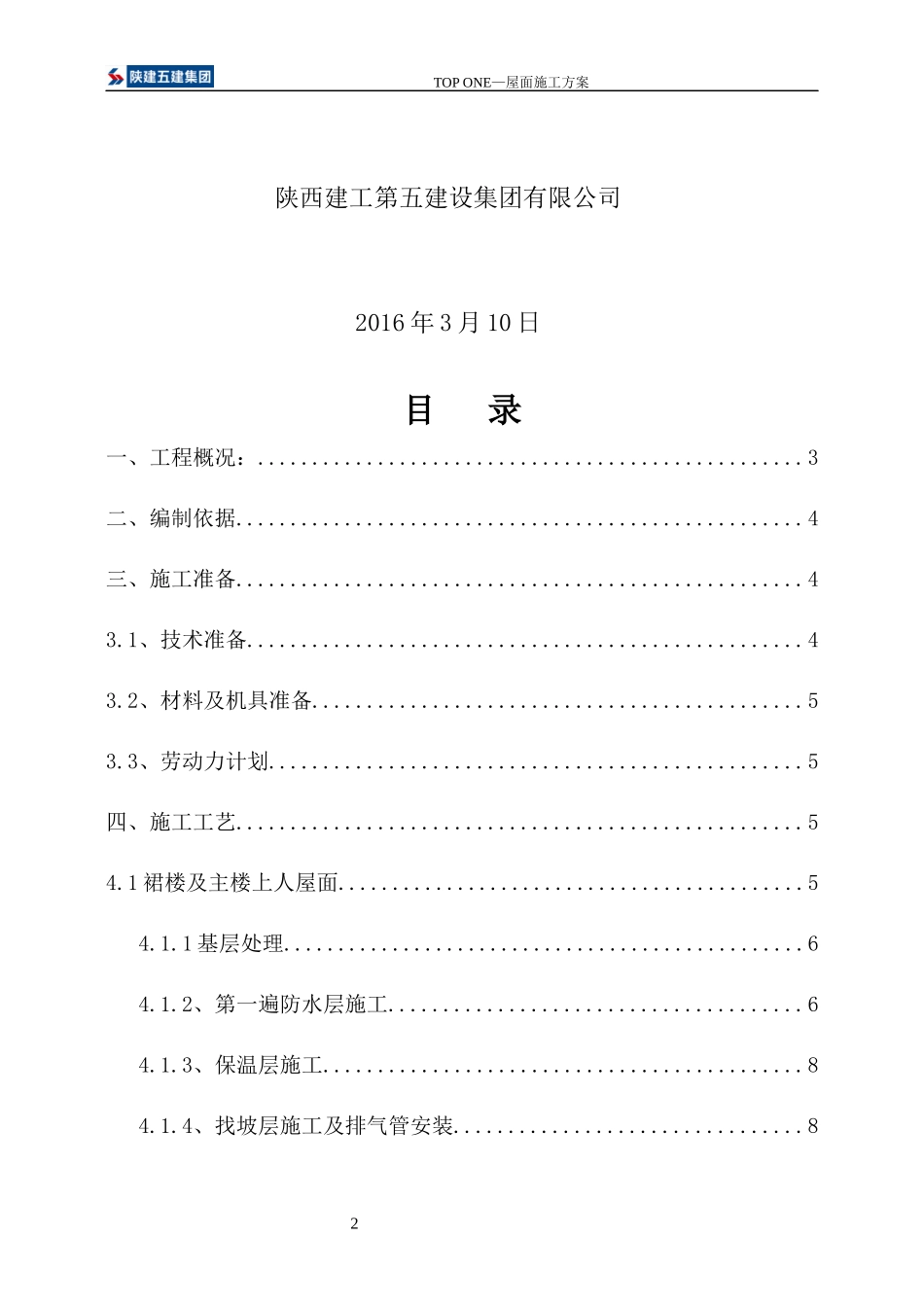

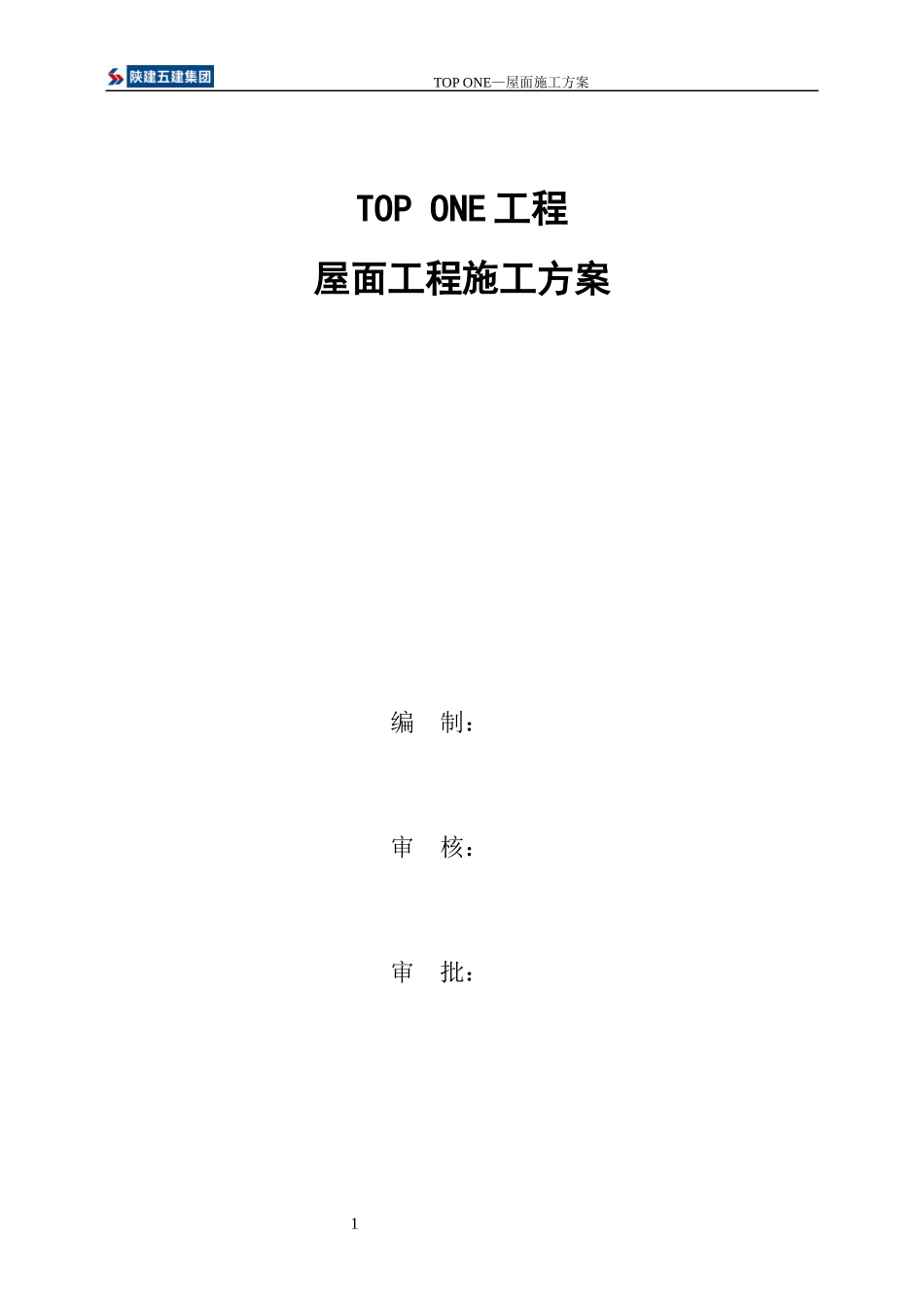

1TOPONE—屋面施工方案TOPONE工程屋面工程施工方案编制:审核:审批:21TOPONE—屋面施工方案陕西建工第五建设集团有限公司2016年3月10日目录一、工程概况:..................................................3二、编制依据....................................................4三、施工准备....................................................43.1、技术准备...................................................43.2、材料及机具准备.............................................53.3、劳动力计划.................................................5四、施工工艺....................................................54.1裙楼及主楼上人屋面...........................................54.1.1基层处理................................................64.1.2、第一遍防水层施工......................................64.1.3、保温层施工............................................84.1.4、找坡层施工及排气管安装................................832TOPONE—屋面施工方案4.1.5、找平层施工............................................94.1.6、第二遍防水施工........................................94.1.7、细石砼保护层施工......................................94.1.8、面层施工.............................................104.2、裙楼及主楼水箱间不上人屋面................................16五、细部做法...................................................195.1.1、雨水口的安装............................................195.1.2、水簸箕..................................................205.1.3、出屋面管道做法..........................................205.1.4、屋面踏步做法............................................215.1.5、屋面风井做法............................................215.1.6、屋面设备基础做法........................................225.1.7、屋面排气孔做法..........................................235.1.8、屋面窗台处与地面处做法..................................235.1.9、采光井部位..............................................24六、质量标准...................................................24七、成品保护...................................................25八、安全文明施工...............................................2643TOPONE—屋面施工方案九、绿色施工...................................................26一、工程概况:工程名称TOPONE建设单位西安合能房地产有限公司勘察单位信息产业部电子综合勘察研究院设计单位成都基准方中建筑设计有限公司监理单位陕西林华建设工程项目管理有限公司54TOPONE—屋面施工方案施工单位陕西建工第五建设集团有限公司建设地点西安市碑林区朱雀大街72号工程概况项目总用地面积6838.73m2,总建筑面积73075m2,容积率8.286;本项目由2栋高层组成,其中地下总建筑面积16602m2(地下三层),地上总建筑面积56473m2(住宅楼地上34层,建筑高度98.490米,商业(办公)楼地上30层,建筑高度99.450米)。合同工期为792天。本工程屋面分为三种形式,分别为有保温上人屋面、有保温不上人屋面、无保温不上人屋面,设计做法具体如下:住宅楼屋面工程做法表商业办公楼屋面工程做法表65TOPONE—屋面施工方案二、编制依据TOPONE工程施工图纸TOPONE工程施工组织设计《屋面工程质量验收规范》GB50207-2012《建筑工程施工质量验收统一标准》GB50300-2011《屋面工程技术规范》GB50345-2012《砌体工程施工质量验收规范》GB50203-2011陕09J01建筑用料及做法陕09J02建筑用料及做法三、施工准备3.1、技术准备3.1.1技术人员对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定。3.1.2根据工程的特点、质量要求、工期要求、现场要求等,制定出详细的屋面工程施工方案,进行合理...
