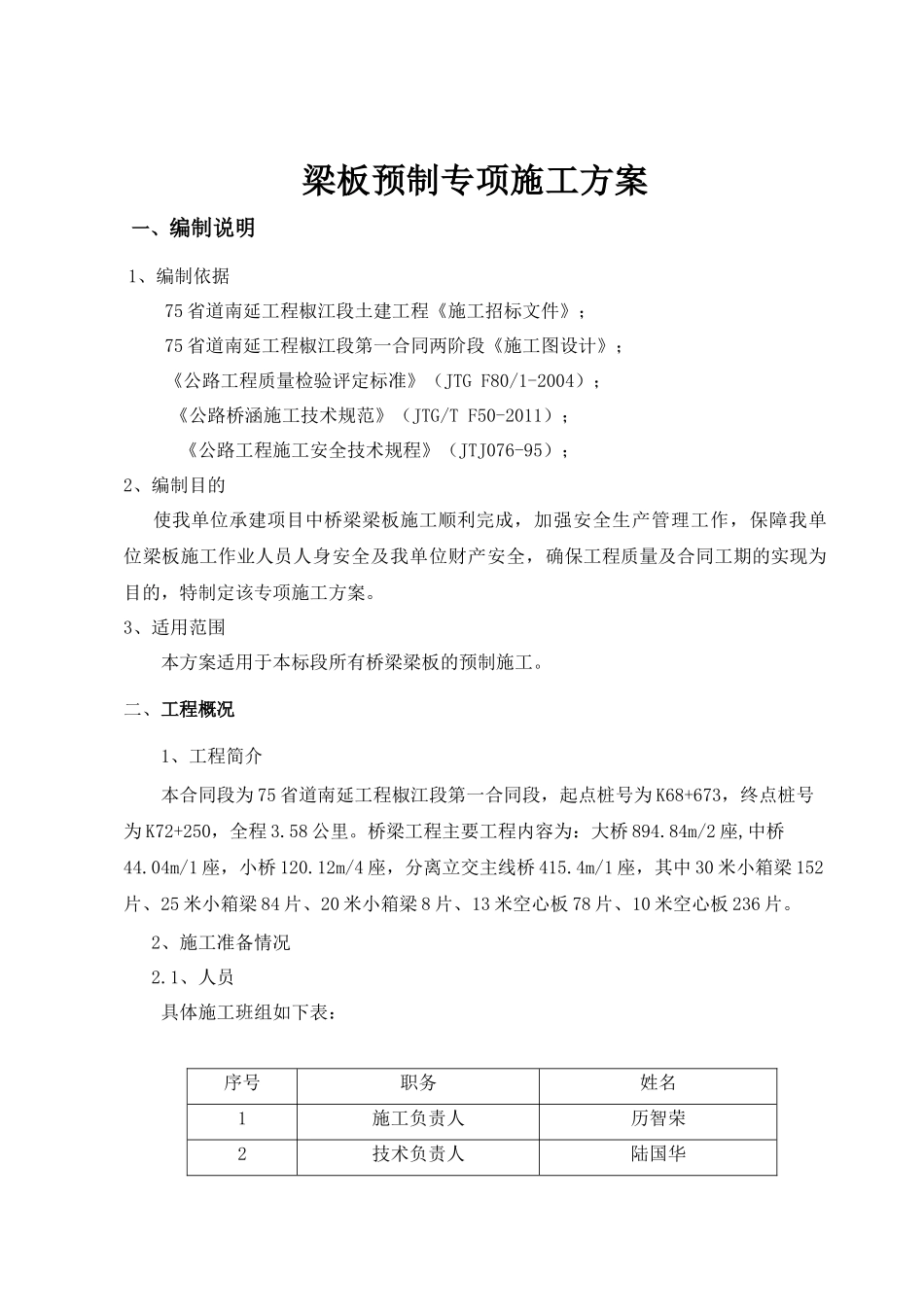

75省道南延工程椒江段第一合同段梁板预制施工专项施工方案浙江省交通工程建设集团第三工程有限公司75省道南延工程椒江段第一合同段项目经理部二O一二年一月十日梁板预制专项施工方案一、编制说明1、编制依据75省道南延工程椒江段土建工程《施工招标文件》;75省道南延工程椒江段第一合同两阶段《施工图设计》;《公路工程质量检验评定标准》(JTGF80/1-2004);《公路桥涵施工技术规范》(JTG/TF50-2011);《公路工程施工安全技术规程》(JTJ076-95);2、编制目的使我单位承建项目中桥梁梁板施工顺利完成,加强安全生产管理工作,保障我单位梁板施工作业人员人身安全及我单位财产安全,确保工程质量及合同工期的实现为目的,特制定该专项施工方案
3、适用范围本方案适用于本标段所有桥梁梁板的预制施工
二、工程概况1、工程简介本合同段为75省道南延工程椒江段第一合同段,起点桩号为K68+673,终点桩号为K72+250,全程3
桥梁工程主要工程内容为:大桥894
84m/2座,中桥44
04m/1座,小桥120
12m/4座,分离立交主线桥415
4m/1座,其中30米小箱梁152片、25米小箱梁84片、20米小箱梁8片、13米空心板78片、10米空心板236片
2、施工准备情况2

1、人员具体施工班组如下表:序号职务姓名1施工负责人历智荣2技术负责人陆国华3质检负责人范青武4材料科汤聿奇5现场安全负责蒋备正6技术员邵挺、李岩立7施工员付辉耀8梁板安装班组长李雨章9其他人员45人2
2、技术准备(1)、各种原材料已经取样送检
(2)、技术人员已完成图纸审核,各项技术交底工作已经完成
3、施工平面布置根据本合同段的实际施工需要,1#预制场选在主线K70+400—K70+800段平交口地段,总占地面积20亩,设置2台荷载60T的龙门架,预制场1台5T的龙门吊,设置箱梁台座13
