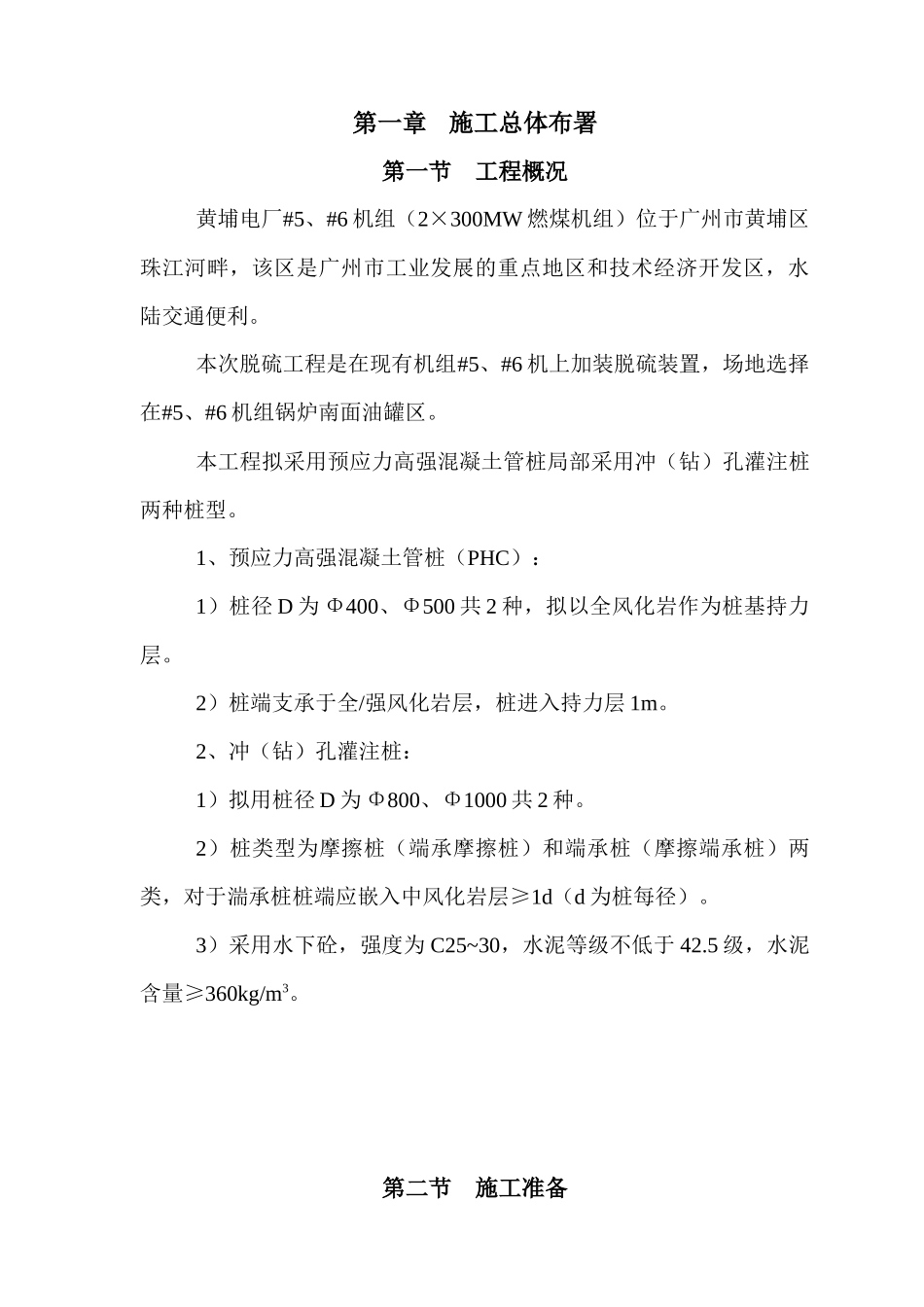

第一章施工总体布署第一节工程概况黄埔电厂#5、#6机组(2×300MW燃煤机组)位于广州市黄埔区珠江河畔,该区是广州市工业发展的重点地区和技术经济开发区,水陆交通便利
本次脱硫工程是在现有机组#5、#6机上加装脱硫装置,场地选择在#5、#6机组锅炉南面油罐区
本工程拟采用预应力高强混凝土管桩局部采用冲(钻)孔灌注桩两种桩型
1、预应力高强混凝土管桩(PHC):1)桩径D为Φ400、Φ500共2种,拟以全风化岩作为桩基持力层
2)桩端支承于全/强风化岩层,桩进入持力层1m
2、冲(钻)孔灌注桩:1)拟用桩径D为Φ800、Φ1000共2种
2)桩类型为摩擦桩(端承摩擦桩)和端承桩(摩擦端承桩)两类,对于湍承桩桩端应嵌入中风化岩层≥1d(d为桩每径)
3)采用水下砼,强度为C25~30,水泥等级不低于42
5级,水泥含量≥360kg/m3
第二节施工准备施工准备工作内容包括技术、生产二个方面,要求做到施工场地五通(水通、电通、道路通、电话通、排水通),一平(场地平整),五落实(技术、劳动组织、材料、机具、现场设施落实)
为此部署做好以下几方面工作
一、技术准备1、由公司生产技术部门协助项目部有关人员认真学习图纸,熟悉理解图纸和设计意图,组织图纸进行自审、会审,准确掌握施工图纸细节和施工质量标准,明确工艺流程
中标接到图纸后3天内组织会审,会审采用分部、分项进行
力争将问题在图纸会审中解决
2、由公司生产技术部门配合项目部认真编制本工程的施工组织设计,在投标方案的基础上补充和健全施工方案,明确施工操作要点,对可能出现问题的部位和工序,提供针对性措施,为工程的施工生产作出指导
组织各专业施工队伍共同学习施工图纸,商定施工配合事宜
3、组织施工人员学习质量体系和验收规范,围绕本工程公司的质量目标进行质量控制
4、根据施工图、预算定额、施工组织设计、施工定额投标档等重新编制或复核回标施工
