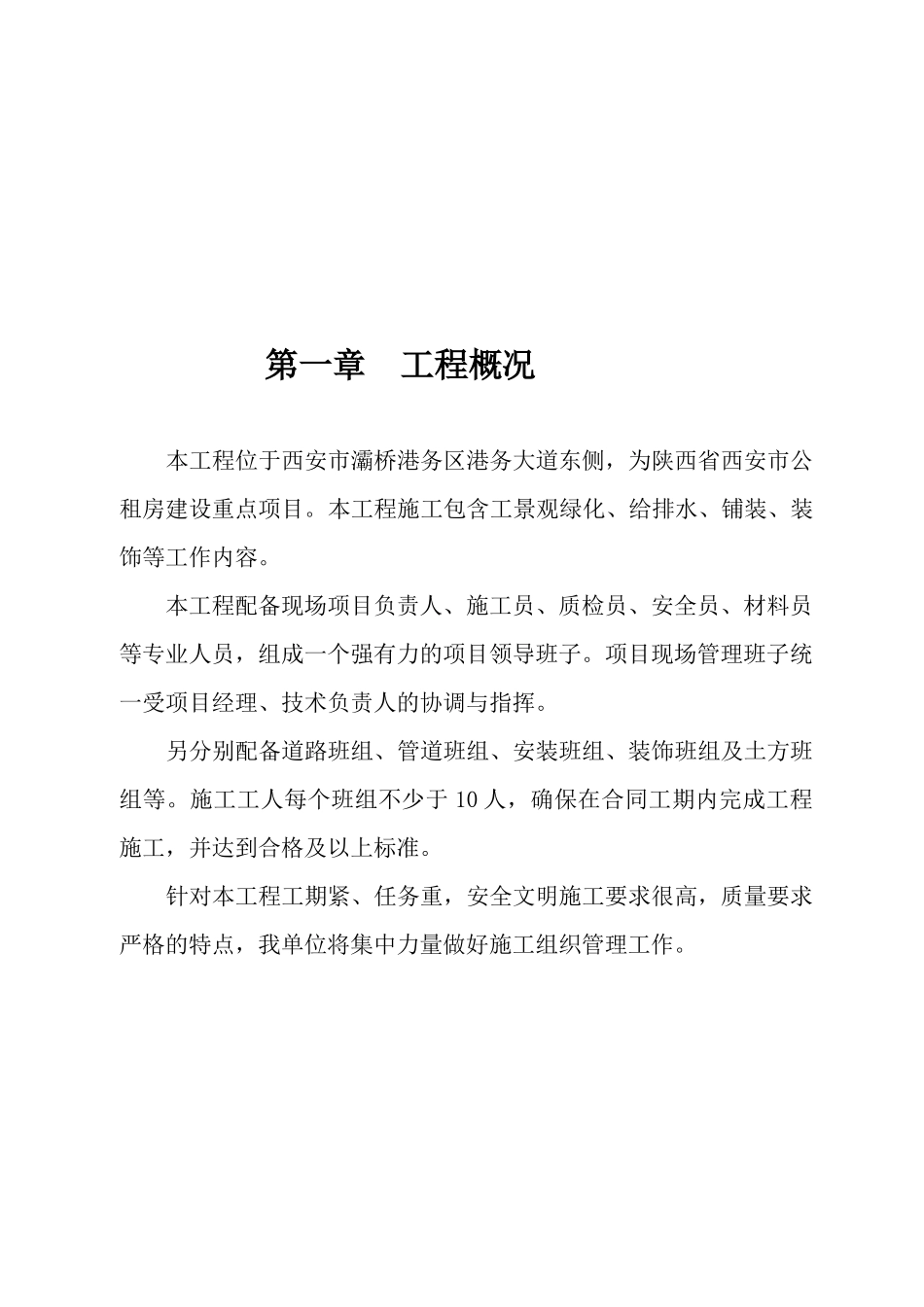

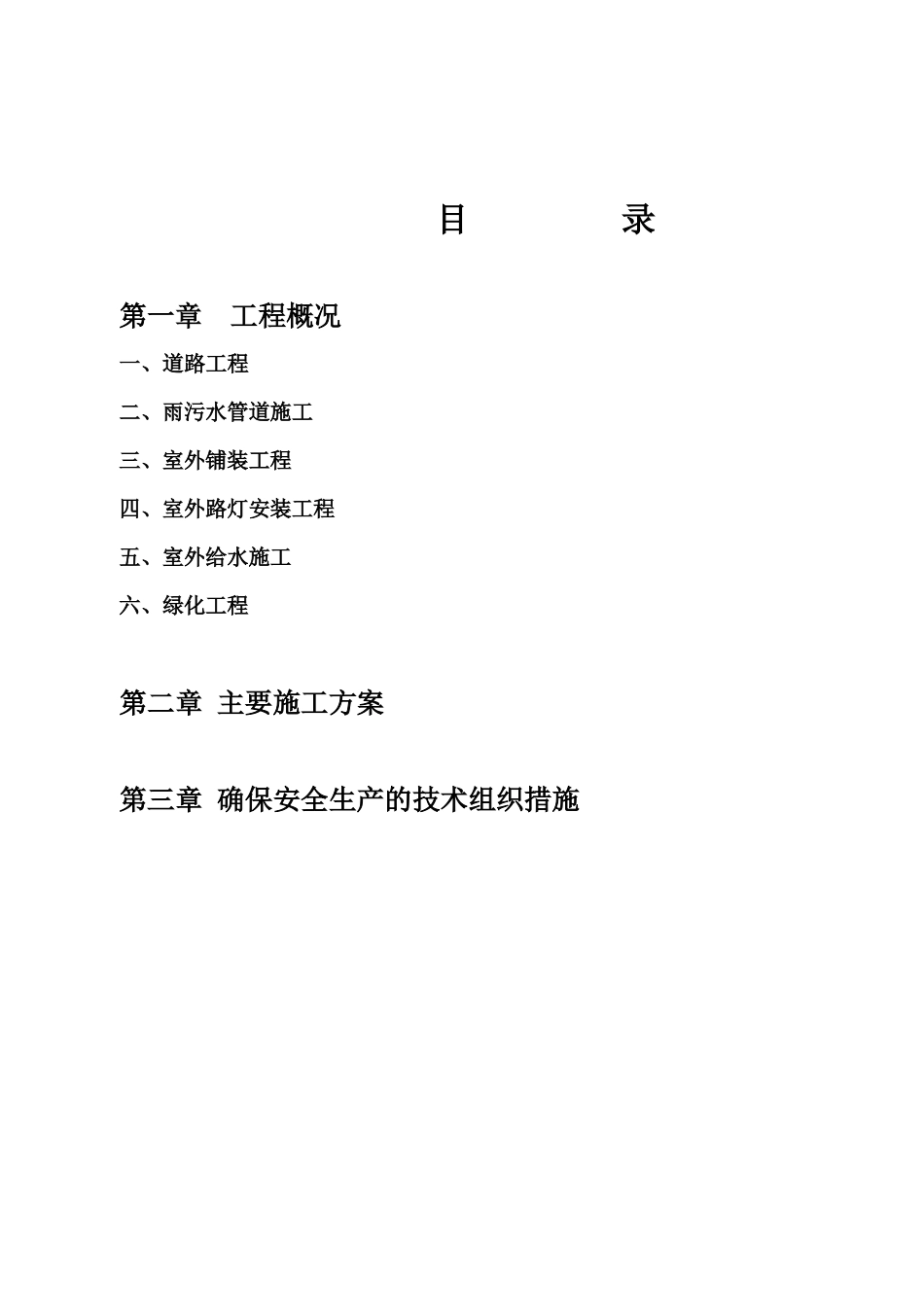

西安国际陆港梦想公社二期室外工程施工方案西安市建筑工程总公司2016年3月27日目录第一章工程概况一、道路工程二、雨污水管道施工三、室外铺装工程四、室外路灯安装工程五、室外给水施工六、绿化工程第二章主要施工方案第三章确保安全生产的技术组织措施第一章工程概况本工程位于西安市灞桥港务区港务大道东侧,为陕西省西安市公租房建设重点项目
本工程施工包含工景观绿化、给排水、铺装、装饰等工作内容
本工程配备现场项目负责人、施工员、质检员、安全员、材料员等专业人员,组成一个强有力的项目领导班子
项目现场管理班子统一受项目经理、技术负责人的协调与指挥
另分别配备道路班组、管道班组、安装班组、装饰班组及土方班组等
施工工人每个班组不少于10人,确保在合同工期内完成工程施工,并达到合格及以上标准
针对本工程工期紧、任务重,安全文明施工要求很高,质量要求严格的特点,我单位将集中力量做好施工组织管理工作
第二章主要施工方案一、道路工程(一)路基施工1
测量准备:开工之前,先按设计所交控制桩进行全线贯通测量,现场恢复和固定路线
其内容包括导线、中线的复测,水准点的复测与增设,测量完成后,整理这些资料并由测量员及其主管技术人员共同签字,送交监理工程师核查;在监理工程师核准测量成果后,按图纸要求现场设置路基用地界桩和路基坡脚、取土坑、弃土堆等的具体位置,标明其轮廓,报请监理工程师检查批准;施工测量的精度符合相关技术规程的要求
土工试验准备:施工前对图纸提供的挖方、借土场、料场的路堤填料取有代表性的土样进行试验,试验方法按JTJ051-93《公路土工试验规程》标准方法进行颗粒分析以及液限和塑限、有机质含量的测试和击实试验,击实试验采用重型击实法,确定土的最大干密度和最佳含水量,并将上述测试结果报监理工程师审批
路基施工前,应先选择试验段,通过试验确定含水量控制范围、松铺厚度和碾压机械配套、组合及碾压
