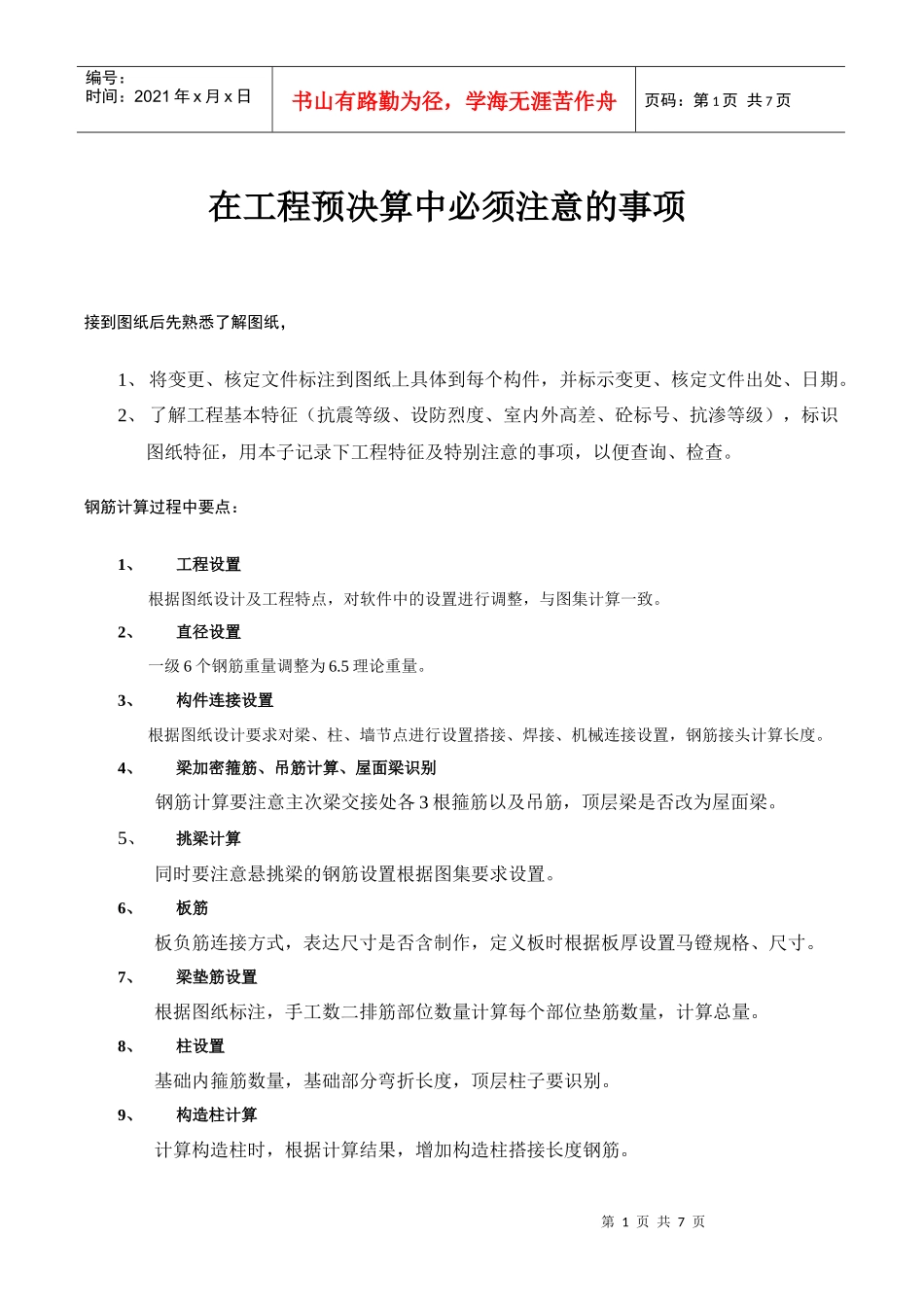

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页在工程预决算中必须注意的事项接到图纸后先熟悉了解图纸,1、将变更、核定文件标注到图纸上具体到每个构件,并标示变更、核定文件出处、日期。2、了解工程基本特征(抗震等级、设防烈度、室内外高差、砼标号、抗渗等级),标识图纸特征,用本子记录下工程特征及特别注意的事项,以便查询、检查。钢筋计算过程中要点:1、工程设置根据图纸设计及工程特点,对软件中的设置进行调整,与图集计算一致。2、直径设置一级6个钢筋重量调整为6.5理论重量。3、构件连接设置根据图纸设计要求对梁、柱、墙节点进行设置搭接、焊接、机械连接设置,钢筋接头计算长度。4、梁加密箍筋、吊筋计算、屋面梁识别钢筋计算要注意主次梁交接处各3根箍筋以及吊筋,顶层梁是否改为屋面梁。5、挑梁计算同时要注意悬挑梁的钢筋设置根据图集要求设置。6、板筋板负筋连接方式,表达尺寸是否含制作,定义板时根据板厚设置马镫规格、尺寸。7、梁垫筋设置根据图纸标注,手工数二排筋部位数量计算每个部位垫筋数量,计算总量。8、柱设置基础内箍筋数量,基础部分弯折长度,顶层柱子要识别。9、构造柱计算计算构造柱时,根据计算结果,增加构造柱搭接长度钢筋。第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页10、墙体锚拉筋根据图纸要求设置锚拉筋长度。11、后浇带加强筋后浇带钢筋根据图纸要求加设。12、积水坑、电梯井增加钢筋积水坑、电梯井基础钢筋是否增加。13、其它零星构件洞口加强筋、塔吊基础钢筋、过梁、窗台压顶、女儿墙压顶、屋面爬梯、空调板、雨棚、施工洞口、屋面上翻构件、水箱间基座其它现场施工范围用钢筋。图形计算过程中要点:工程设置中的室外地坪相对标高是否与图纸一致?导入钢筋时,标高是否一致,导入后按照实际标高调整。定义房间完成后需要修改作法,需要将图原删除重新按修改后作法点取房间。否则计算时仍然是原来定义的错误作法。1、基础部分(1)坡道、台阶原土打夯及场地平整计算。(2)采用灰土垫层用于基础垫层要*系数。(3)机械挖土是否超深(超过4米就要*系数)是否是湿土。(4)土方要注意机械90%,人工挖土10%注意人工费*2以及200米翻斗车运土。(5)人工挖地槽、地坑时深度超过6米时,增加3.25个少先吊。(6)基础满堂脚手架计算。(7)基础以下脚手架电脑不计算,要编辑公式进行计算。(8)基础悬空梁后浇带增加费,有梁板以外的后浇带增加费:可按相应子目中的模板基价乘以系数0.25。(9)积水坑电梯井基础相关土方、垫层、防水、保护层、笩板增加部分。(10)基础土方回填运输梁乘以折算系数。(11)土方开挖时,工作面是否计算。(12)室外散水的油膏嵌缝计算,超过6米、阳角、墙外边线。第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页(13)基础土方工程量是否少于2000立方。定额乘以1.1。(14)挖土机机械进出场费。2、脚手架部分(1)墙高小于3.6时:套里脚手架。(2)墙高超过3.6时:套外墙单排脚手架,外墙改为内墙。(3)柱脚手架:套外墙单排脚手架时,将项目名称中的外墙改为柱。(4)有悬挑部位的梁是否计算悬挑脚手架。(5)剪力墙墙脚手架是否计算。(6)抹灰要是有超高也要计算满堂脚手架。(7)楼梯间单梁是否计算单梁脚手架。(8)楼梯间顶部是否计算满堂脚手架(9)附墙宽度超过240时按照图示尺寸展开计算并入外墙脚手架工程量内。(10)满堂基础》20㎡是否套满堂脚手架。3、砌体部分(1)门窗洞口的C15预制砼块。(2)分层墙处底(砼)-中(加气块)-上(斜砖)定义时改为:底(砼)-中(斜砖)-上(加气块),在门口处加气块扣掉增加斜砖洞口尺寸。(3)砌体加筋3-50。(4)弧形砌体乘以系数。4、钢筋砼部分(1)雨棚、楼梯砼含量要记得换算。(2)构造柱要记得计算喇叭口砼体积,以及喇叭口的拆除。(3)决算时施工洞过梁是否计算。(4)素砼止水带套圈梁子目,扣除其中钢筋项目费。(5)商品砼扣现场搅拌费。(6)商品砼运输要记得*1.15(5-232)。(7)商品砼水平、...
