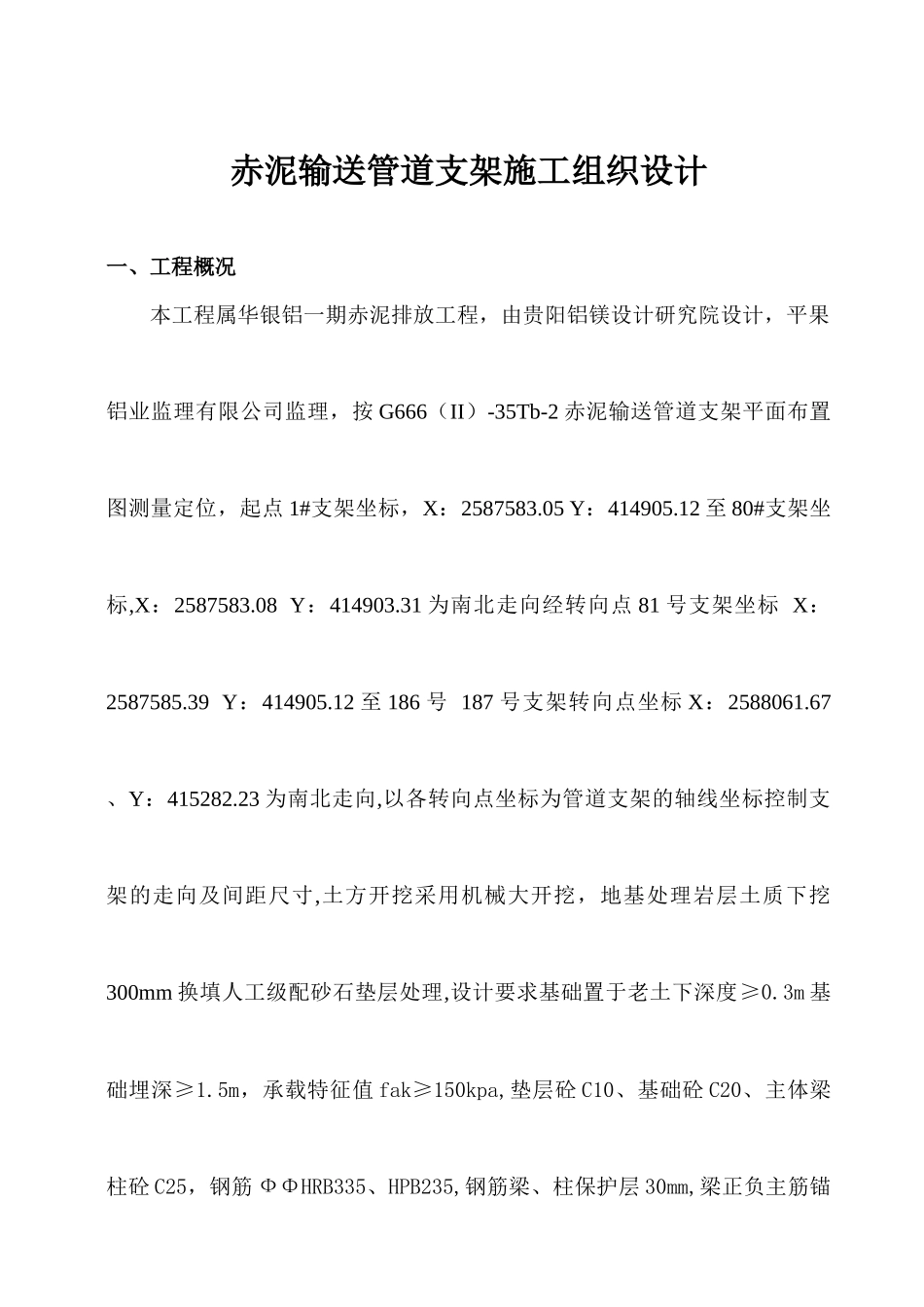

赤泥输送管道支架施工组织设计一、工程概况本工程属华银铝一期赤泥排放工程,由贵阳铝镁设计研究院设计,平果铝业监理有限公司监理,按G666(II)-35Tb-2赤泥输送管道支架平面布置图测量定位,起点1#支架坐标,X:2587583
05Y:414905
12至80#支架坐标,X:2587583
08Y:414903
31为南北走向经转向点81号支架坐标X:2587585
39Y:414905
12至186号187号支架转向点坐标X:2588061
67、Y:415282
23为南北走向,以各转向点坐标为管道支架的轴线坐标控制支架的走向及间距尺寸,土方开挖采用机械大开挖,地基处理岩层土质下挖300mm换填人工级配砂石垫层处理,设计要求基础置于老土下深度≥0
3m基础埋深≥1
5m,承载特征值fak≥150kpa,垫层砼C10、基础砼C20、主体梁柱砼C25,钢筋ФΦHRB335、HPB235,钢筋梁、柱保护层30mm,梁正负主筋锚入柱内35d,支架顶标高按照工艺要求,每榀支架标高不等
我单位承建的支架有1-121#支架,基础为J-1=8个G-J-2A=4个G-J-2=2个J-2=58个J-3=20个J-4=24个G-J-1=30个J-1a=6个J-2a=12个J-3a=4个J-3b=12个J-4a=12个J-2b=26个J-1a=12个,分别用在滑动支架与固定支架基础,其中①线~1-2/3~1-3/3~②线支架为GHJ-1蜂窝梁长15
16M、高1
38M、桁架跨8#路,⒅线~18-2/3~18-3/3~⒆线支架为GHJ-1蜂窝梁长15
16M、高1
38M桁架跨公路,(37)线~37-2/3~37-3/3~(38)线~38-2/3~38-3/3~(39)线为GHJ-2桁架与GHJ-3桁架分别为:长15
15M、宽4
16M、高1

38M与长16
