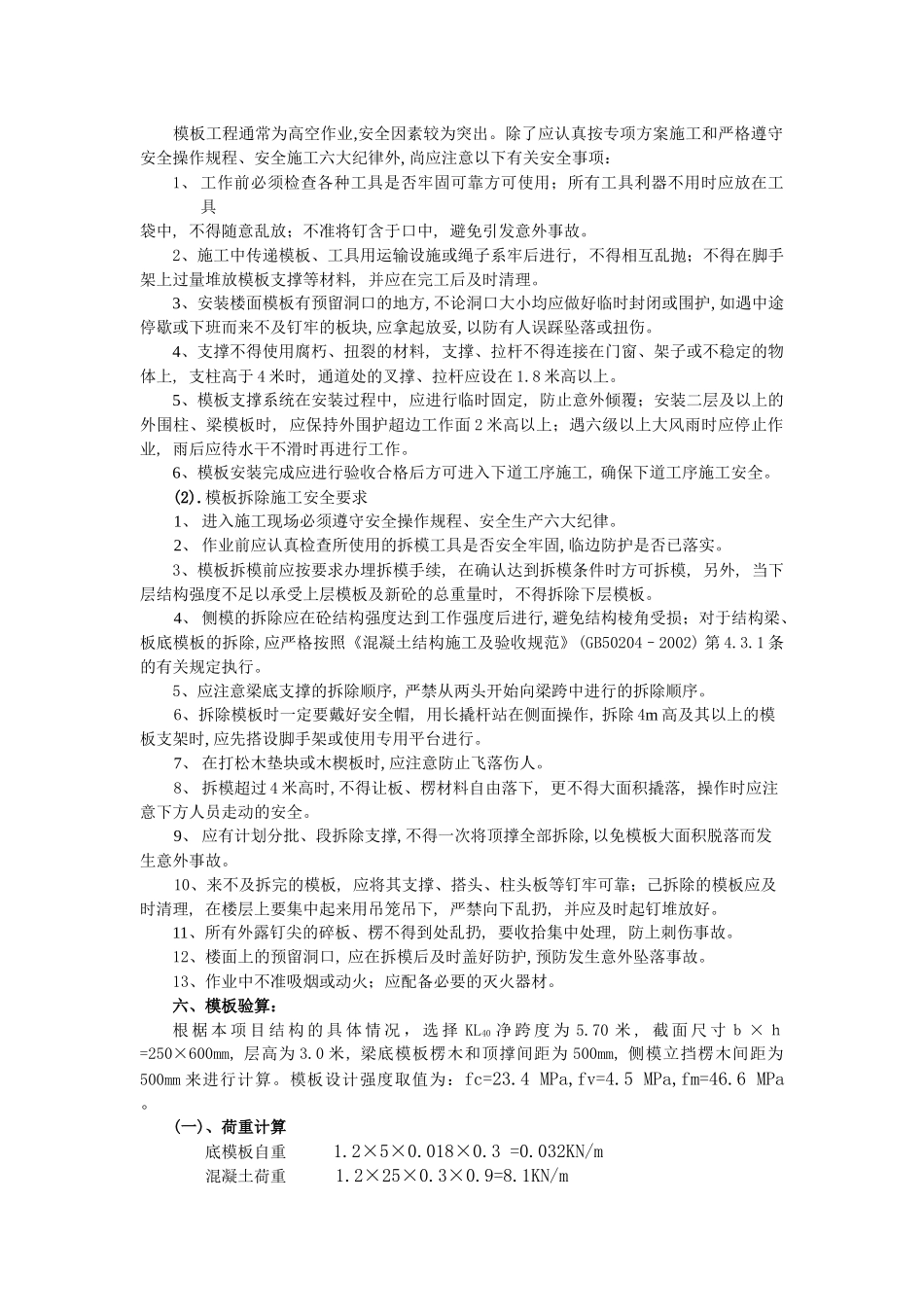

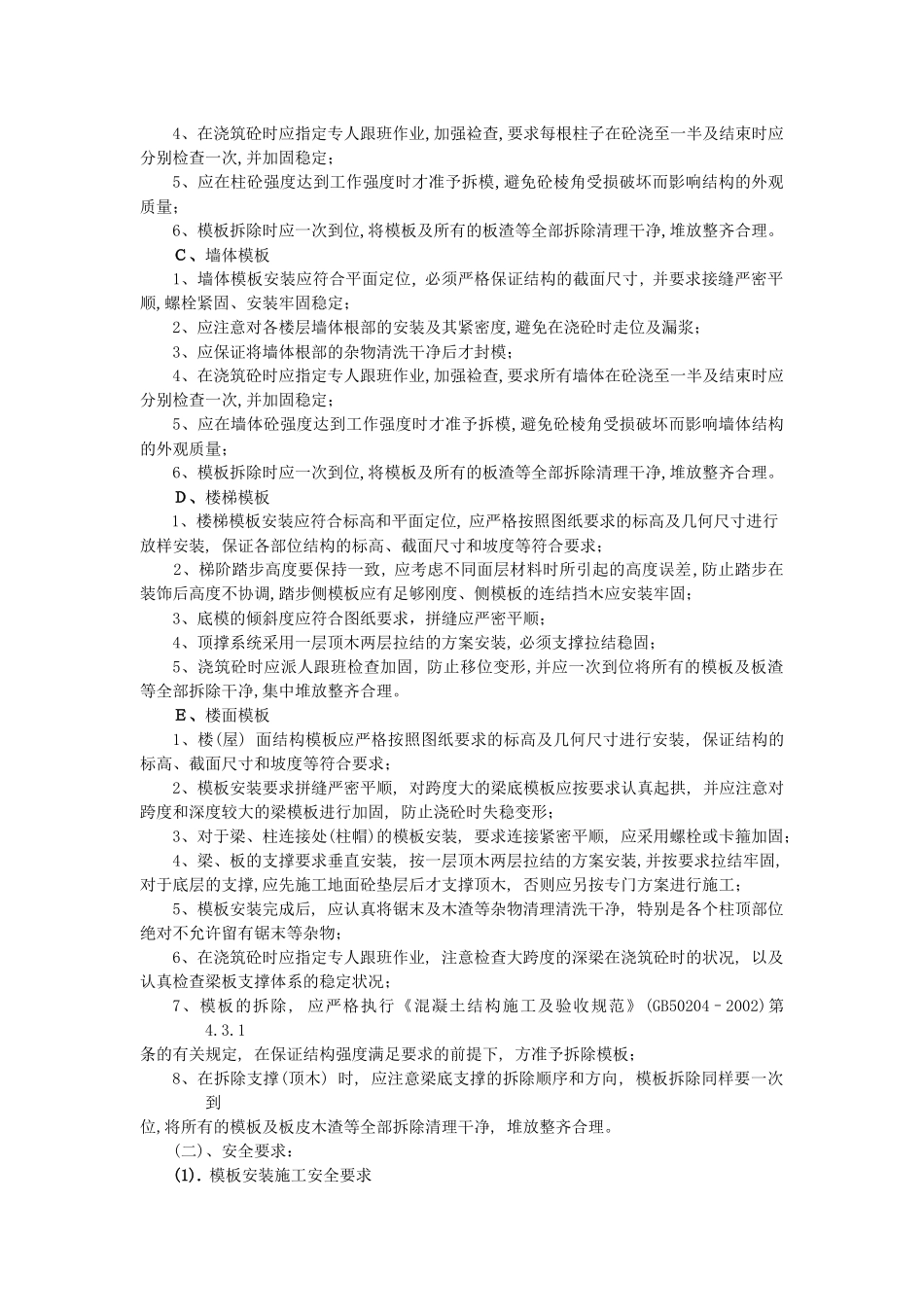

模板工程专项施工方案一、基本概况本项目为十三层(地下一层),框剪结构,总建筑面积m2,楼层高度均为3.00米的标准层,建筑物的总高度是37.35米(至女儿墙顶面)。二、模板体系考虑到工期的需要和便于流水作业安排,以及支模方便、安装习惯和保证安装质量,模板的安装体系分为柱、墙结构和梁、板结构两个体系来进行。三、选用材料1、基础模板:采用25厚松木散板、60×60mm楞木@500现场拼块安装。2、柱子模板:采用20厚胶合板、60×60mm楞木@500按图纸要求事先分块制作备用。3、墙体模板:采用20厚胶合板,竖楞木采用60×80@400,横楞木采用60×80@500,螺栓采用Φ14@500,按图纸要求现场进行安装。4、楼梯模坂:采用20厚胶合板、60×60mm楞木@500,顶木小头直径为80mm现场安装。5、楼面模板:1)、板模板:采用20厚胶合板、60×80mm楞木@500,顶木小头直径为80mm现场安装。2)、梁模板:梁侧模采用20厚胶合板,梁底模采用25厚松木散板,楞木采用60×60@500,顶木小头直径为80mm,现场安装。四、安装顺序:1、基础模板:体系标高及坐标定位→拼装基础(基础梁)侧模→基础及基础梁模板连接加固→基础(基础梁)模板侧撑、调整、加固。2、、柱子模板:柱根部定位→竖柱模板→柱模板临时紧固→柱模垂直度校正→柱模顶撑、拉结、加固。3、墙体模板:墙根部定位→竖墙模板→螺栓孔定位钻孔→墙模板临时紧固→墙模垂直度校正→墙模顶撑、加固。4、楼梯模坂:标高及坐标定位→梁底模板→梁侧模板→平台板模板→相邻梁、板模板连接加固→梁、板模板顶撑、调整、加固→顶木拉结体系安装。5、楼面模板:体系标高及坐标定位→梁底模板→梁侧模板→楼板模板→相邻梁、板模板连接加固→梁、板模板顶撑、调整、加固→顶木拉结体系安装。五、安装要求:(一)、质量要求:A、基础模板1、要保证安装后各部位的几何尺寸符合图纸要求;2、模板拼缝要严密、平顺,安装要准确,支撑要牢固;3、在浇筑基础砼时,应指定专人跟班作人业,负责检查加固,预防模板变形;4、保证结构砼达到工作强度时才拆模,避免砼结构棱角受损破坏影响结构外观质量;5、模板拆除应一次到位,将模板及所有的板渣等全部拆除清理干净,堆放整齐合理。B、柱子模板1、柱子模板安装应符合平面定位,必须严格保证结构的截面尺寸,保证结构垂直度,并要求接缝严密平顺,安装牢固稳定;2、应注意对各楼层柱子根部的安装及其紧密度,避免在浇砼时走位及漏浆;3、应保证将柱根部的杂物清洗干净后才封模;4、在浇筑砼时应指定专人跟班作业,加强裣查,要求每根柱子在砼浇至一半及结束时应分别检查一次,并加固稳定;5、应在柱砼强度达到工作强度时才准予拆模,避免砼棱角受损破坏而影响结构的外观质量;6、模板拆除时应一次到位,将模板及所有的板渣等全部拆除清理干净,堆放整齐合理。C、墙体模板1、墙体模板安装应符合平面定位,必须严格保证结构的截面尺寸,并要求接缝严密平顺,螺栓紧固、安装牢固稳定;2、应注意对各楼层墙体根部的安装及其紧密度,避免在浇砼时走位及漏浆;3、应保证将墙体根部的杂物清洗干净后才封模;4、在浇筑砼时应指定专人跟班作业,加强裣查,要求所有墙体在砼浇至一半及结束时应分别检查一次,并加固稳定;5、应在墙体砼强度达到工作强度时才准予拆模,避免砼棱角受损破坏而影响墙体结构的外观质量;6、模板拆除时应一次到位,将模板及所有的板渣等全部拆除清理干净,堆放整齐合理。D、楼梯模板1、楼梯模板安装应符合标高和平面定位,应严格按照图纸要求的标高及几何尺寸进行放样安装,保证各部位结构的标高、截面尺寸和坡度等符合要求;2、梯阶踏步高度要保持一致,应考虑不同面层材料时所引起的高度误差,防止踏步在装饰后高度不协调,踏步侧模板应有足够刚度、侧模板的连结挡木应安装牢固;3、底模的倾斜度应符合图纸要求,拼缝应严密平顺;4、顶撑系统采用一层顶木两层拉结的方案安装,必须支撑拉结稳固;5、浇筑砼时应派人跟班检查加固,防止移位变形,并应一次到位将所有的模板及板渣等全部拆除干净,集中堆放整齐合理。E、楼面模板1、楼(屋)面结构模板应严格按照图纸要求的标高及几何尺寸进行安装,保证结构的标高、截面尺寸和坡度等符合要求;2、模板安装要求拼...
