某工程基础底板大体积混凝土浇筑及后浇带施工方案1

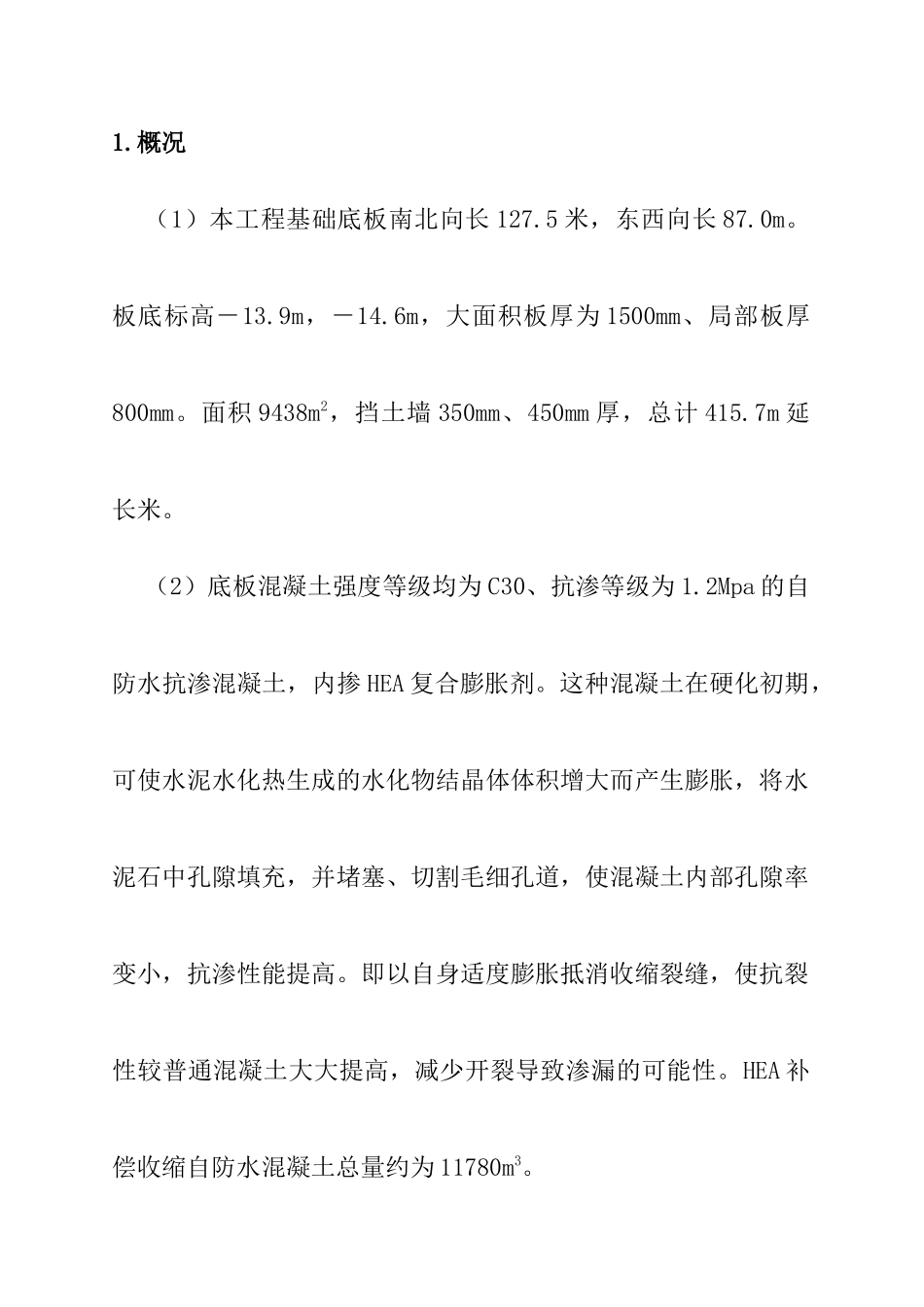

概况(1)本工程基础底板南北向长127
5米,东西向长87
板底标高-13
9m,-14
6m,大面积板厚为1500mm、局部板厚800mm
面积9438m2,挡土墙350mm、450mm厚,总计415
(2)底板混凝土强度等级均为C30、抗渗等级为1
2Mpa的自防水抗渗混凝土,内掺HEA复合膨胀剂
这种混凝土在硬化初期,可使水泥水化热生成的水化物结晶体体积增大而产生膨胀,将水泥石中孔隙填充,并堵塞、切割毛细孔道,使混凝土内部孔隙率变小,抗渗性能提高
即以自身适度膨胀抵消收缩裂缝,使抗裂性较普通混凝土大大提高,减少开裂导致渗漏的可能性
HEA补偿收缩自防水混凝土总量约为11780m3
(3)基础底板施工期间,以本工程留设的底板后浇带将整个底板结构分为五块,具体划分见附图:10
2施工难点(1)基础底板混凝土采用防水混凝土,如何控制大体积混凝土的干缩裂缝、温度裂缝、内部毛细孔裂缝,达到防渗自密实的设计效果,是施工的难点与关键
(2)本工程后浇带较多,如何保证后浇带无裂纹、无渗漏确保底板的整体性是底板混凝土浇筑的重点
(3)因地处金融街,对交通组织、场容管理、文明施工、环保控污、安全保卫等都有较高的要求,进行周密组织、合理配备机械是保证高效、连续施工的基本条件
3前期准备(1)提前做好混凝土微膨胀剂等外加剂的复试检验
(2)根据我方技术要求与商品混凝土供应商密切联系,多次试配,确定混凝土最优配合比
(3)提前落实各种构配件、施工机械设备的准备工作
(4)针对现场场地狭窄的特点,明确规定罐车的进出路线、暂停洗车地点及泵车的布置
(5)为了保证混凝土浇筑连续均匀进行,按计划合理组织劳动力,在施工过程中很好地执行施工方案,并组织班长以上人员参加的技术交底
4混凝土配合比的确定由于本工程基础厚
