宁夏国道东毛高速公路A7合同段(K44+000~K50+170

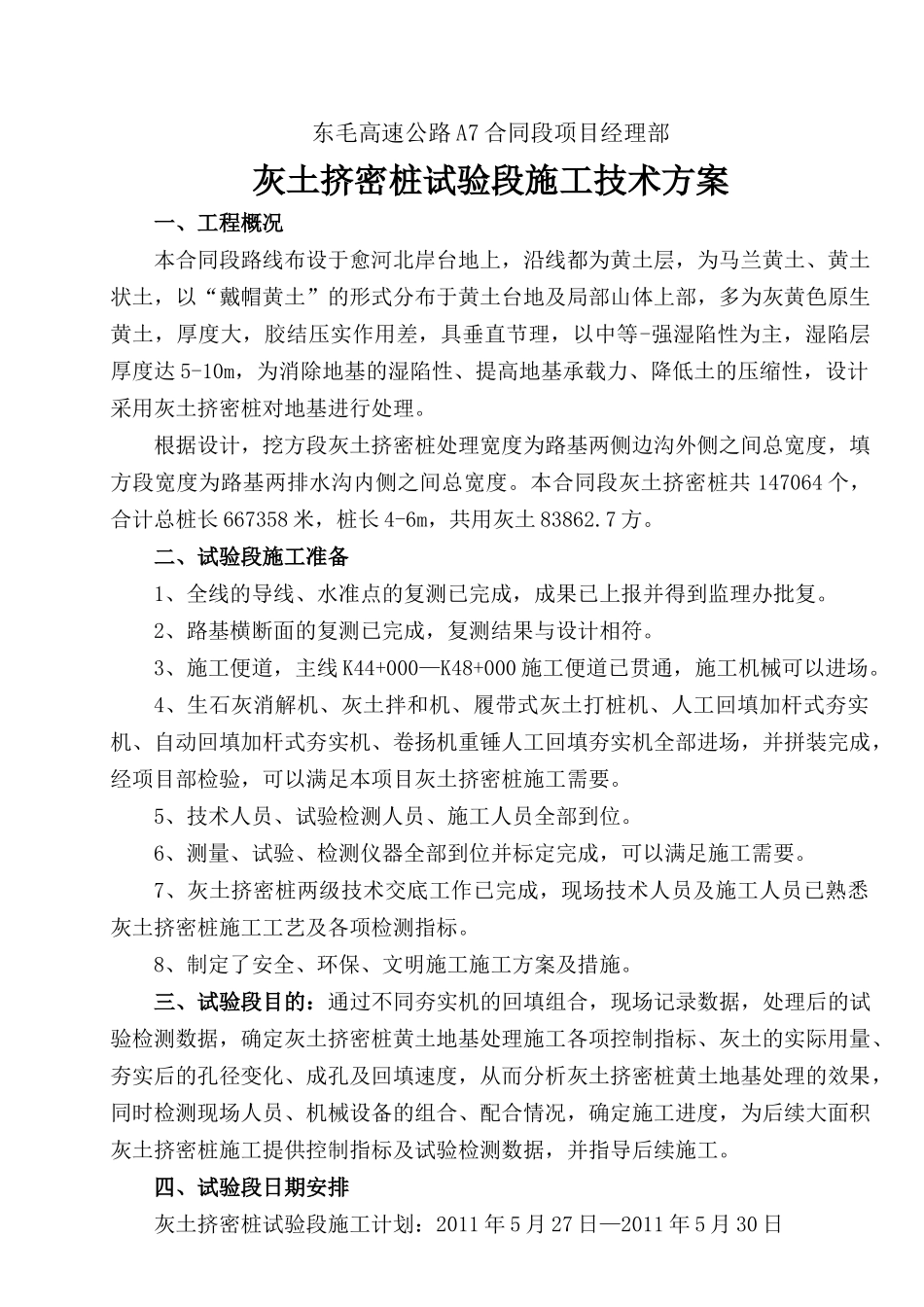

171公里)灰土挤密桩试验段施工方案编制:马东静复核:高举怀审核:王向华宁夏路桥工程股份有限公司东毛高速公路A7合同段项目经理部灰土挤密桩试验段施工技术方案一、工程概况本合同段路线布设于愈河北岸台地上,沿线都为黄土层,为马兰黄土、黄土状土,以“戴帽黄土”的形式分布于黄土台地及局部山体上部,多为灰黄色原生黄土,厚度大,胶结压实作用差,具垂直节理,以中等-强湿陷性为主,湿陷层厚度达5-10m,为消除地基的湿陷性、提高地基承载力、降低土的压缩性,设计采用灰土挤密桩对地基进行处理
根据设计,挖方段灰土挤密桩处理宽度为路基两侧边沟外侧之间总宽度,填方段宽度为路基两排水沟内侧之间总宽度
本合同段灰土挤密桩共147064个,合计总桩长667358米,桩长4-6m,共用灰土83862
二、试验段施工准备1、全线的导线、水准点的复测已完成,成果已上报并得到监理办批复
2、路基横断面的复测已完成,复测结果与设计相符
3、施工便道,主线K44+000—K48+000施工便道已贯通,施工机械可以进场
4、生石灰消解机、灰土拌和机、履带式灰土打桩机、人工回填加杆式夯实机、自动回填加杆式夯实机、卷扬机重锤人工回填夯实机全部进场,并拼装完成,经项目部检验,可以满足本项目灰土挤密桩施工需要
5、技术人员、试验检测人员、施工人员全部到位
6、测量、试验、检测仪器全部到位并标定完成,可以满足施工需要
7、灰土挤密桩两级技术交底工作已完成,现场技术人员及施工人员已熟悉灰土挤密桩施工工艺及各项检测指标
8、制定了安全、环保、文明施工施工方案及措施
三、试验段目的:通过不同夯实机的回填组合,现场记录数据,处理后的试验检测数据,确定灰土挤密桩黄土地基处理施工各项控制指标、灰土的实际用量、夯实后的孔径变化、成孔及回填速度,从而分析灰土挤密
