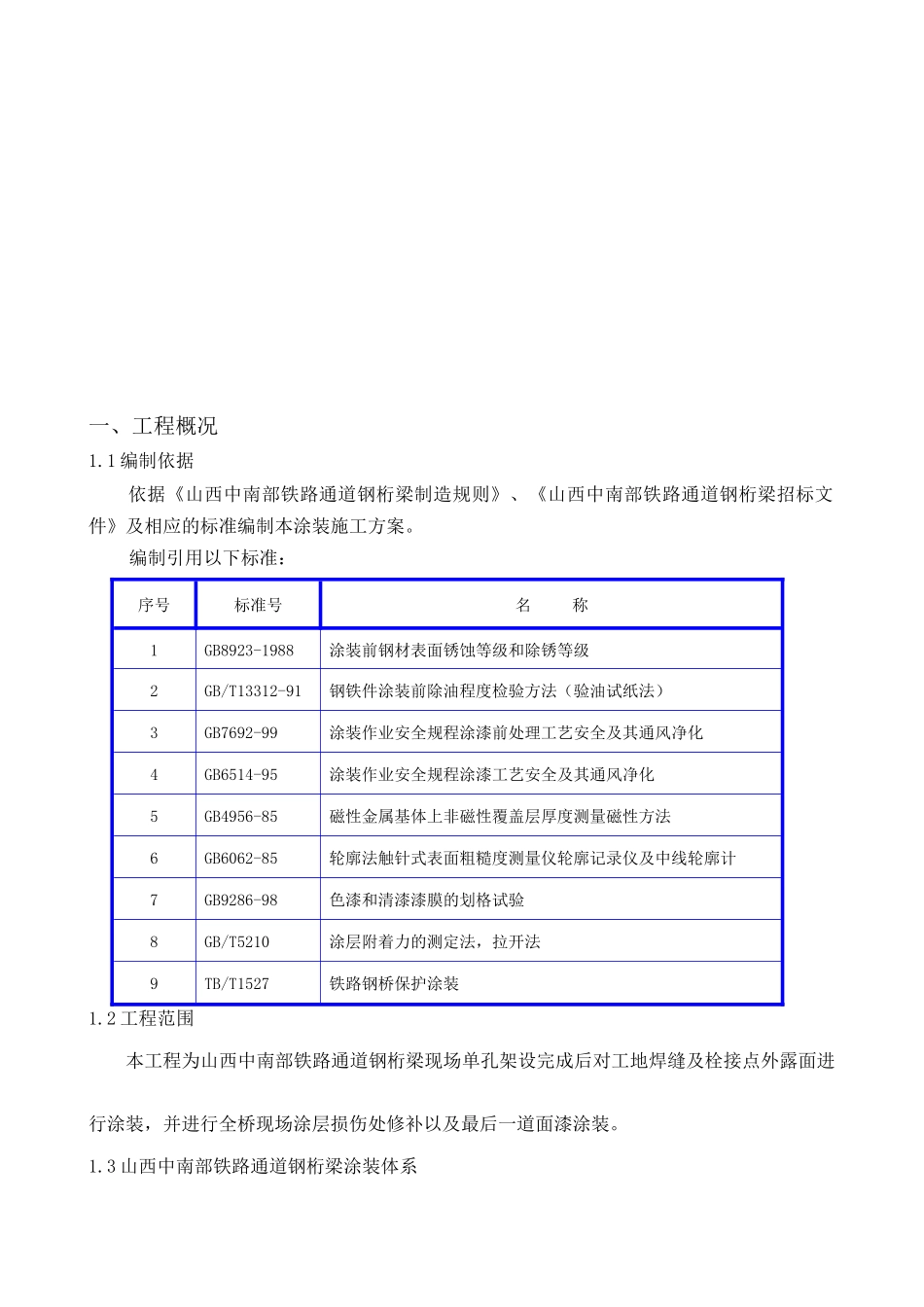

山西中南部铁路通道钢桁梁桥位涂装施工方案中铁宝桥集团有限公司2012年04月目录一、工程概况1.1编制依据依据《山西中南部铁路通道钢桁梁制造规则》、《山西中南部铁路通道钢桁梁招标文件》及相应的标准编制本涂装施工方案。编制引用以下标准:序号标准号名称1GB8923-1988涂装前钢材表面锈蚀等级和除锈等级2GB/T13312-91钢铁件涂装前除油程度检验方法(验油试纸法)3GB7692-99涂装作业安全规程涂漆前处理工艺安全及其通风净化4GB6514-95涂装作业安全规程涂漆工艺安全及其通风净化5GB4956-85磁性金属基体上非磁性覆盖层厚度测量磁性方法6GB6062-85轮廓法触针式表面粗糙度测量仪轮廓记录仪及中线轮廓计7GB9286-98色漆和清漆漆膜的划格试验8GB/T5210涂层附着力的测定法,拉开法9TB/T1527铁路钢桥保护涂装1.2工程范围本工程为山西中南部铁路通道钢桁梁现场单孔架设完成后对工地焊缝及栓接点外露面进行涂装,并进行全桥现场涂层损伤处修补以及最后一道面漆涂装。1.3山西中南部铁路通道钢桁梁涂装体系涂装体系如下:部位防护方案厚度(微米)构件外表面焊缝、损伤面补涂打磨至St3.0级特制环氧富锌防锈底漆80环氧云铁中间漆80氟碳面漆35桥面外表面焊缝、损伤面补涂打磨至St3.0级特制环氧富锌防锈底漆80环氧云铁中间漆90氟碳面漆35非封闭内表面损伤补涂打磨至St3.0级环氧富锌底漆80环氧云铁中间漆80聚氨酯面漆2×35全桥最后一道面漆清除表面污物,整体拉毛氟碳面漆35注:(1)高强螺栓连接部位补涂装见下表:序号工序要求备注1表面净化处理螺栓应除油,螺母和垫片水洗清除皂化膜2机械打磨除锈对螺栓及栓接点外露面锈蚀部位进行机械打磨除锈除锈质量达到St3.03涂装螺栓、螺栓头处刷涂环氧富锌底漆一道刷涂4外露部位整体按照该部位涂装体系补涂装刷涂或喷涂(2)损伤面对于未损伤至底材的区域:去油后对周边涂层实施保护,对损坏区域采用打磨机打磨;周围涂层打磨成坡度,磨出不同漆层的层面,用刷涂方法补涂相应涂层的涂料。自检、专检各格后,报请监理验收。二、施工前准备2.1施工人员进场主要工序的施工人员(打磨工、配漆工和涂装工)和管理人员(质检员、带班负责人、现场经理等)应具备相应的涂装施工技能和施工经验。2.2施工设备进场现场开工前,施工设备进入施工现场。并对进场设备进行安装调试,对检测仪器或设备检查计量合格证是否过期。涂装施工设备、机具见表2-1,涂装施工检测装置见表2-2。涂装施工设备、机具表2-1序号机械名称规格型号额定功率KW或容量(m3)或吨位(t)数量(台)备注1空压机SA-15A2.5m342喷漆泵GPQ-6C200m2/h43漆刷、滚筒若干4打磨机国产1kw455笔型磨机S40106隔爆型防爆风机BYDE320.75kw67轴流风机4-6815kw28高压清洗机KEW4040165bar19搅漆泵国产5涂装施工检测装置表2-2序号名称型号、产地单位投入仪器数量备注1湿度、温度及露点测试仪英国ELCOMETER公司产套12钢板温度仪113-1台13干膜测厚仪德国ERK及MICROTEST产台24湿膜卡115-2只205涂层结合力测试仪(划格仪)英国COATEST产台12.3涂装材料准备2.3.1油漆(涂料)的准备(1)油漆(涂料)的采购所有构成防护体系采购的油漆都招标文件及设计要求(2)油漆(涂料)的封装和运输所有涂料应装在密闭容器内,容器的大小应方便运输。每个容器应在侧面贴说明书,包括用途(例如是底漆、中间漆还是面漆)、颜色、批号、生产日期和生产厂。(3)油漆(涂料)的验收入库仓库保管员应对进库前的涂料验证其合格证/质保书,检查是否与相应的涂料实物相同,相同时方可入库(入库后及时抽样、复验,复验合格并经监理批准后,才能正式入库投入使用).否则拒绝入库,并退回供方更换。(4)涂料的存放和保存期涂料应存放在专用库房内,库房应防止漏水,有安全、灭火设施;并视需要提供隔热、加热和通风手段保持漆料的合适温度;除非另有说明,在生产厂家建议的贮存期内,没有使用的涂料应予废弃,不得用于永久性工程。2.4后勤保障措施的落实2.4.1现场办公室、库房(1)为了便于管理,在施工现场布置一只6m×2.1m×2.3m集装箱办公室;(2)临时搭建库房,存放备品备件;2.4.2设备配件及劳保用品的落实根据工程需要,落实采购设备配件、...
