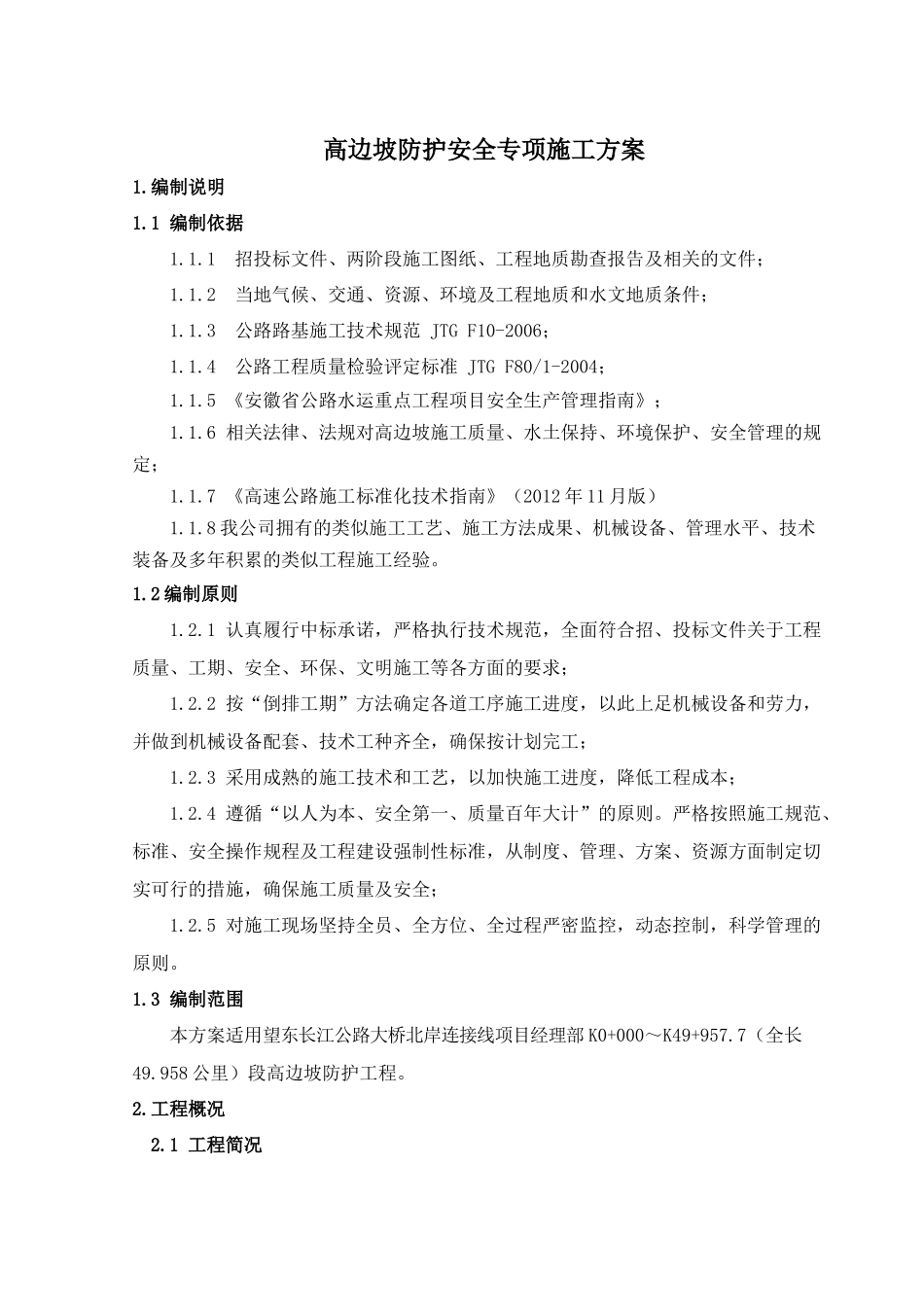

望东长江公路大桥北岸连接线项目经理部高边坡专项施工方案编制人:审核人:编制时间:2013年9月15日高边坡防护安全专项施工方案1
1编制依据1
1招投标文件、两阶段施工图纸、工程地质勘查报告及相关的文件;1
2当地气候、交通、资源、环境及工程地质和水文地质条件;1
3公路路基施工技术规范JTGF10-2006;1
4公路工程质量检验评定标准JTGF80/1-2004;1
5《安徽省公路水运重点工程项目安全生产管理指南》;1
6相关法律、法规对高边坡施工质量、水土保持、环境保护、安全管理的规定;1
7《高速公路施工标准化技术指南》(2012年11月版)1
8我公司拥有的类似施工工艺、施工方法成果、机械设备、管理水平、技术装备及多年积累的类似工程施工经验
2编制原则1
1认真履行中标承诺,严格执行技术规范,全面符合招、投标文件关于工程质量、工期、安全、环保、文明施工等各方面的要求;1
2按“倒排工期”方法确定各道工序施工进度,以此上足机械设备和劳力,并做到机械设备配套、技术工种齐全,确保按计划完工;1
3采用成熟的施工技术和工艺,以加快施工进度,降低工程成本;1
4遵循“以人为本、安全第一、质量百年大计”的原则
严格按照施工规范、标准、安全操作规程及工程建设强制性标准,从制度、管理、方案、资源方面制定切实可行的措施,确保施工质量及安全;1
5对施工现场坚持全员、全方位、全过程严密监控,动态控制,科学管理的原则

3编制范围本方案适用望东长江公路大桥北岸连接线项目经理部K0+000~K49+957
7(全长49
958公里)段高边坡防护工程
1工程简况望(江)东(至)长江公路大桥北岸连接线(潜山至望江段)高速公路是安徽省“四纵八横”高速公路网中的“纵四”及国家高速公路网中“G35”济南—广州的重
