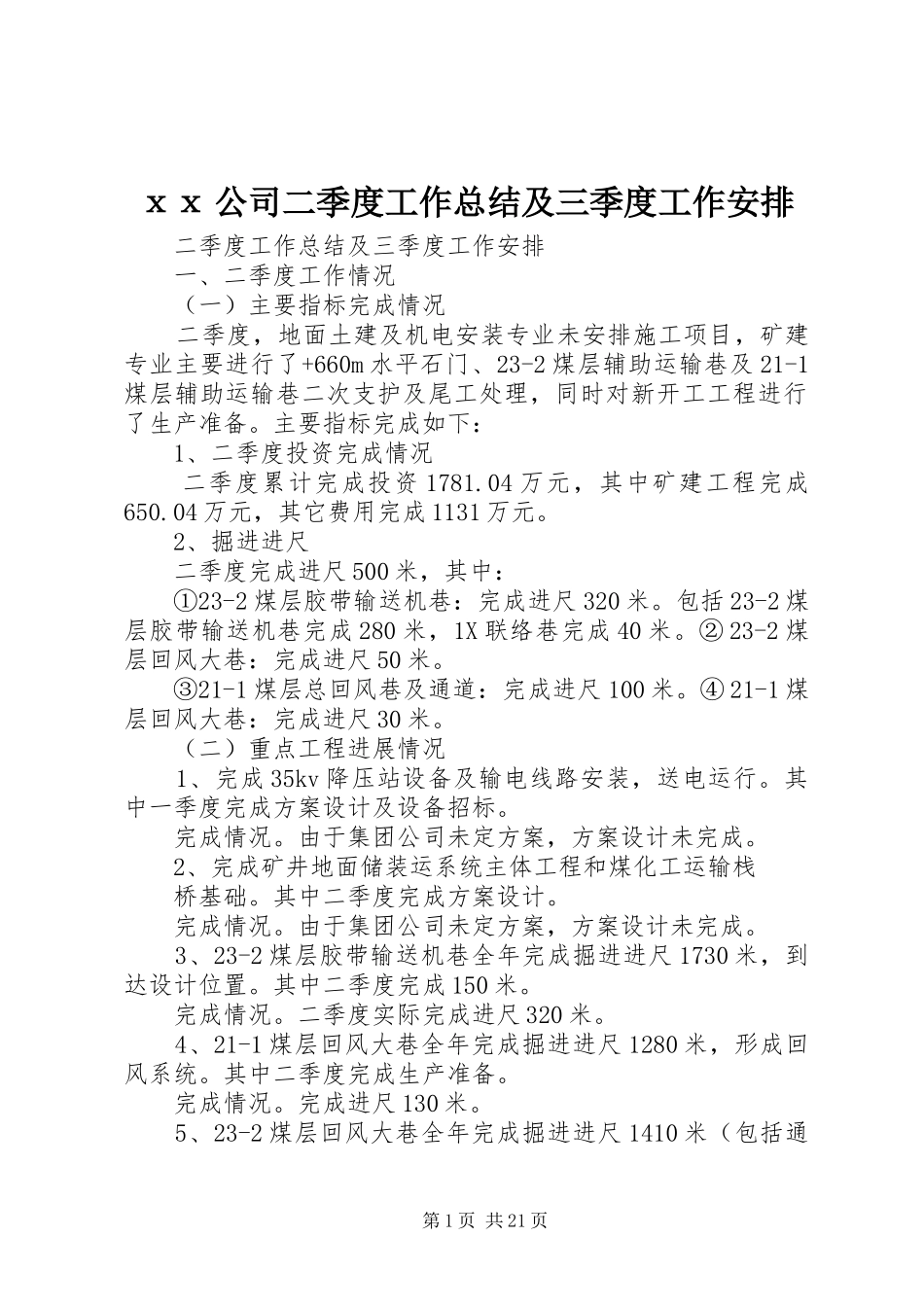

ⅹⅹ公司二季度工作总结及三季度工作安排二季度工作总结及三季度工作安排一、二季度工作情况(一)主要指标完成情况二季度,地面土建及机电安装专业未安排施工项目,矿建专业主要进行了+660m水平石门、23-2煤层辅助运输巷及21-1煤层辅助运输巷二次支护及尾工处理,同时对新开工工程进行了生产准备
主要指标完成如下:1、二季度投资完成情况二季度累计完成投资1781
04万元,其中矿建工程完成650
04万元,其它费用完成1131万元
2、掘进进尺二季度完成进尺500米,其中:①23-2煤层胶带输送机巷:完成进尺320米
包括23-2煤层胶带输送机巷完成280米,1X联络巷完成40米
②23-2煤层回风大巷:完成进尺50米
③21-1煤层总回风巷及通道:完成进尺100米
④21-1煤层回风大巷:完成进尺30米
(二)重点工程进展情况1、完成35kv降压站设备及输电线路安装,送电运行
其中一季度完成方案设计及设备招标
由于集团公司未定方案,方案设计未完成
2、完成矿井地面储装运系统主体工程和煤化工运输栈桥基础
其中二季度完成方案设计
由于集团公司未定方案,方案设计未完成
3、23-2煤层胶带输送机巷全年完成掘进进尺1730米,到达设计位置
其中二季度完成150米
二季度实际完成进尺320米
4、21-1煤层回风大巷全年完成掘进进尺1280米,形成回风系统
其中二季度完成生产准备
完成进尺130米
5、23-2煤层回风大巷全年完成掘进进尺1410米(包括通第1页共21页道100米),形成回风系统
其中二季度完成生产准备
3月1日完成生产准备,具备开工条件;完成进尺50米
6、完成矿井建设项目立项核准手续
矿井立项审批资料已上报国家能源局,等待审批;《矿井初步设计》、《矿井初步设计安全专篇》已通过自治区煤炭工业局和新疆煤矿安全监察局
