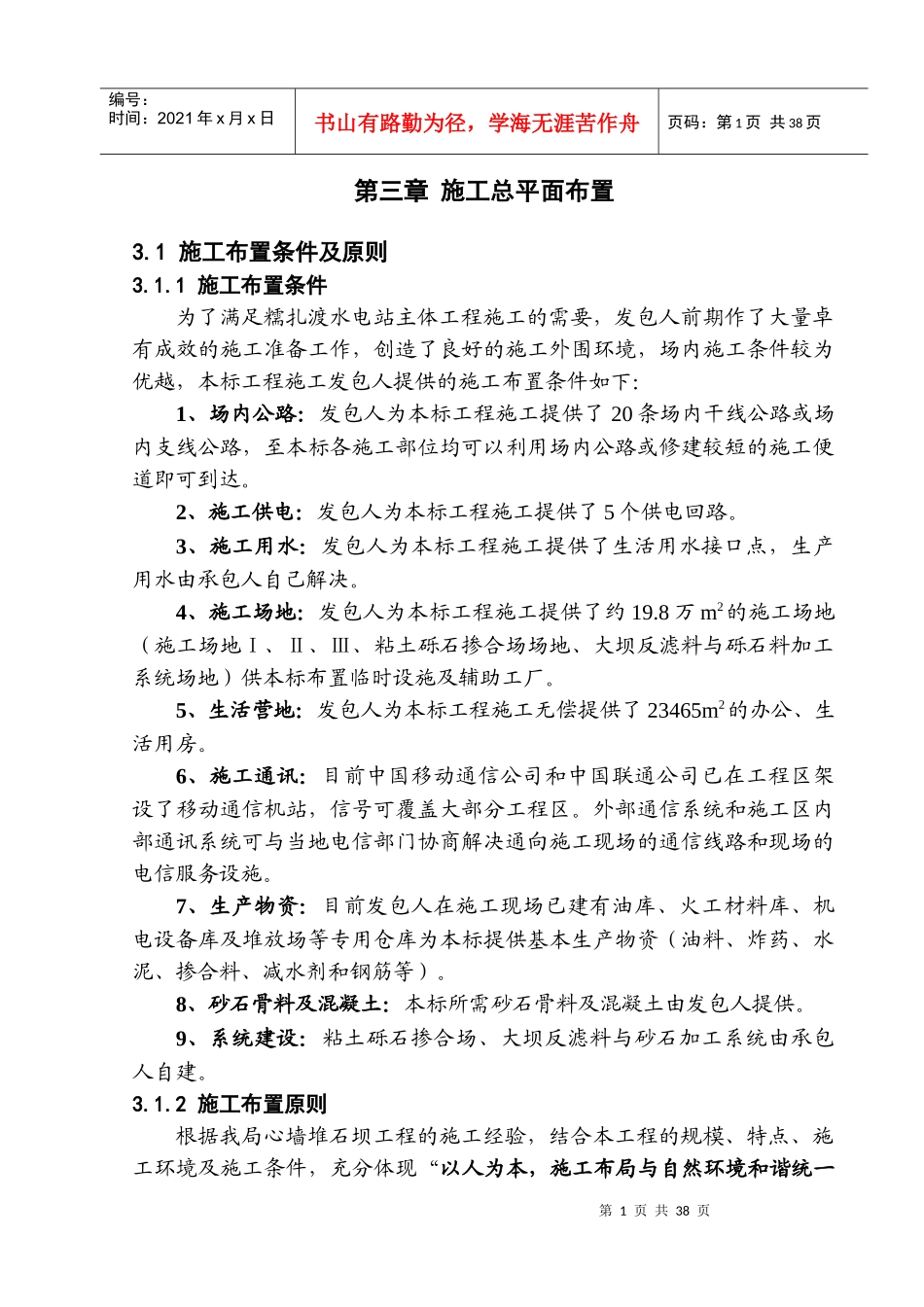

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页第三章施工总平面布置3
1施工布置条件及原则3
1施工布置条件为了满足糯扎渡水电站主体工程施工的需要,发包人前期作了大量卓有成效的施工准备工作,创造了良好的施工外围环境,场内施工条件较为优越,本标工程施工发包人提供的施工布置条件如下:1、场内公路:发包人为本标工程施工提供了20条场内干线公路或场内支线公路,至本标各施工部位均可以利用场内公路或修建较短的施工便道即可到达
2、施工供电:发包人为本标工程施工提供了5个供电回路
3、施工用水:发包人为本标工程施工提供了生活用水接口点,生产用水由承包人自己解决
4、施工场地:发包人为本标工程施工提供了约19
8万m2的施工场地(施工场地Ⅰ、Ⅱ、Ⅲ、粘土砾石掺合场场地、大坝反滤料与砾石料加工系统场地)供本标布置临时设施及辅助工厂
5、生活营地:发包人为本标工程施工无偿提供了23465m2的办公、生活用房
6、施工通讯:目前中国移动通信公司和中国联通公司已在工程区架设了移动通信机站,信号可覆盖大部分工程区
外部通信系统和施工区内部通讯系统可与当地电信部门协商解决通向施工现场的通信线路和现场的电信服务设施
7、生产物资:目前发包人在施工现场已建有油库、火工材料库、机电设备库及堆放场等专用仓库为本标提供基本生产物资(油料、炸药、水泥、掺合料、减水剂和钢筋等)
8、砂石骨料及混凝土:本标所需砂石骨料及混凝土由发包人提供
9、系统建设:粘土砾石掺合场、大坝反滤料与砂石加工系统由承包人自建
2施工布置原则根据我局心墙堆石坝工程的施工经验,结合本工程的规模、特点、施工环境及施工条件,充分体现“以人为本,施工布局与自然环境和谐统一第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页展现我局企
