青岛港董家口港区青岛港集团矿石码头工程爆破挤淤施工方案编制:审核:中交一航局第二工程有限公司前湾工程项目经理部2010年2月4日临建设施修建人员、机械设备进场堤头爆填内外侧向爆填爆后断面测量爆前断面测量测量放线施工道路修筑检验爆夯抛填1概述本工程是青岛港董家口港区青岛港集团矿石码头工程引堤工程的分项工程,引堤工程基础采用爆破挤淤技术进行硬化处理,将下卧淤泥质粉质粘土层全部清除,从而使堤身直接坐落在压缩性较低的粉质粘土或粉土层上
该工程位于设计南围堰两侧,全长403
2m,供需爆填石方62308m3

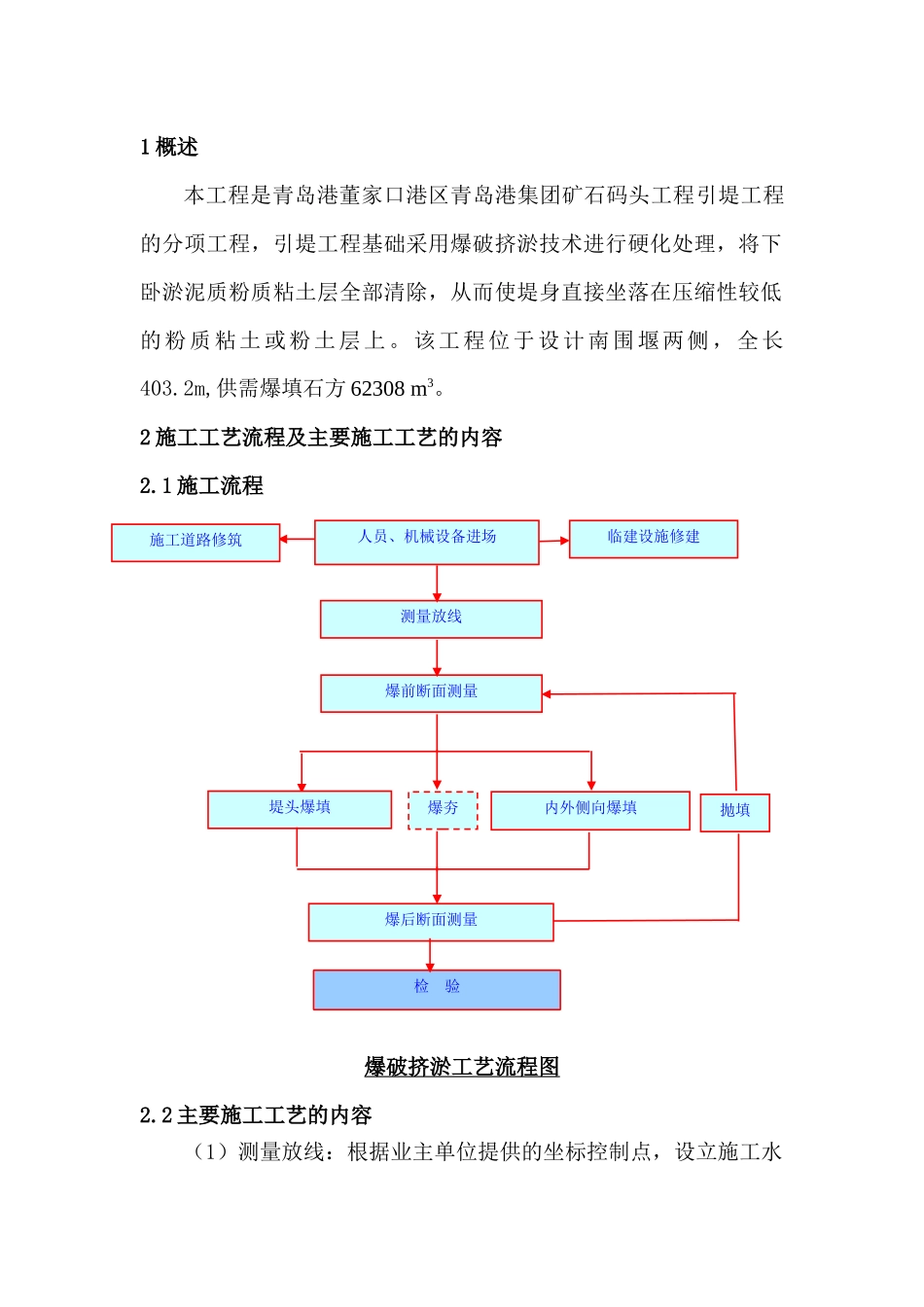

2施工工艺流程及主要施工工艺的内容2
1施工流程爆破挤淤工艺流程图2
2主要施工工艺的内容(1)测量放线:根据业主单位提供的坐标控制点,设立施工水准点及辅助施工基线,水准点及基线应设置在不受干扰、牢固可靠且通视好、便于控制的地方
同时,据此设立施工标志、水尺等,并根据设计施工图进行放样,设立抛填标志
(2)堤身抛填:严格按施工组织设计确定的抛填宽度和高度进行堤身抛填
(3)堤头爆炸:当堤身抛填达到设计参数后,根据施工组织设计文件要求的数量和重量制作药包,在堤头正面及侧面布设群药包,实施堤头爆炸
(4)爆后循环:堤头爆填后补抛并继续向前推进,当抛填达到设计进尺后,再次在泥中埋药爆炸,这样,“抛填—爆炸—抛填”循环进行,直至达到设计堤长和堤宽
(5)堤侧爆炸:堤身向前延伸一定长度后,要进行海侧爆炸处理(侧爆)
在海侧爆炸前,堤两侧出现较高的淤泥包,淤泥包的存在,使得必须经过侧爆才能保证平台落底深度和密实度,并保证护面稳定
本工程设计在堤身前进30~50米以后,开始侧爆处理
现场作业将根据波浪与泥包隆起情况调整
(6)坡脚平台爆夯:侧爆处理完成后,即可进行外侧坡脚平台爆夯,确保平台的密实度和稳定

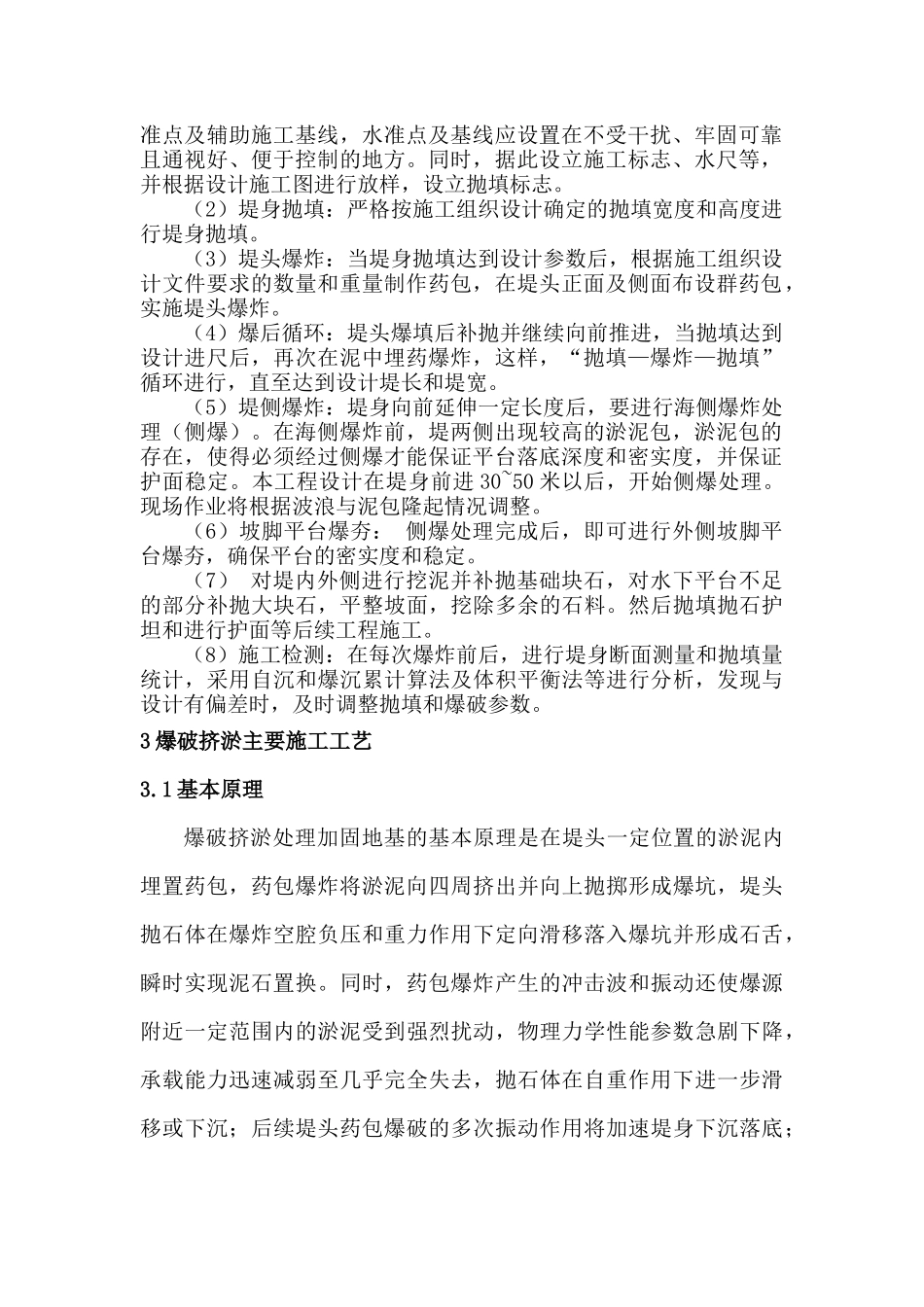

(7)对堤内外侧进行挖泥并补抛基础块石,对水下平台不足的部分补抛大块石,平整坡面,挖除多余
