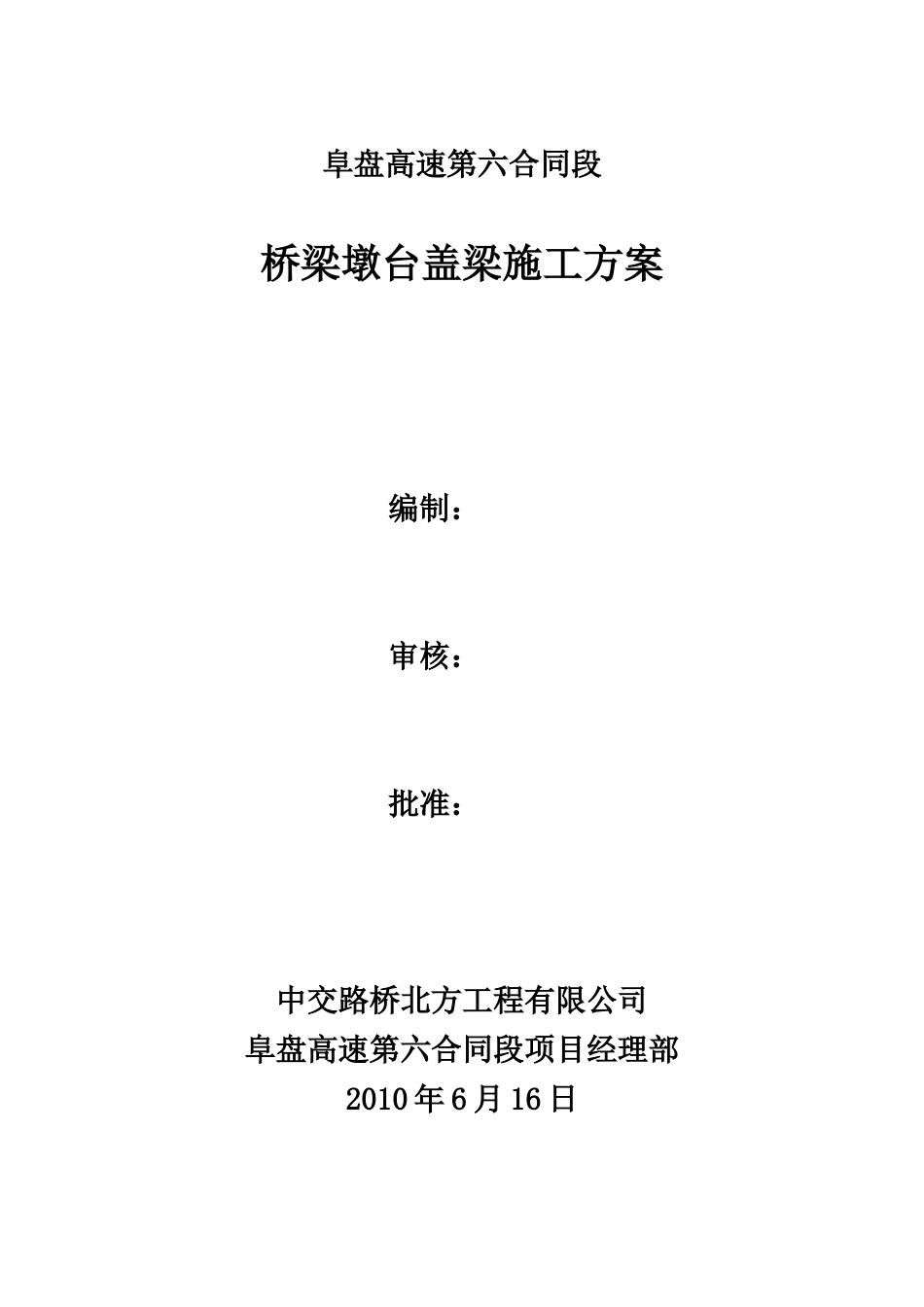

阜盘高速第六合同段桥梁墩台盖梁施工方案编制:审核:批准:中交路桥北方工程有限公司阜盘高速第六合同段项目经理部2010年6月16日目录一、编制依据及编制原则二、工程概况三、施工方法的选择和组织管理机构和现场人员配置四、机械配置五、施工计划安排六、现场施工准备七、施工方法(附施工工艺流程图)八、质量保证措施(附质量保证体系图)九、安全生产、文明施工(附安全保证体系图)十、环境保护措施桥墩(台)盖梁施工方案一、编制依据及编制原则1.编制依据(1)本工程招标文件、图纸、补遗书等相关资料
(2)交通部现行的有关标准及规范
(3)现场勘查所获取的有关资料
(4)公路工程质量检验评定标准JTGF80/1—2004
(5)本单位施工管理、技术和机械设备水平以及同类或类似工程所积累的施工经验以及本单位所掌握的国内外施工新技术、先进经验和各种施工统计资料
编制原则(1)能真实反映设计理念,充分体现业主意愿
(2)施工方案合理可行,突出质量管理,控制施工进度,一切让业主满意
(3)根据工程的具体情况及设计要求,积极采用新技术、新工艺、新方法,以最低的消耗,获取最佳的效果
(4)考虑附加影响,控制各项指标,节约占用土地,推进文明施工,加强环境保护
二、工程概况本合同段K77+200姚家天桥、K79+409孟家天桥、互通立交AK2+707公公分离式桥各有2个桥台盖梁,合计6个;K80+888
15杨家荒公铁分离式桥和K82+739
5赵荒地公铁分离桥各有4个桥台盖梁,36个桥墩盖梁,合计80个盖梁
本合同段共计86个盖梁,均采用C30砼
