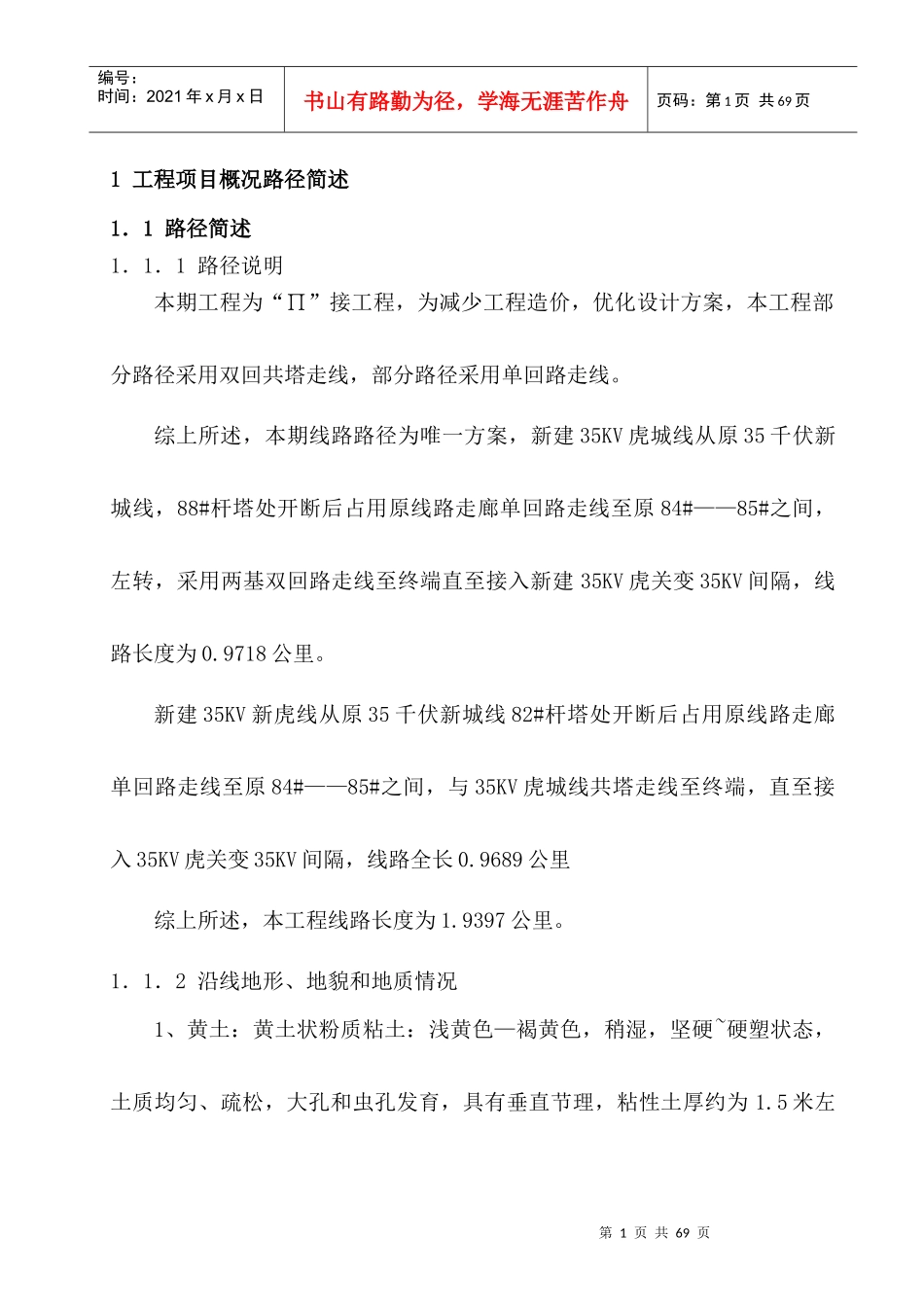

第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页1工程项目概况路径简述1.1路径简述1.1.1路径说明本期工程为“∏”接工程,为减少工程造价,优化设计方案,本工程部分路径采用双回共塔走线,部分路径采用单回路走线
综上所述,本期线路路径为唯一方案,新建35KV虎城线从原35千伏新城线,88#杆塔处开断后占用原线路走廊单回路走线至原84#——85#之间,左转,采用两基双回路走线至终端直至接入新建35KV虎关变35KV间隔,线路长度为0
9718公里
新建35KV新虎线从原35千伏新城线82#杆塔处开断后占用原线路走廊单回路走线至原84#——85#之间,与35KV虎城线共塔走线至终端,直至接入35KV虎关变35KV间隔,线路全长0
9689公里综上所述,本工程线路长度为1
9397公里
1.1.2沿线地形、地貌和地质情况1、黄土:黄土状粉质粘土:浅黄色—褐黄色,稍湿,坚硬~硬塑状态,土质均匀、疏松,大孔和虫孔发育,具有垂直节理,粘性土厚约为1
5米左第2页共69页第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共69页右
2、洪积、冲积硕石层:主要成分为硕石,是风化岩石经水流长期搬运而成的粒经为2—60MM的无棱角的天然粒料,该层分布为沿线主要地层,厚度变化较大,一般在0
3、沿线地下水位埋深大于5M,可不考虑其对铁塔基础和电缆管道的影响
4、根据相邻工程资料及经验,沿线地基土对混凝土结构及钢筋混泥土结构中的钢筋无腐蚀性;地基土对钢筋结构无腐蚀性

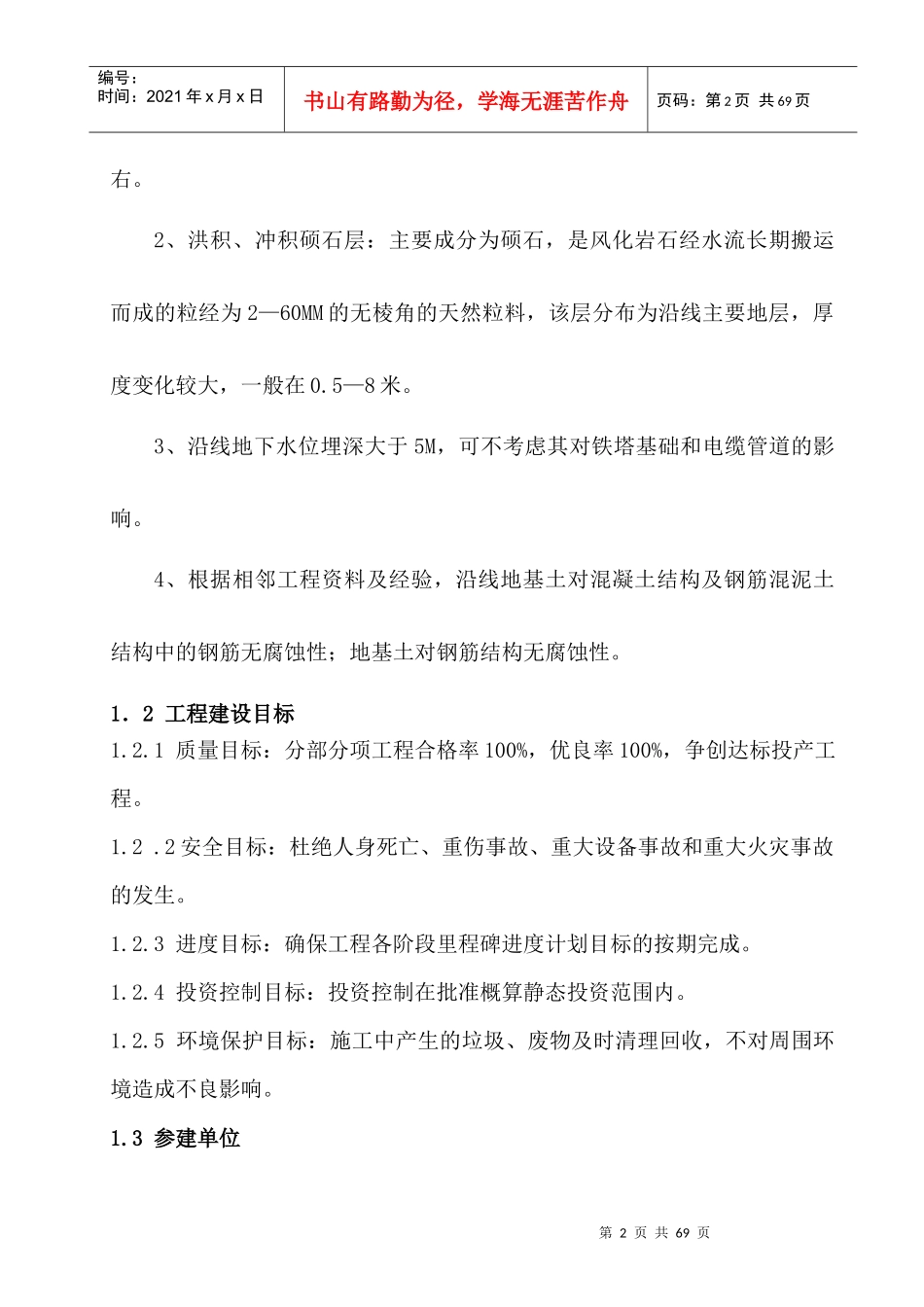

1.2工程建设目标1
1质量目标:分部分项工程合格率100%,优良率100%,争创达标投产工程
2安全目标:杜绝人身死亡、重伤事故、重大设备事故和重大火灾事故的发生
3进度目标:确保工程各阶段里程碑进度计划目标的按期完成
