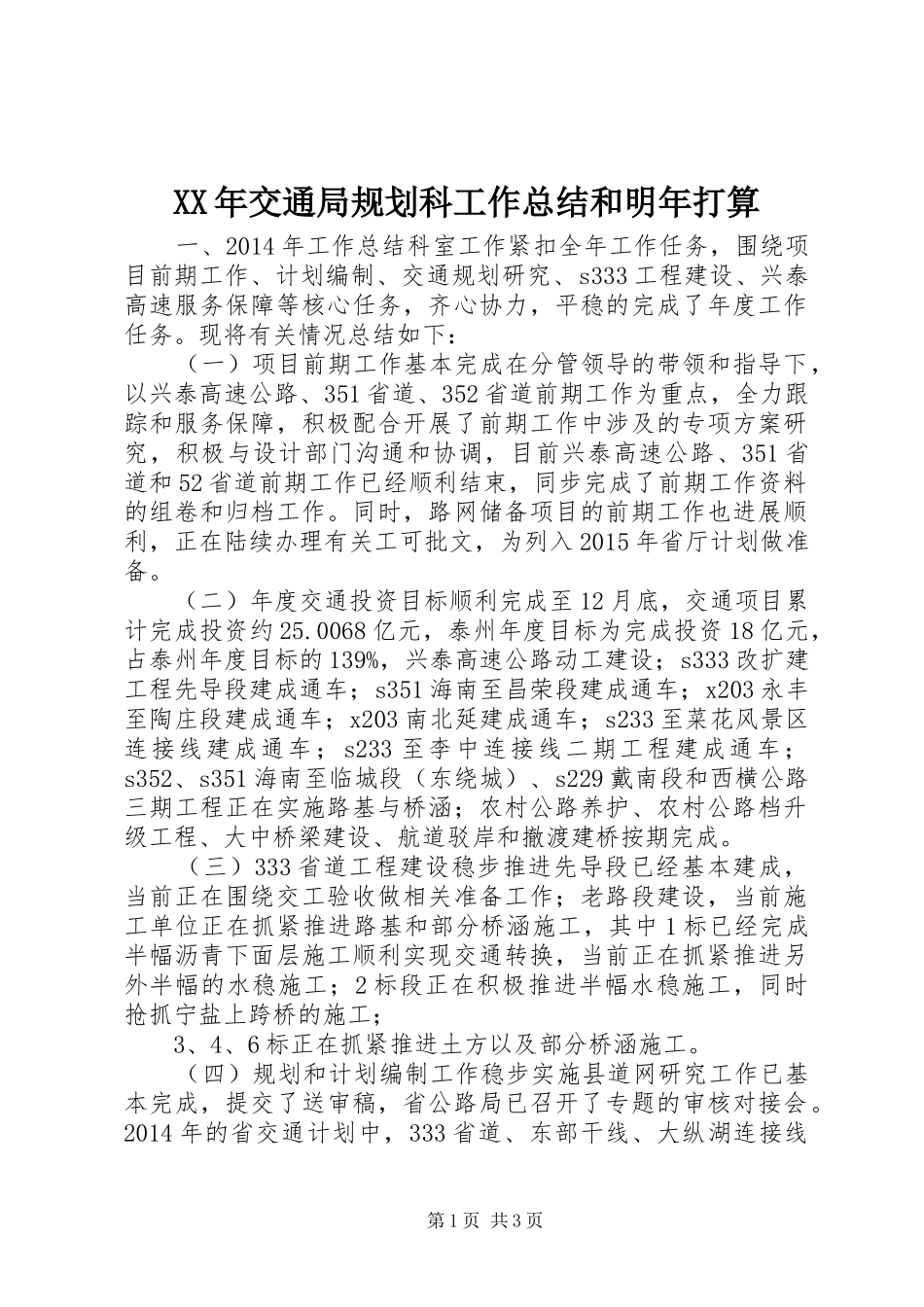

XX年交通局规划科工作总结和明年打算一、2014年工作总结科室工作紧扣全年工作任务,围绕项目前期工作、计划编制、交通规划研究、s333工程建设、兴泰高速服务保障等核心任务,齐心协力,平稳的完成了年度工作任务
现将有关情况总结如下:(一)项目前期工作基本完成在分管领导的带领和指导下,以兴泰高速公路、351省道、352省道前期工作为重点,全力跟踪和服务保障,积极配合开展了前期工作中涉及的专项方案研究,积极与设计部门沟通和协调,目前兴泰高速公路、351省道和52省道前期工作已经顺利结束,同步完成了前期工作资料的组卷和归档工作
同时,路网储备项目的前期工作也进展顺利,正在陆续办理有关工可批文,为列入2015年省厅计划做准备
(二)年度交通投资目标顺利完成至12月底,交通项目累计完成投资约25
0068亿元,泰州年度目标为完成投资18亿元,占泰州年度目标的139%,兴泰高速公路动工建设;s333改扩建工程先导段建成通车;s351海南至昌荣段建成通车;x203永丰至陶庄段建成通车;x203南北延建成通车;s233至菜花风景区连接线建成通车;s233至李中连接线二期工程建成通车;s352、s351海南至临城段(东绕城)、s229戴南段和西横公路三期工程正在实施路基与桥涵;农村公路养护、农村公路档升级工程、大中桥梁建设、航道驳岸和撤渡建桥按期完成
(三)333省道工程建设稳步推进先导段已经基本建成,当前正在围绕交工验收做相关准备工作;老路段建设,当前施工单位正在抓紧推进路基和部分桥涵施工,其中1标已经完成半幅沥青下面层施工顺利实现交通转换,当前正在抓紧推进另外半幅的水稳施工;2标段正在积极推进半幅水稳施工,同时抢抓宁盐上跨桥的施工;3、4、6标正在抓紧推进土方以及部分桥涵施工

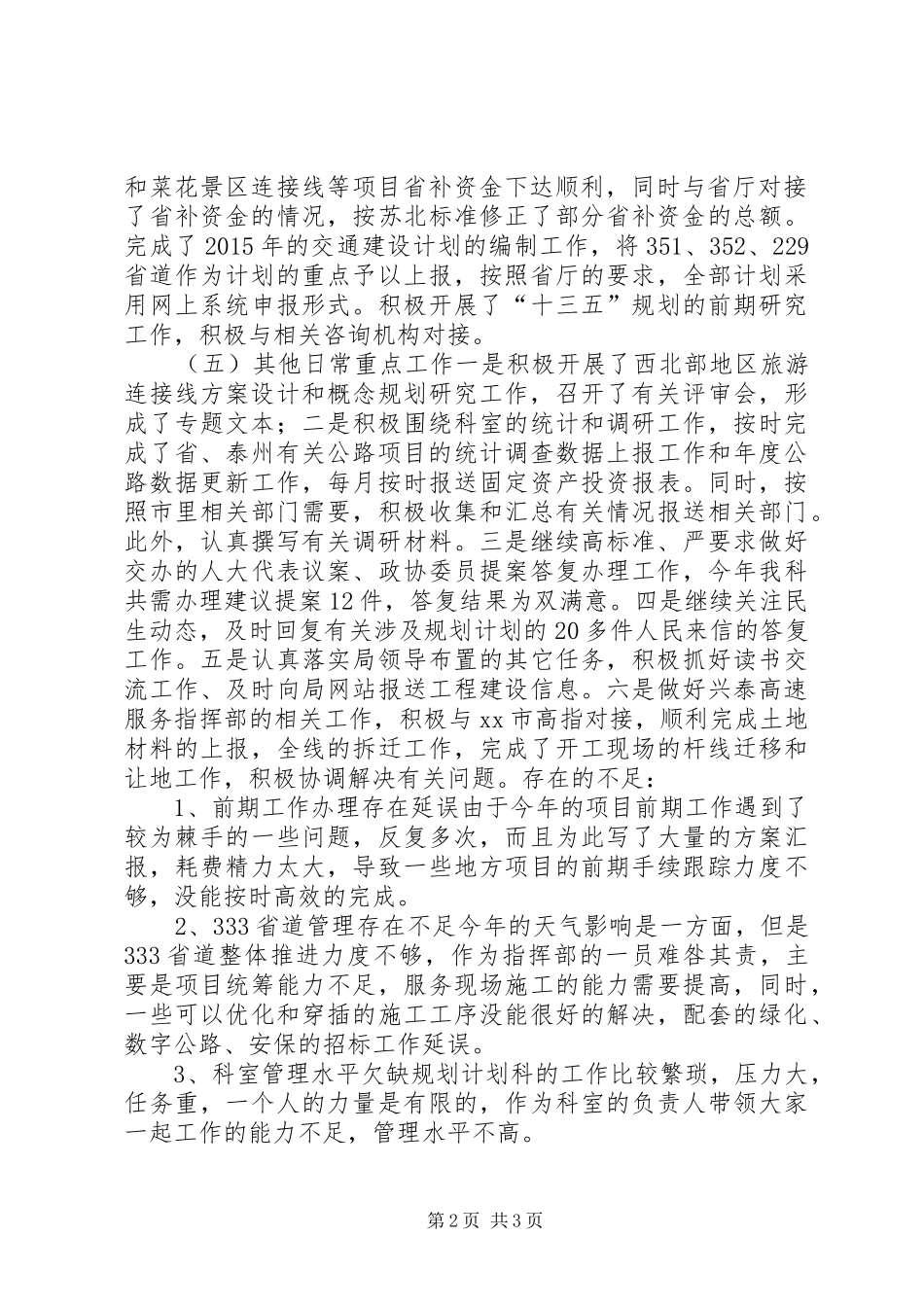

(四)规划和计划编制工作稳步实施县道网研究工作已基本完成,提交了送审稿,省公路局已召开了专题的审核对接会
