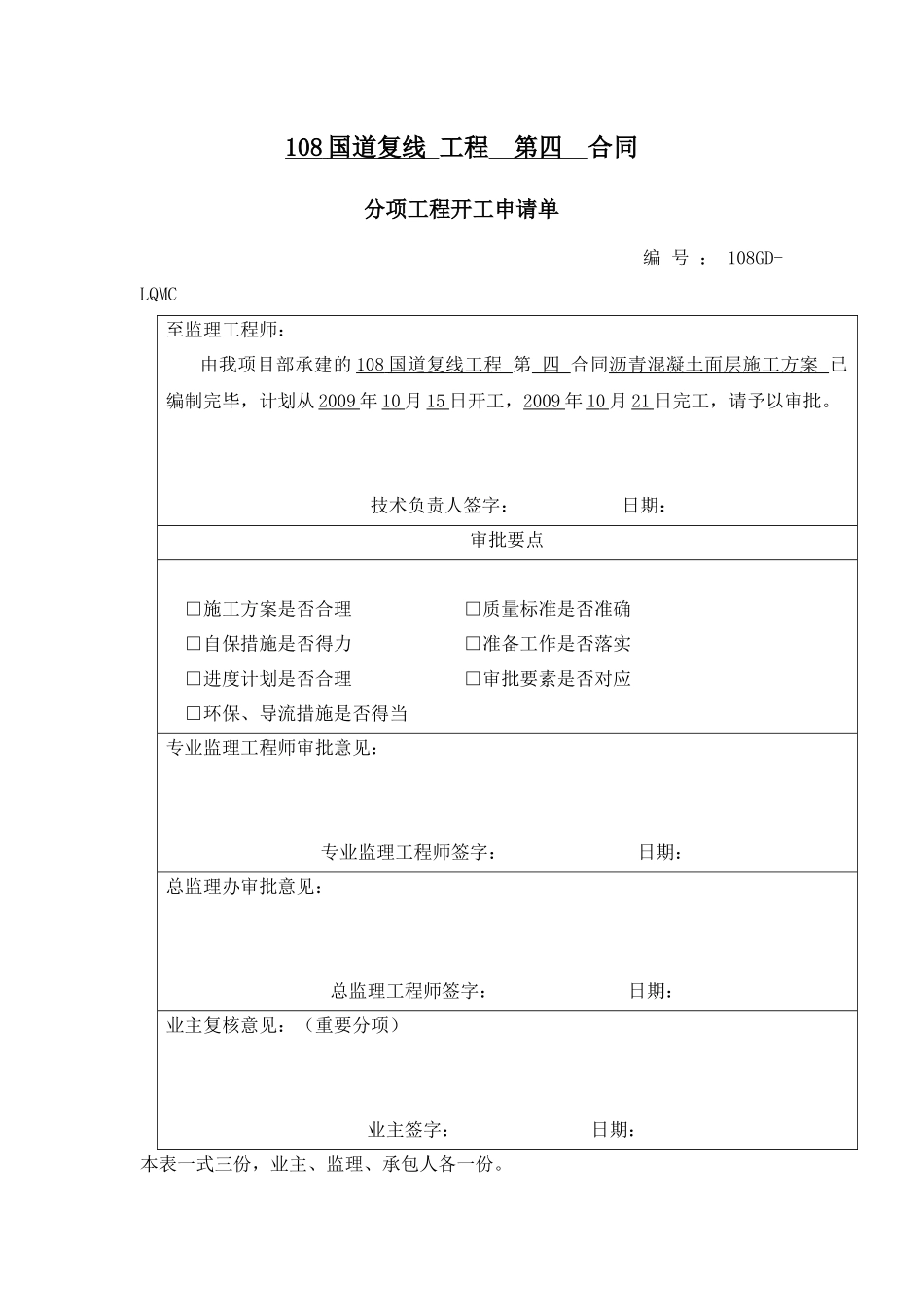

108国道复线工程第四合同分项工程开工申请单编号:108GD-LQMC至监理工程师:由我项目部承建的108国道复线工程第四合同沥青混凝土面层施工方案已编制完毕,计划从2009年10月15日开工,2009年10月21日完工,请予以审批
技术负责人签字:日期:审批要点□施工方案是否合理□质量标准是否准确□自保措施是否得力□准备工作是否落实□进度计划是否合理□审批要素是否对应□环保、导流措施是否得当专业监理工程师审批意见:专业监理工程师签字:日期:总监理办审批意见:总监理工程师签字:日期:业主复核意见:(重要分项)业主签字:日期:本表一式三份,业主、监理、承包人各一份

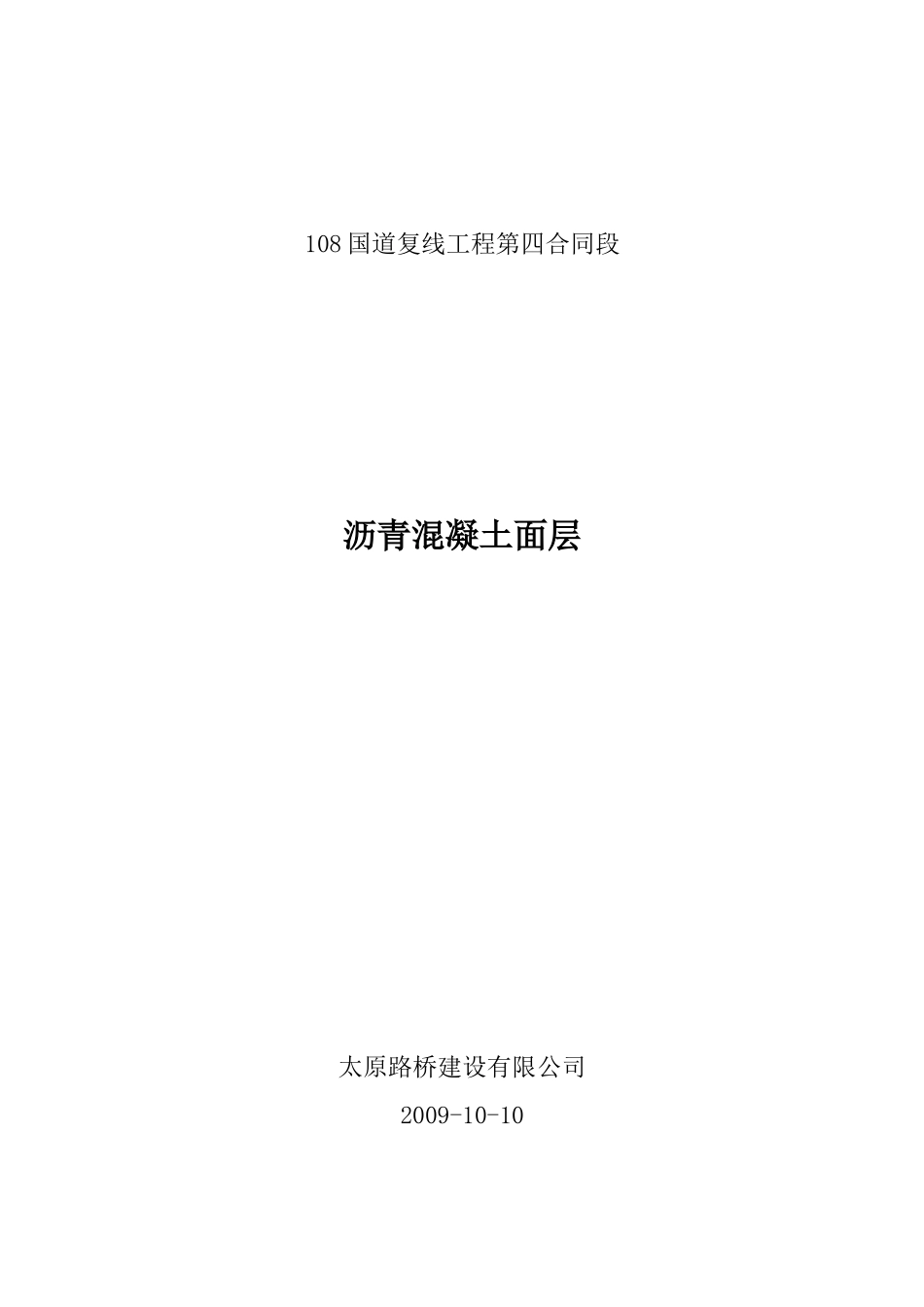

108国道复线工程第四合同段沥青混凝土面层太原路桥建设有限公司2009-10-10目录一、工程概况二、编制依据三、主要工程数量四、投入人力及机械设备五、施工阶段1、施工准备阶段2、施工阶段六、质量目标1、质量目标2、质量保证措施七、环保、安全措施八、安全措施附表:沥青混凝土施工工艺流程图机械设备准备情况一览表一、工程概况:108国道(河北镇-贾峪口段)复线工程设计起点在红煤厂以西,沿大石河河道逆流方向而上,一直沿大石河阳坡布线,线位与108旧路隔岸相望,在k15+755~k16+363段设隧道穿山而过,在k16+608处架桥跨108旧线和大石河,向西在k16+843~k17+500段设隧道穿山而过,眼大石河河道逆流方向而上,一直沿大石河边阴坡布线,k18+362~k18+660段设隧道穿山而过,在九道河村附近两次跨越大石河,转而向南,以后一直与108国道旧路隔岸相对,到贾峪口村,跨越大石河后与旧路相接,至道路设计终点k20+774
8公里,共设计桥梁8座,隧道3座
沿途经过长操、二道河、九道河、何家台、贾峪口等村镇
四标道路起点在红煤厂西侧接三标道路终点k13+950,向西沿大石河河道逆流方向而上,一
