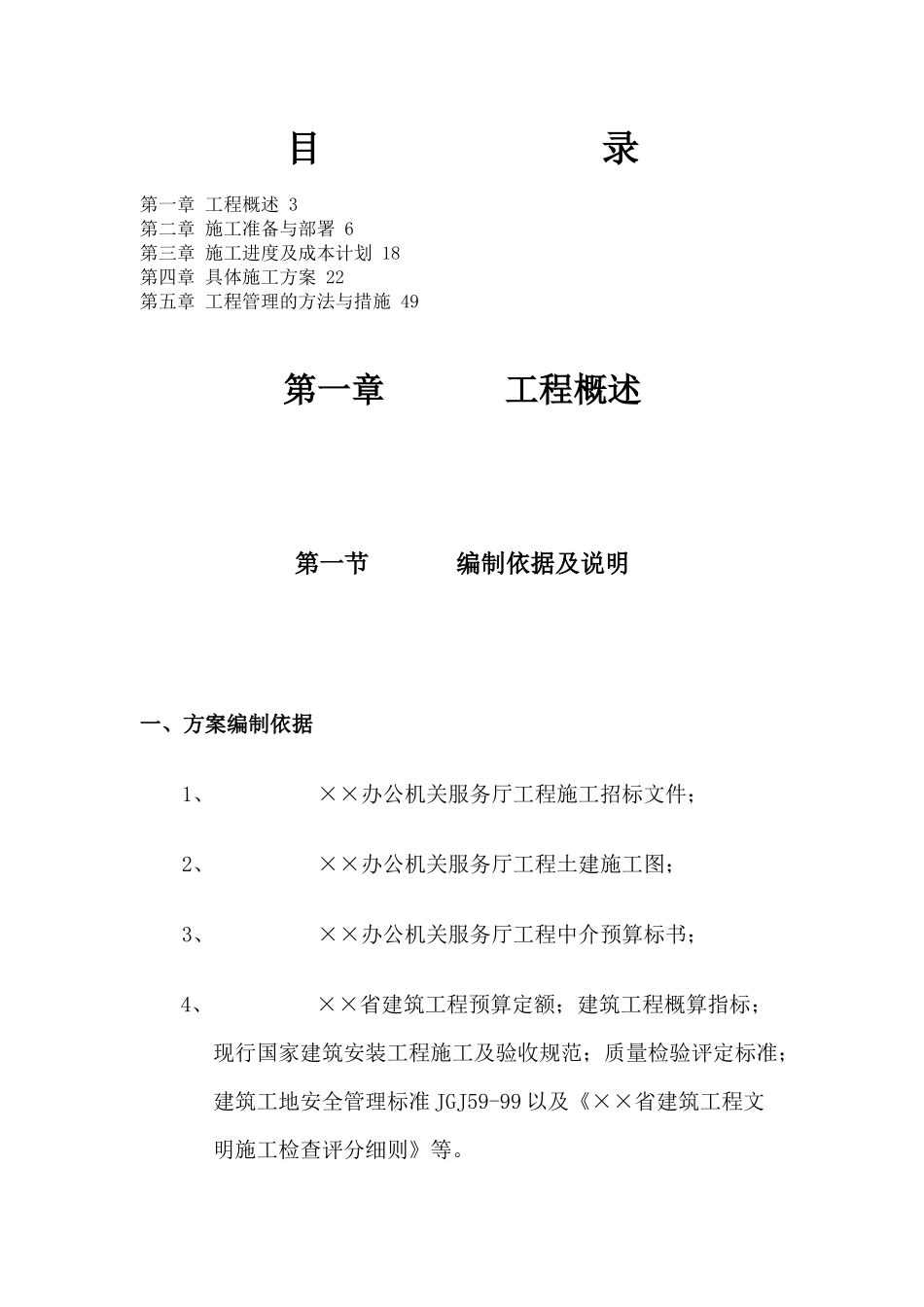

目录第一章工程概述3第二章施工准备与部署6第三章施工进度及成本计划18第四章具体施工方案22第五章工程管理的方法与措施49第一章工程概述第一节编制依据及说明一、方案编制依据1、××办公机关服务厅工程施工招标文件;2、××办公机关服务厅工程土建施工图;3、××办公机关服务厅工程中介预算标书;4、××省建筑工程预算定额;建筑工程概算指标;现行国家建筑安装工程施工及验收规范;质量检验评定标准;建筑工地安全管理标准JGJ59-99以及《××省建筑工程文明施工检查评分细则》等。二、方案编制说明1、对于因雨季施工及其他不可预计的工期延误,本方案按20日考虑;工程实际进度计划将在本方案计划安排的基础上再做进一步的调整。本工程承包范围不包括配套的采光天棚以及外墙铝板施工、玻璃幕墙施工、水电安装等工程。方案编制时,尽管内容暂不涉及,但在有关土建施工与上述各工作的配合方面已1、经予以充分的考虑。2、本工程开工日期暂定为T年11月18日,合同工期要求210日历天。本公司将妥善安排人员及材料进场时间,合理划分施工段组织流水施工,保证合同工期的实现。第二节工程概况一、工程概述本工程位于××市××镇,为五层框架结构。总建筑面积2775.7平方米。底层车库,二-五层分别布置有办税厅、办公以及多功能厅。其中入口中厅净高14.7米,顶部采光为钢架装玻璃天棚,大梁跨度12-18米,由于其底部支撑高度高,梁截面尺寸大,施工难度较高。本工程场地完成“三通一平”工作,满足施工要求。二、建筑设计概况本工程总体平面规整;单体工程量较小,外形简单。具体设计要求如下:1、地面:20厚1:2.5水泥砂浆底,装饰层另定;2、屋面结构:20MM厚1:3水泥砂浆(5%防水剂)找平,上做聚氨脂油膏防水层,粗砂隔离层上做15厚1:3水泥砂浆保护层;上人屋面1:2.5砂浆座砌50厚轻质隔热砖。1、内、外墙装饰:外墙材料采用45×90瓷质砖,内墙15厚1:1:6水泥石灰砂浆打底批档面扫水泥石灰砂浆;2、门窗设计:窗采用铝合金窗,平开窗均为75系列,推拉窗均90系列,采用白色铝合金型材,壁厚1.2mm,玻璃厚5mm。所有木门按照中南标88ZJ601施工;3、地骨做法:素土分层夯实,回填500mm石粉,分层压实,捣100mm厚C15砼垫层。配φ8@200钢筋网。三、结构设计概况本工程首层车库层高3.15米,2、4层层高4.5米,其余各层层高3.6米。本工程除基础承台以及1-2层柱采用C30砼外,其余各层构件均采用C25商品砼,需用砼量合计约970M3,工程需用钢筋总量110吨。构件结构形式简介:1、桩基础:基础工程采用300径高强预应力管桩。有效桩长20米,要求桩尖到达强风化岩层,单桩设计承载力900KN,桩节与节采用焊接连接。2、基础承台:承台砼强度等级为C30,垫层用C10砼100mm。3、柱:本工程1-2柱砼强度等级为C30,其余柱用C25。框架抗震等级三级,柱竖向钢筋采用绑扎搭接,搭接长度40d。4、梁、板:各层(除首层地坪C10砼外)均采用C25砼,一般板厚100mm,天面层结构板厚为120mm。5、砌砖:本工程采用MU7.5红砖,M5的水泥砂浆砌筑室内地坪以下墙体,钢筋砼框架填充墙采用MU7.5红砖,M5的混合砂浆砌筑。1、本工程对材料使用有如下要求:钢筋:广钢;模板:胶合板;砼:商品砼本工程全场拟投入2部井架及1台砼泵配合施工。整体场地布置考虑钢筋、模板、脚手架运输及堆放需要,材料及车辆由场地东侧规划道路(20米宽)进入,材料临近入口布置;生活区布置在场地西北并与施工区隔离。第二章施工准备与部署第一节施工准备一、原材料准备本工程开工前,根据施工图预算的实物工程量和施工组织设计关于施工进度的安排,认真做好材料、周转材料的需用量计划。对大宗材料、特殊材料等必须事先联系好供应商,并对其社会声誉、材料质量、材料价格和供应能力作详细了解,逐一加以落实。本工程主要材料每100平方米用量指标如下:钢筋(吨):周转材(立方米):商品砼(立方):红砖(千块)瓷质砖(平方米):石灰(吨):二、工程主要实物工程量本工程实物工程量统计以工程预算为计算依据。其中:土方工程(主要指承台及地梁土方开挖)675.9立方;脚手架搭设面积5881平方米;砖石工程(墙砌体)373立方米;砼及钢筋砼...
