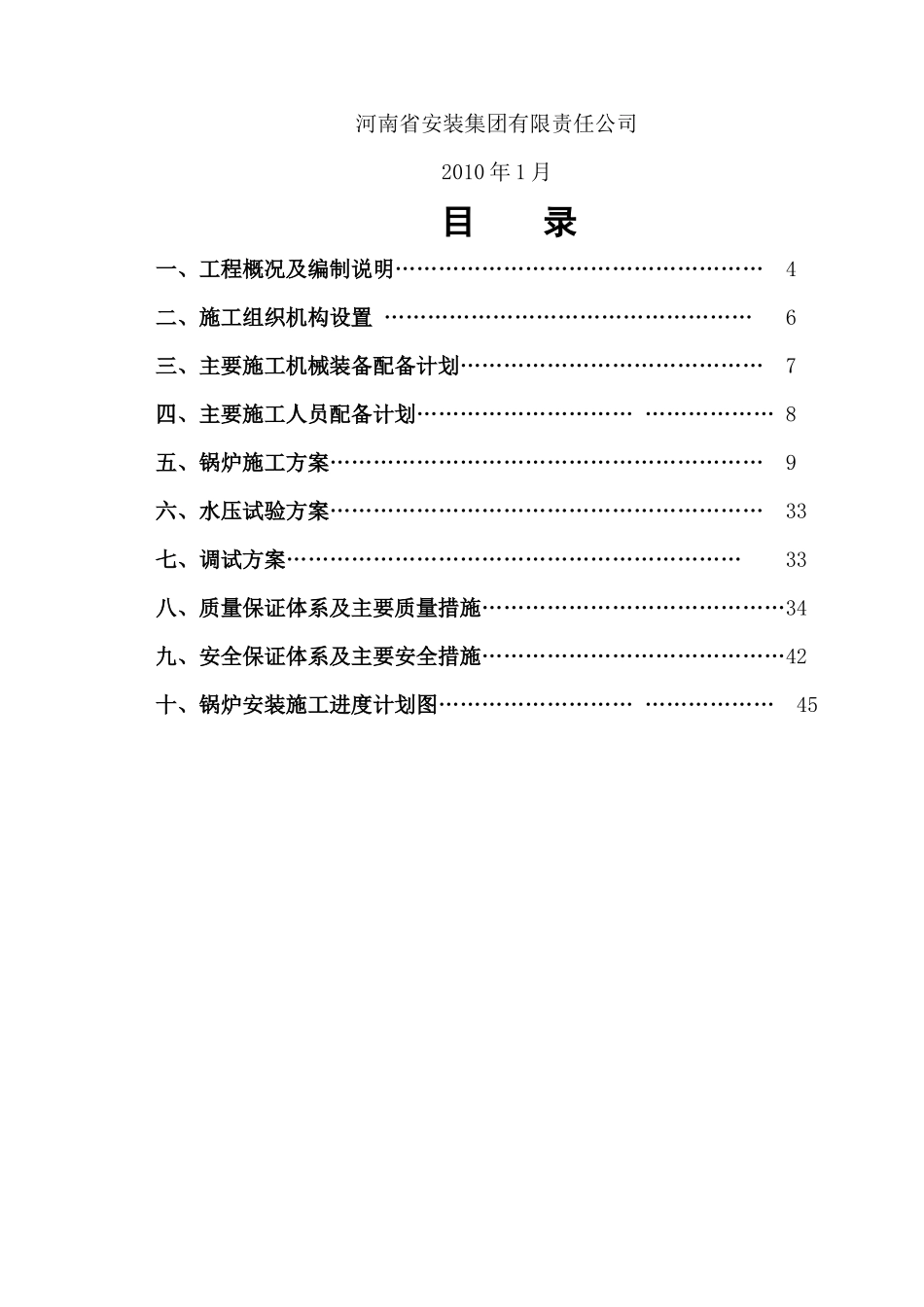

河南煤化集团永乐生物工程有限公司L-乳酸项目35T/H循环流化床锅炉安装工程施施工工方方案案编制:审核:批准:河南省安装集团有限责任公司2010年1月目录一、工程概况及编制说明……………………………………………4二、施工组织机构设置……………………………………………6三、主要施工机械装备配备计划……………………………………7四、主要施工人员配备计划…………………………………………8五、锅炉施工方案……………………………………………………9六、水压试验方案……………………………………………………33七、调试方案………………………………………………………33八、质量保证体系及主要质量措施……………………………………34九、安全保证体系及主要安全措施……………………………………42十、锅炉安装施工进度计划图………………………………………45一、工程概况及编制说明1工程概况1.1工程名称:河南煤化集团永乐生物工程有限公司L-乳酸项目35T/H循环流化床锅炉安装工程1.2工程地点:工程厂址位于河南永乐生物工程有限公司院内。河南永乐生物工程有限公司位于濮阳市南乐县产业集聚区内,距濮阳市区35公里,西距大广高速5公里,106国道环绕厂区。1.3工程规模本工程属新建工程,为12万吨/年淀粉配套装置,建设规模为1台35T/h循环流化床燃煤锅炉。2.编制说明2.1编制依据《现场设备、工业管道焊接工程施工及验收规范》《锅炉压力容器安装监督暂行条例》和实施细则(国务院)《锅炉安装工程施工及验收规范》GB50273-2009《工业金属管道工程施工及验收规范》GB50235-97《机械设备安装工程施工及验收规范》GB50231-98《承压设备无损检测》(射线检测)JB/T4730-2《承压设备无损检测》(超声波检测)JB/T4730-3设备制造厂家提供的图纸和技术文件;二、施工组织机构设置根据该工程项目的实际情况,我们将按投报的项目部组成人员,成立高效运作的项目经理部,项目经理部分管理层和作业层。管理层设置工程管理部、质量检验部、安全管理部、材料设备部、综合管理办公室。作业层按施工内容成立相应各专业施工队。施工组织机构图项目经理项目副经理项目总工程师结构施工队管道施工队设备安装队电气自控队工程管理部材料设备部综合办公室质量检验部安全管理部三、主要施工机械装备配备计划拟投入本工程的主要机械设备配备表序号主要机械设备名称型号数量(台)制造年份总功率(KW)备注1.汽车吊QY50120012612.汽车起重机QY25120102063.汽车起重机QY1612004161.74.载重汽车10t120001235.工具车1.5t1201058.86.电动卷扬机5t慢速2200111.77.交流电焊机BX1300~5001002-0419KVA8.氩弧电焊机NSA4300602-0527KVA9.逆变电焊机ZX7-400Ⅱ1003-0521KVA10.空气压缩机VF-6/7120023311.焊条烘干箱500℃120013512.电动试压泵16Mpa220014.413.光谱仪WX-51200214.超声波探伤仪CT-261200315.超声波测厚仪CPS-3001200216.充气式X光机25051200317.布氏硬度计1200218.经纬仪一级精度2200119.水准仪S122002四、主要施工人员配备计划(见下表)主要施工人员配备计划表工种按施工阶段投入劳动力计划第一个月第二个月第三个月第四个月钳工4444管道10101010铆工6666起重工4444焊工10101010电气2444自控4444调试///6测量2222无损检测2222合计42444450五、主要施工方案1.锅炉本体施工方案1.1基础与垫铁钢架安装前,应对基础进行检查放线、研磨、垫铁选配,程序如下:⑴、按电建规DL/T5047-95附录C的规定配合建设单位检查土建锅炉钢柱基础,作好隐蔽工程记录。⑵、根据中心控制点和水准点,划出基础纵横中心线、标高线,并引至基础的侧面,用红铅油标出三角。⑶、依据锅炉设计基础强度及电建规DL/T5047-95附录K的规定,计算垫铁组的面积,合理布置垫铁位置。根据垫铁布置图,将放置垫铁处凿平,无垫铁位置处铲出麻面,各组垫铁要求平稳。⑷、需将予埋钢筋弯倒时,对钢筋(碳钢)的加热温度不能超过1000℃。1.2钢架组合安装钢立柱在地面按Z1—Z1反、Z2—Z2反、Z3—Z3反、Z4—Z4反的顺序组合成排架。排架组合按以下步骤进行:⑴、组合架搭设排架应在组合架上进行组焊。地面搭设组合架时,先确定各支墩间距,并使...
