第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页会议纪要(第17期)日期:2010年11月12日下午10:00地点:工地会议室参会人员:建设单位监理单位施工单位会议内容:一、施工单位汇报现场情况及需要解决的问题:(一)、上周完成情况:1、1#车库模板完成90%,梁钢筋安装完成80%
2、2#车库西侧及中间端模板完成80%,梁钢筋安装完成50%
3、3#车库东侧及中间段模板完成80%,梁钢筋安装完成50%
4、5#楼地下室模板完成80%,4#楼基础砼浇筑50%
5、9#楼一层砼浇筑完成,10#、11#楼模板完成80%,12#、13#楼具备砼浇筑条件
6、22#、31#、32#楼二层砼浇筑完成
23#楼二层具备砼浇筑条件
7、19#、21#砌体完成20%
8、20#、29#、30#已报基础主体验收
上周进度滞后的原因:1、总包上报的钢材计划中型号错误,缺少个别型号钢筋;晚间加班人员少
(二)、下周工作安排:1、1#车库砼浇筑完成一半
2、2#车库中间段砼浇筑完成,西侧具备砼浇筑条件
3、3#车库一层东侧砼浇筑完成,西侧铺基础钢筋安装完成,模板完成50%
4、9#楼二层砼浇筑完成,10#、11#楼砼浇筑完成,12~13#楼一层具备砼浇筑条件

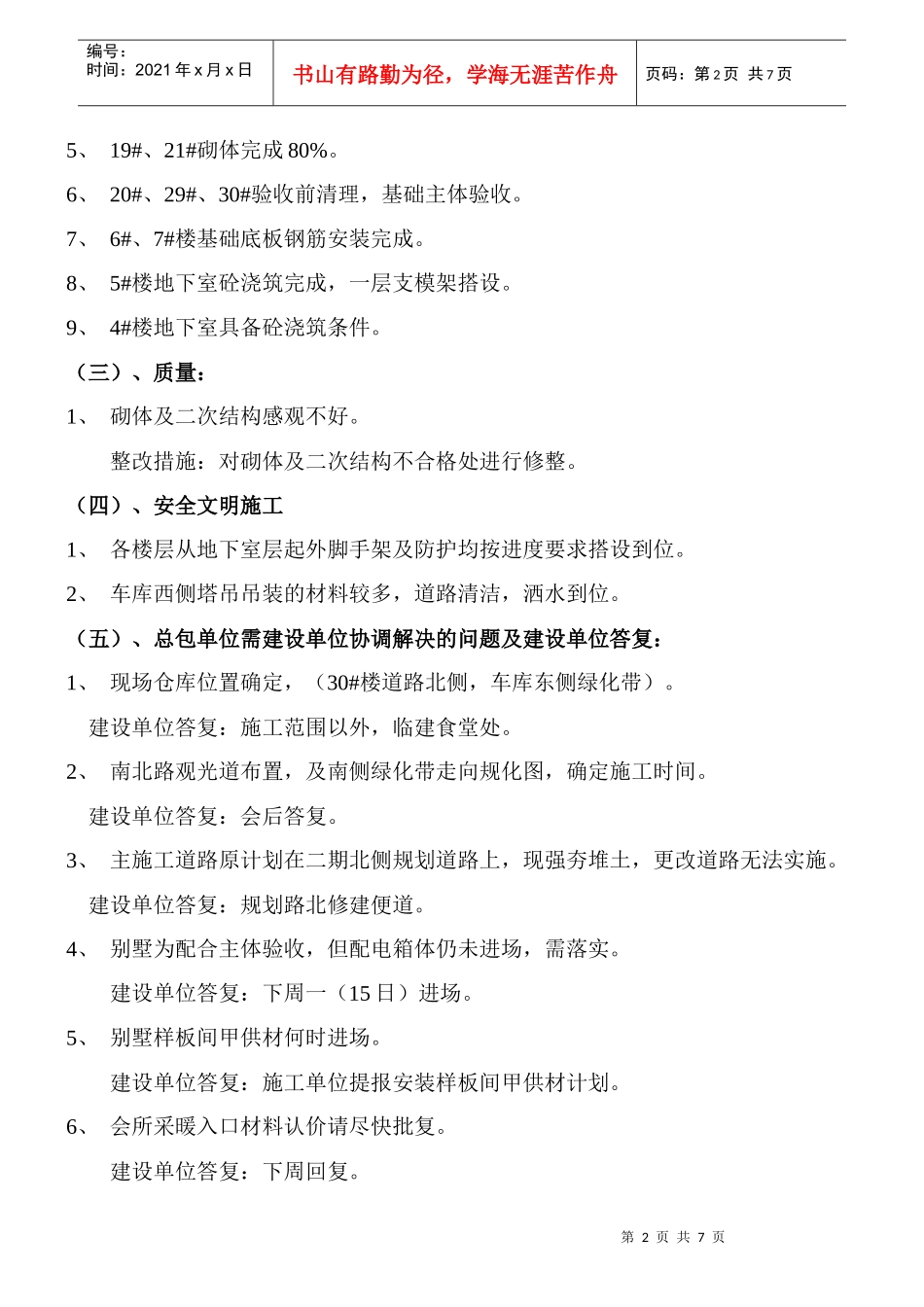

第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页5、19#、21#砌体完成80%
6、20#、29#、30#验收前清理,基础主体验收
7、6#、7#楼基础底板钢筋安装完成
8、5#楼地下室砼浇筑完成,一层支模架搭设
9、4#楼地下室具备砼浇筑条件
(三)、质量:1、砌体及二次结构感观不好
整改措施:对砌体及二次结构不合格处进行修整
(四)、安全文明施工1、各楼层从地下室层起外脚手架及防护均按进度要求搭设到位
2、车库西侧塔吊吊装的材料较多,道路清洁
