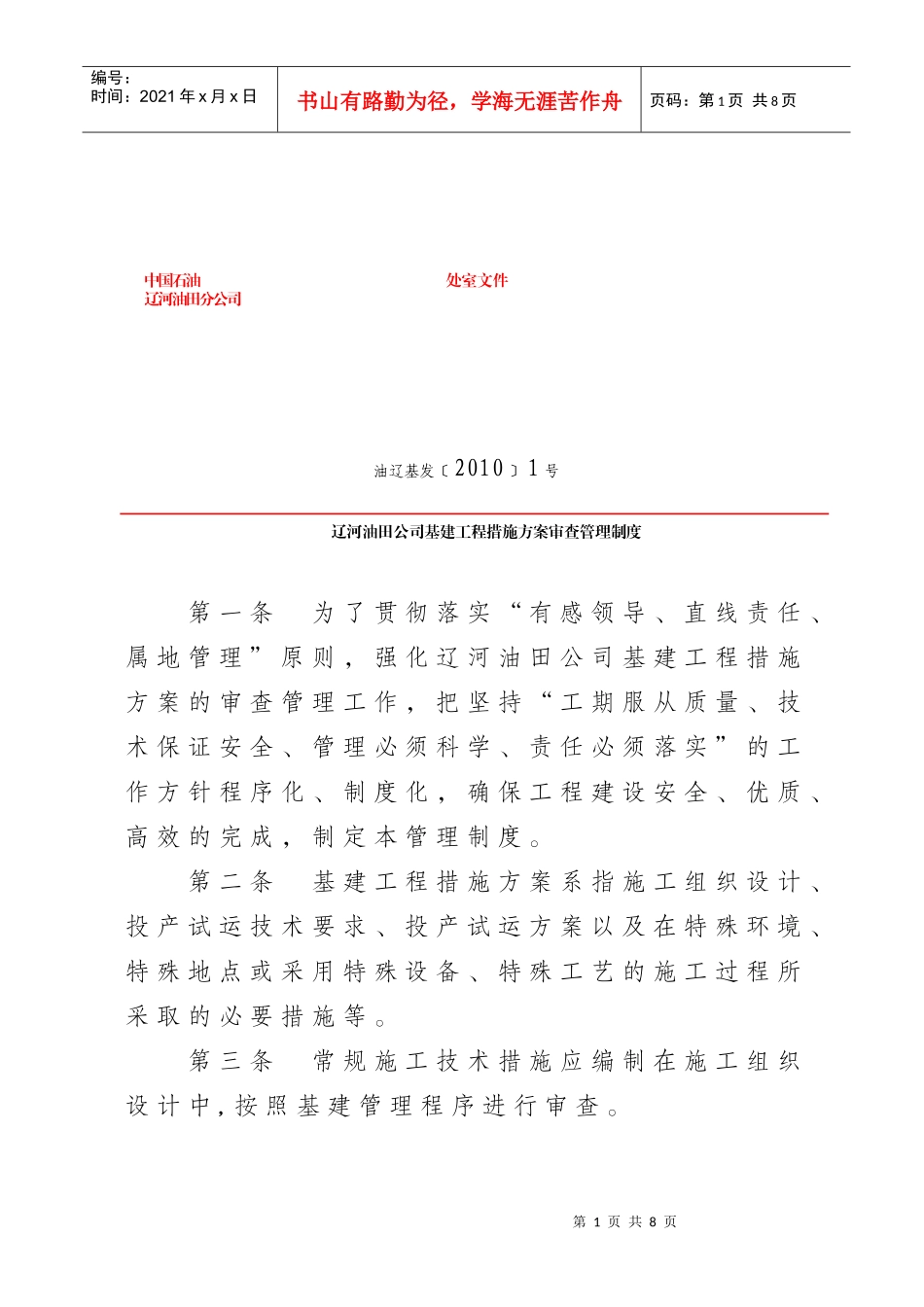

第1页共8页处室文件油辽基发〔2010〕1号中国石油辽河油田分公司辽河油田公司基建工程措施方案审查管理制度编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页第一条为了贯彻落实“有感领导、直线责任、属地管理”原则,强化辽河油田公司基建工程措施方案的审查管理工作,把坚持“工期服从质量、技术保证安全、管理必须科学、责任必须落实”的工作方针程序化、制度化,确保工程建设安全、优质、高效的完成,制定本管理制度
第二条基建工程措施方案系指施工组织设计、投产试运技术要求、投产试运方案以及在特殊环境、特殊地点或采用特殊设备、特殊工艺的施工过程所采取的必要措施等
第三条常规施工技术措施应编制在施工组织设计中,按照基建管理程序进行审查
第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页非常规施工技术措施(大型设备吊装就位、重点或要害部位的动火连头、管道非开挖方式施工、有限空间作业等油建工程;基坑支护与降水、土方开挖、高大模板、脚手架等矿建工程)特定特殊施工方式以及工程投产试运技术要求、投产试运方案等(以下简称措施方案),需要单独编制专项措施方案并实行分级审查
第四条工程投产试运技术要求由设计单位负责编制,工程投产试运方案由建设单位负责编制,工程施工措施方案由施工单位负责编制
第五条措施方案审查的原则是技术保证安全,基建工程实施过程中凡形成措施方案的都要经过审查方可实施
第六条措施方案审查的责任是谁主管谁负责,谁组织谁负责,谁签字谁负责
第七条措施方案实行分级管理,即施工单位项目部(项目监理部)审查、建设单位审查和公司级审查三个级别
第八条基建工程部负责组织对公司级措施方案的审查,即一级审查
范围如下:(一)公司重点工程涉及的重大施工措施方案

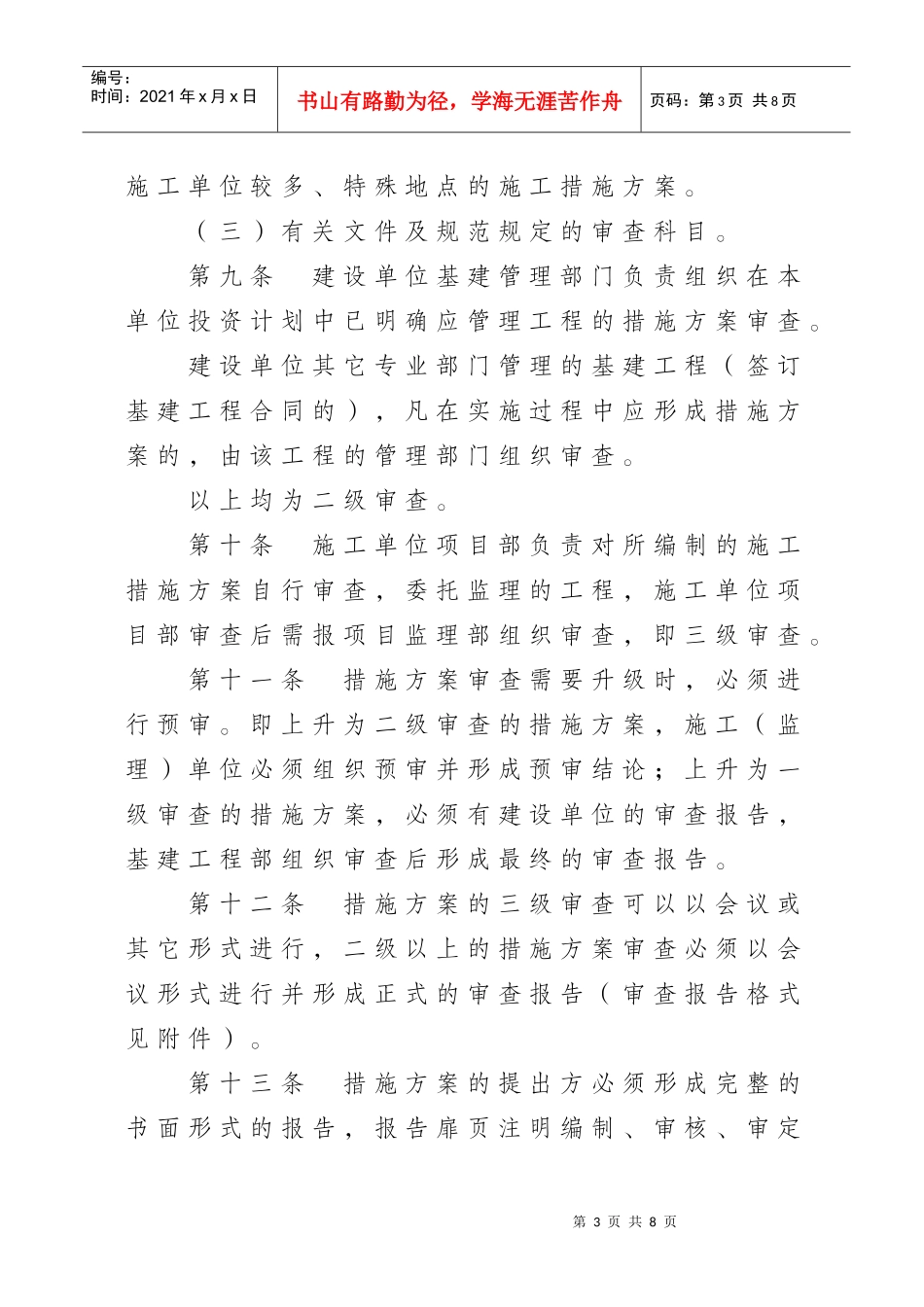

(二)施工安全、质量风险较大或涉及的建设第3页共8页第2页共8页编号:时间:
