D1-4楼砌体工程实测实量方案一、工程概况:D1-楼地下2层吊层,D2-D4楼地下3层为人防工程(车库),地上32层为住宅,地上主楼层高为2
9m,每层建筑面积约680㎡,每栋建筑面积:21742
外墙为加气砼砌块砌筑,内墙为页岩空心砖及实心页岩砖砌筑
由于材料品种较多,砌体砖模数及尺寸偏差不一致,导致砌体墙体的偏差相对来说要比单一品种的砌块砌筑的质量偏差大,现在结合目前砌块材质品种不一致性
特制定此方案
二、施工项目部内控的组织结构及检查方法、标准、数量
以项目部经理---质量负责---施工负责人---班组长---班组代班人员组成每层实测实量小组,在班组自检的基础上,每周三对所砌筑完成的楼层进行全面复测
检查工具包括普通尺子,标准检查靠尺、吊线锤等,检查的数量是每房间全数检查,检查标准按照现行规范及业主要求的标准为依据
在墙面上进行实测并标识迎接监理业主等部门的随机检测
三、每层人力及施工时间计划情况计划每层楼砌体施工3天完成,要求技工每层6人,平工3人,重点要求班组长及管理员应加强过程控制检查,及时发现问题处理问题
做完就应该自检标识上墙

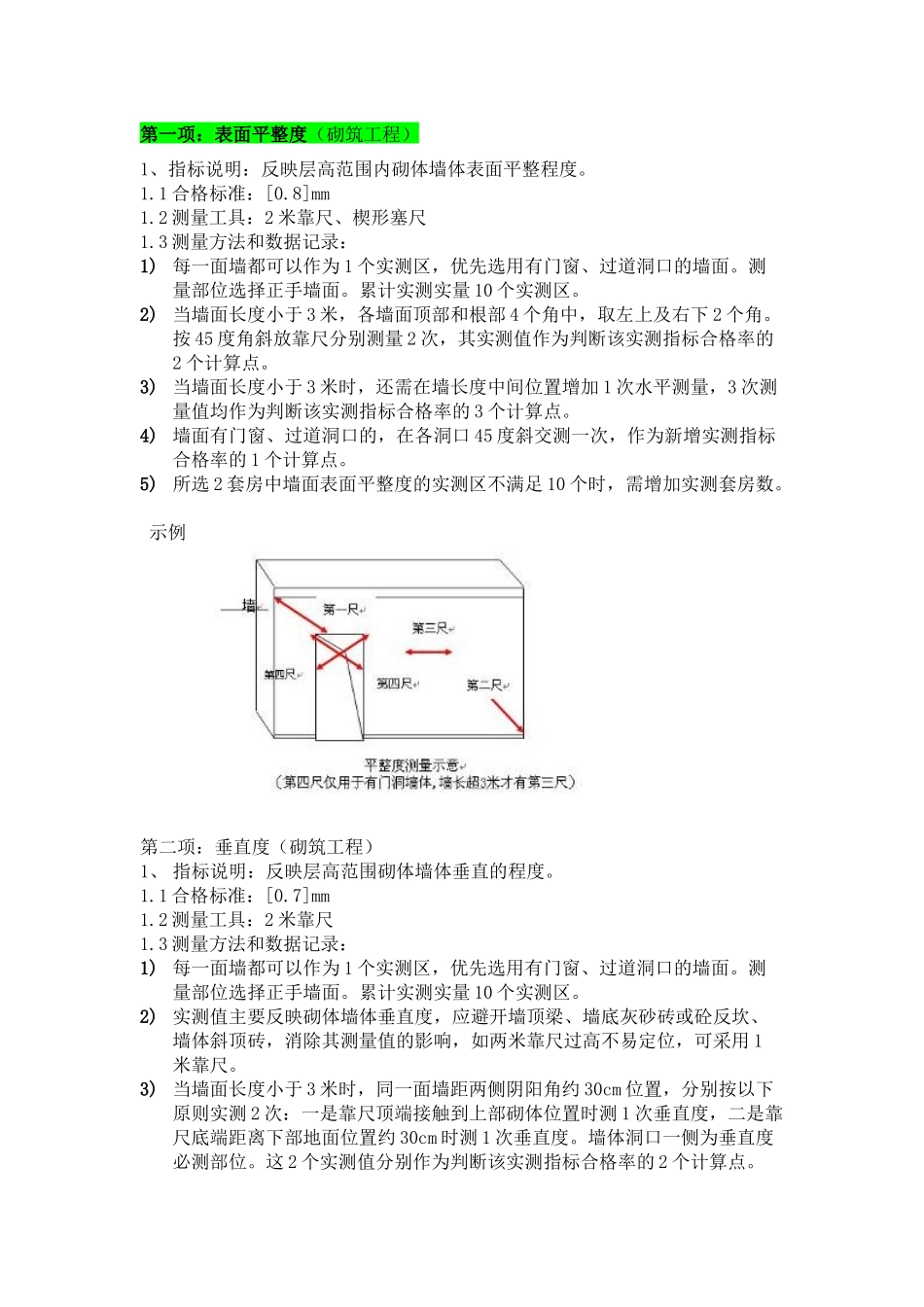

四、上墙实测标签如下:检查项目允许偏差实测值员工姓名检查人员检查时间整改项目整改完成时间垂直度+表面平整度墙面方正度外门窗洞口尺寸偏差重要预制或现浇构件检查过程工序行为检查五、砌体工程实测实量的基本要求、方法、标准第一项:表面平整度(砌筑工程)1、指标说明:反映层高范围内砌体墙体表面平整程度
1合格标准:[0
2测量工具:2米靠尺、楔形塞尺1
3测量方法和数据记录:1)每一面墙都可以作为1个实测区,优先选用有门窗、过道洞口的墙面
测量部位选择正手墙面
累计实测实量10个实测区
2)当墙面长度小于3米,各墙面顶部和根部4个角中,取左上及右下2个角

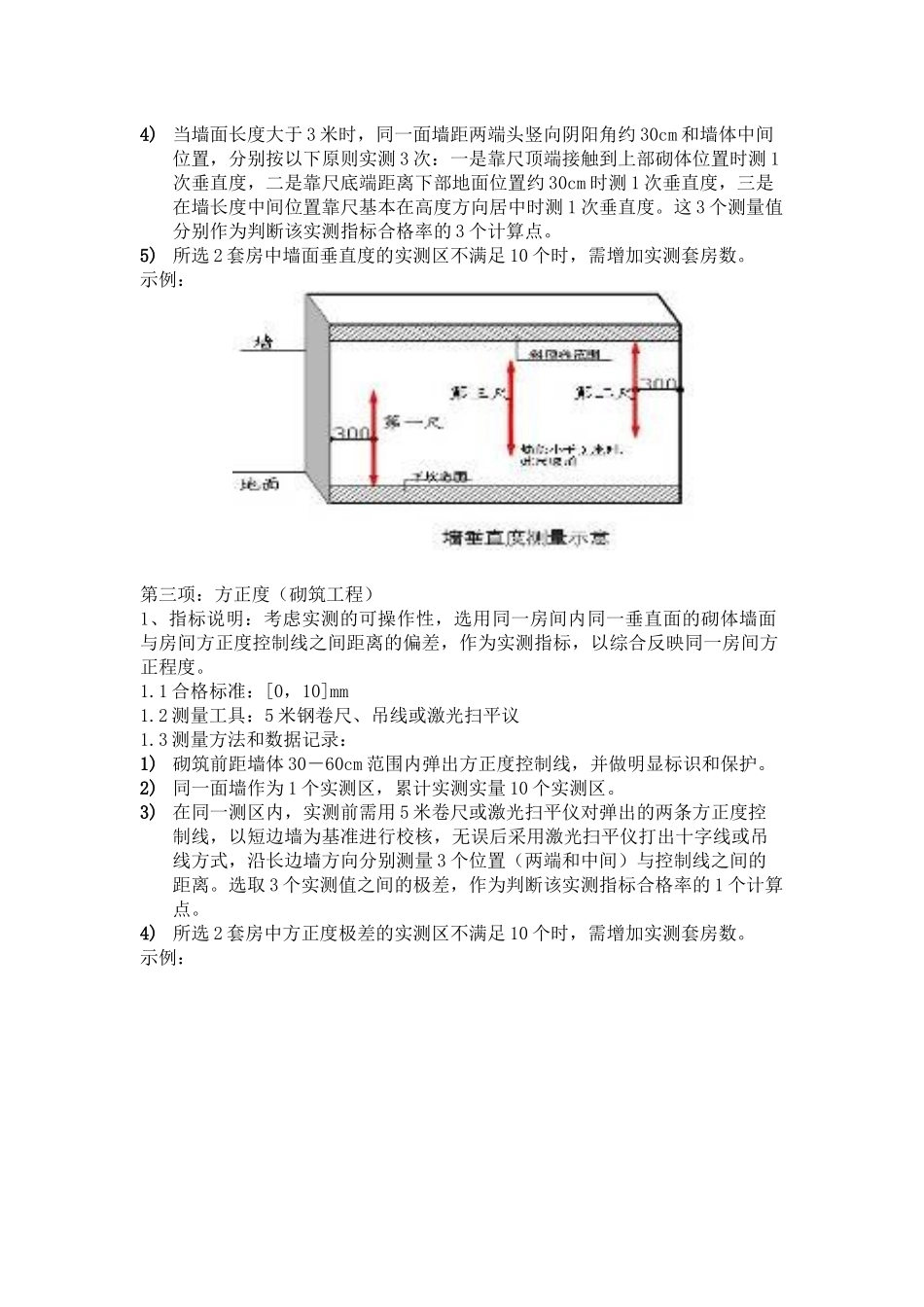

按45度角斜放靠尺分别测量2次,其实测值作为判断该实测指标合格率的
