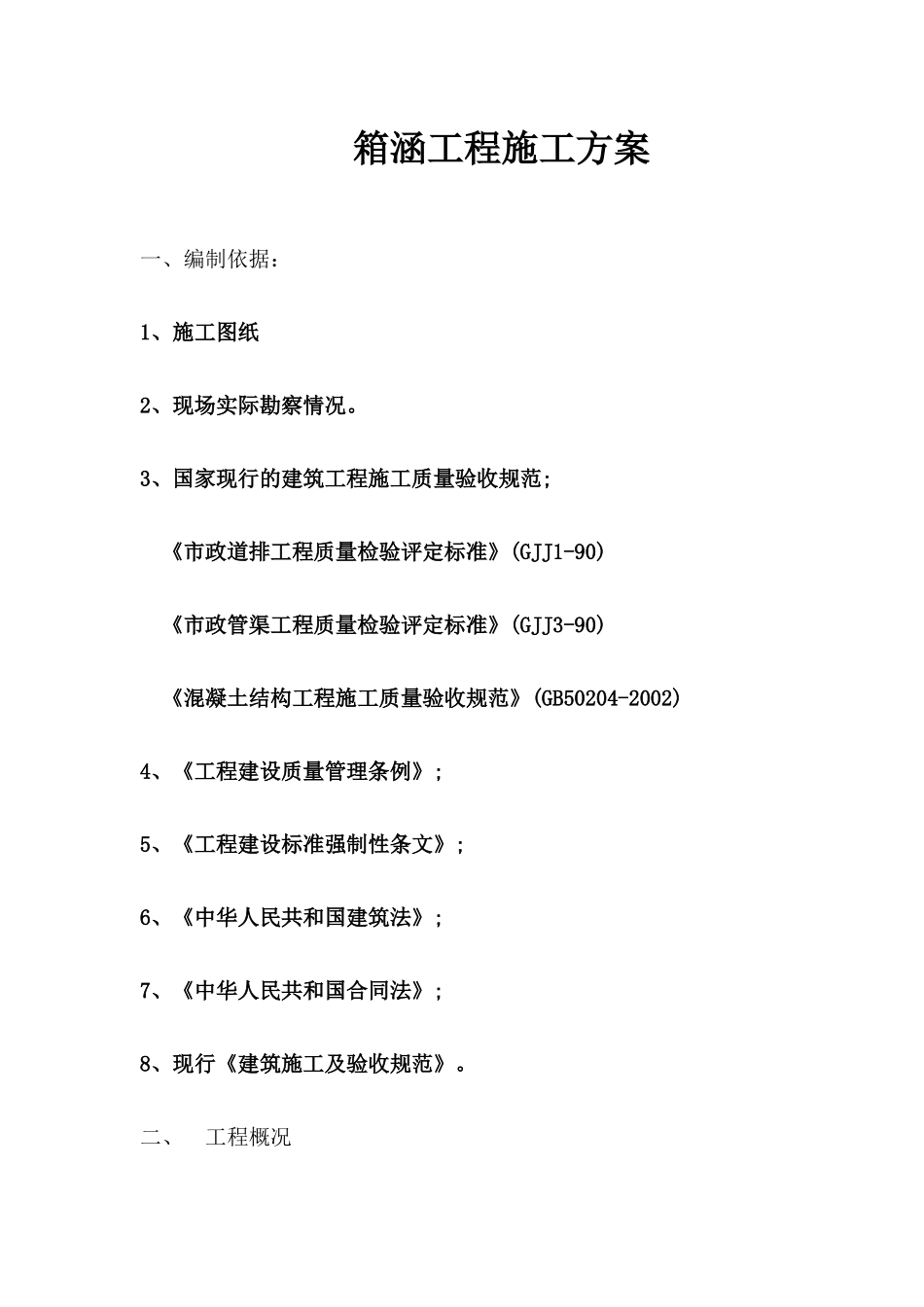

箱涵工程施工方案一、编制依据:1、施工图纸2、现场实际勘察情况
3、国家现行的建筑工程施工质量验收规范;《市政道排工程质量检验评定标准》(GJJ1-90)《市政管渠工程质量检验评定标准》(GJJ3-90)《混凝土结构工程施工质量验收规范》(GB50204-2002)4、《工程建设质量管理条例》;5、《工程建设标准强制性条文》;6、《中华人民共和国建筑法》;7、《中华人民共和国合同法》;8、现行《建筑施工及验收规范》

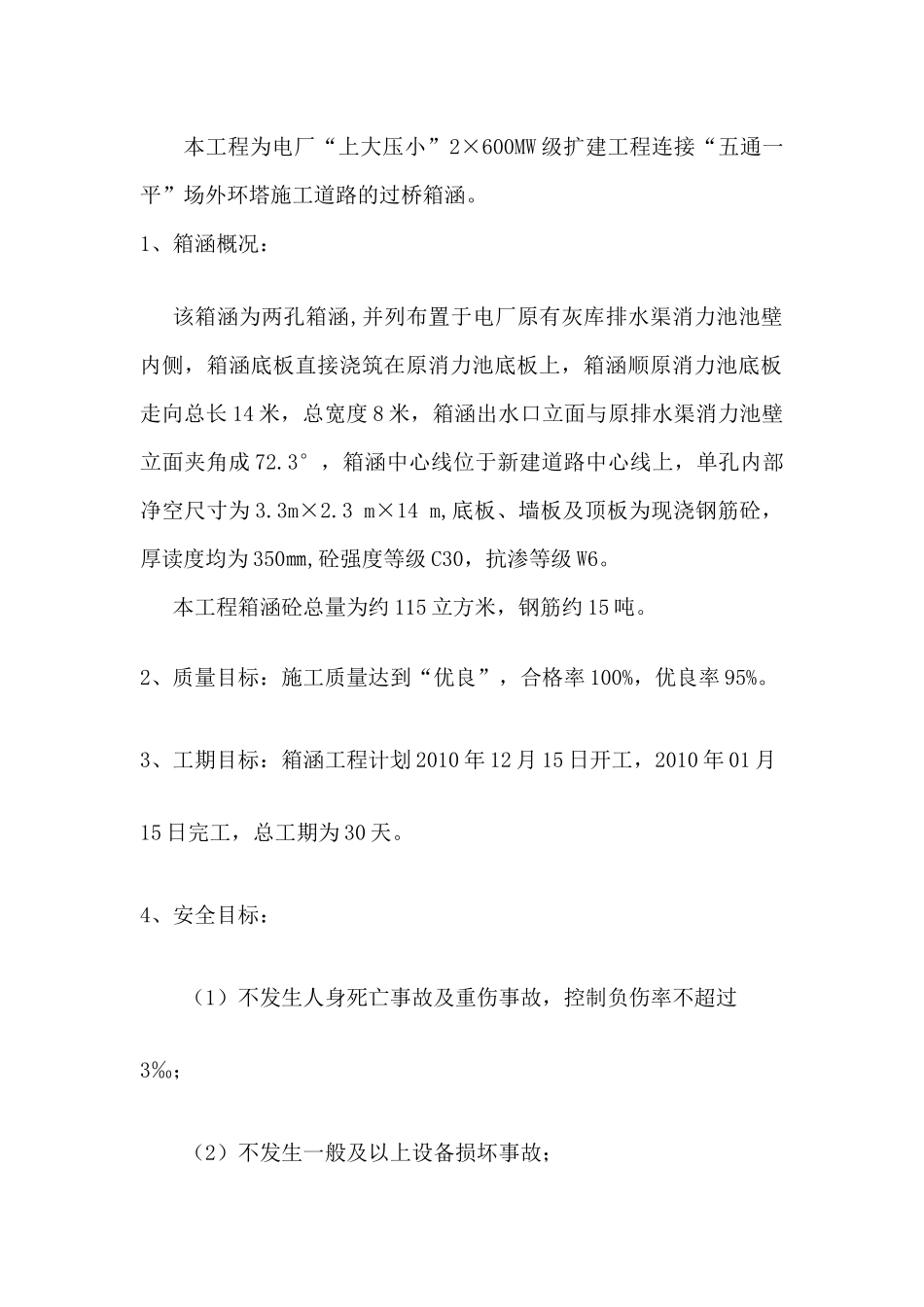

二、工程概况本工程为电厂“上大压小”2×600MW级扩建工程连接“五通一平”场外环塔施工道路的过桥箱涵
1、箱涵概况:该箱涵为两孔箱涵,并列布置于电厂原有灰库排水渠消力池池壁内侧,箱涵底板直接浇筑在原消力池底板上,箱涵顺原消力池底板走向总长14米,总宽度8米,箱涵出水口立面与原排水渠消力池壁立面夹角成72
3°,箱涵中心线位于新建道路中心线上,单孔内部净空尺寸为3
3m×14m,底板、墙板及顶板为现浇钢筋砼,厚读度均为350㎜,砼强度等级C30,抗渗等级W6
本工程箱涵砼总量为约115立方米,钢筋约15吨
2、质量目标:施工质量达到“优良”,合格率100%,优良率95%
3、工期目标:箱涵工程计划2010年12月15日开工,2010年01月15日完工,总工期为30天
4、安全目标:(1)不发生人身死亡事故及重伤事故,控制负伤率不超过3‰;(2)不发生一般及以上设备损坏事故;(3)不发生一般及以上火灾事故;(4)不发生同等及以上责任的重大交通事故;(5)不发生环境污染事故和垮(坍)塌事故;(6)设施标准,行为规范,施工有序,环境整洁,树立安全品牌工程,争创全国电力建设工程安全文明施工一流现场

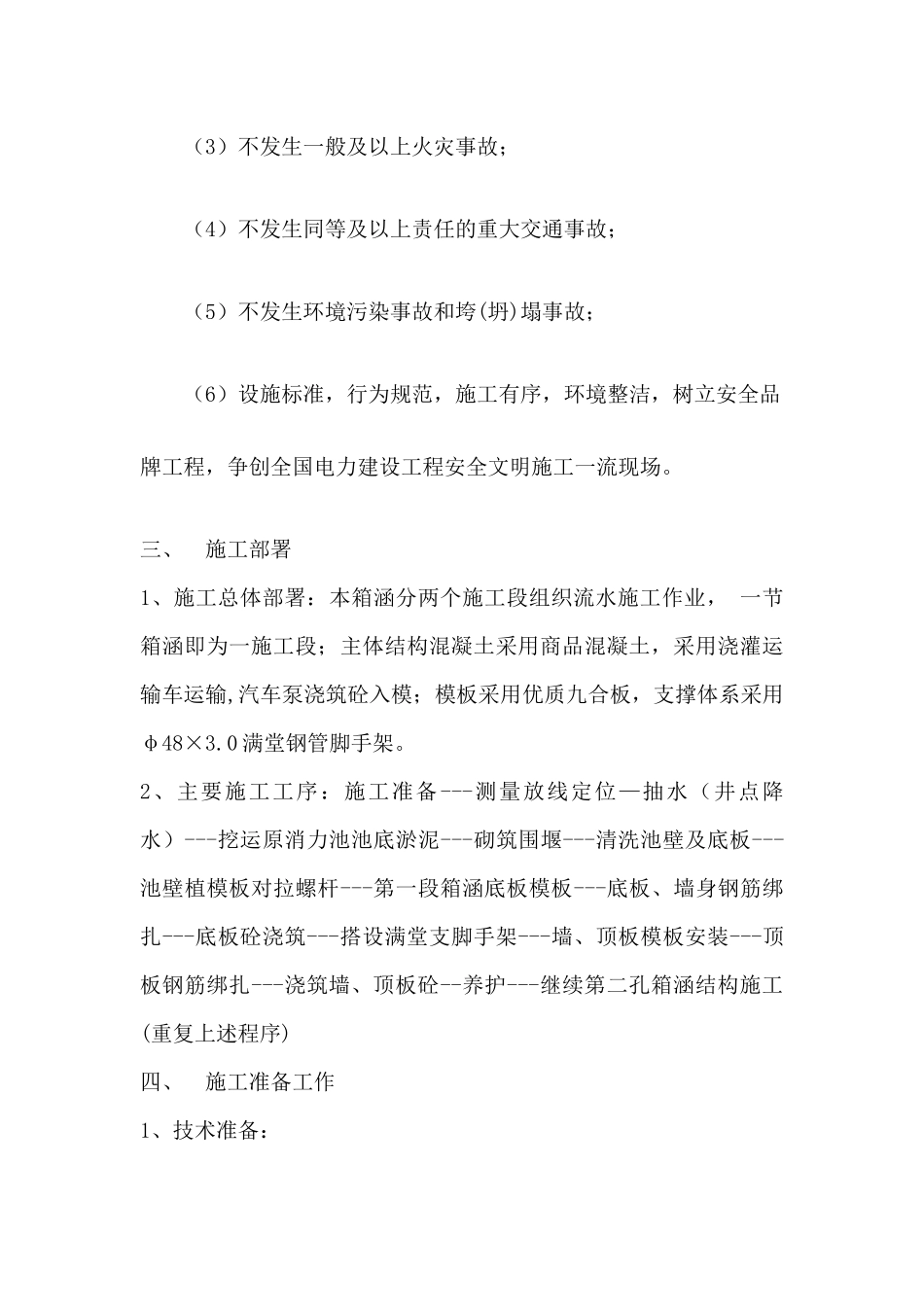

三、施工部署1、施工总体部署:本箱涵分两个施工段组织流水施工作业,一节箱涵即为一施工段;主体结构混凝土采用商品混凝土,采用浇灌运输车运输,汽车泵浇筑砼入模;模板采用
