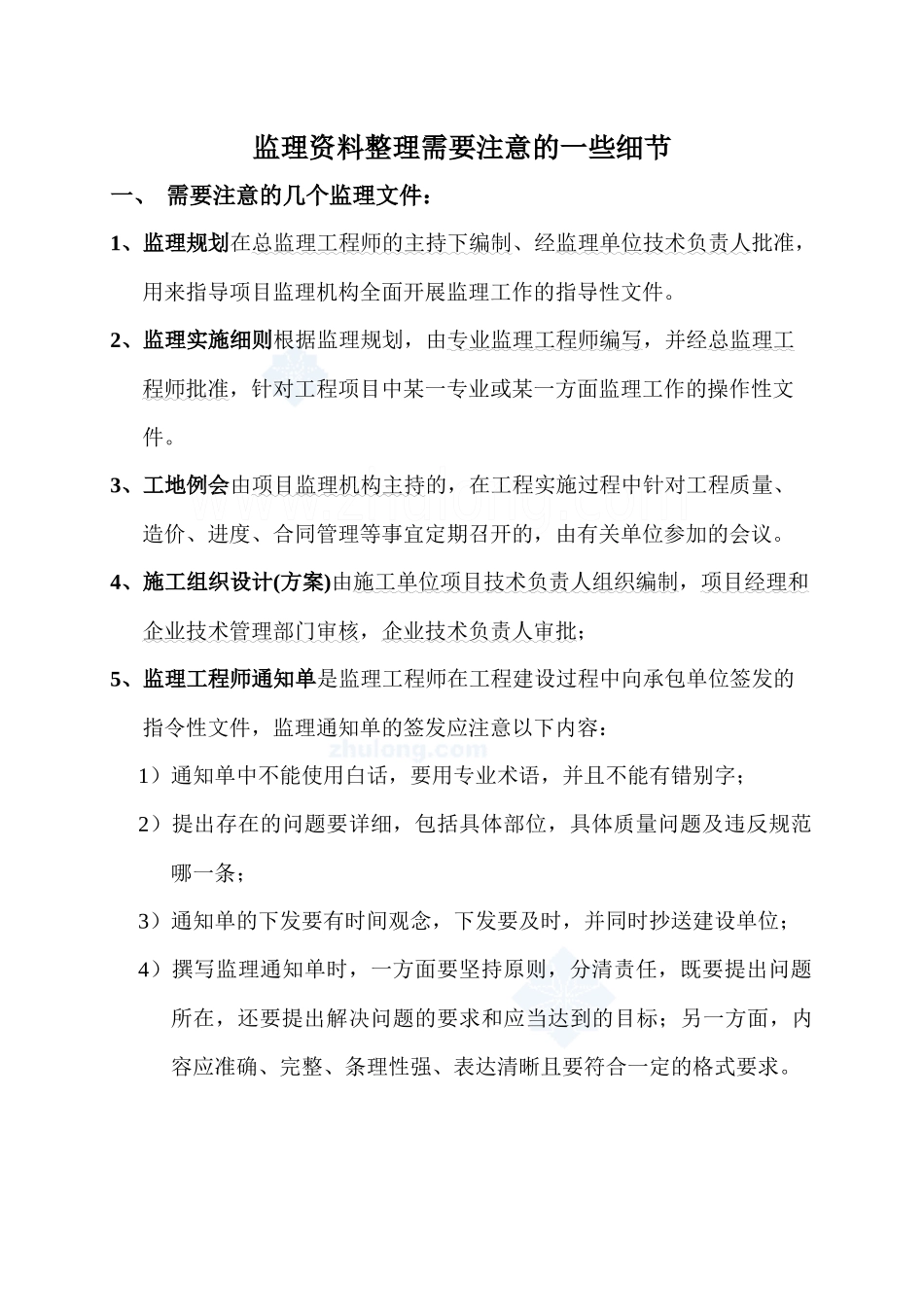

监理资料整理需要注意的一些细节一、需要注意的几个监理文件:1、监理规划在总监理工程师的主持下编制、经监理单位技术负责人批准,用来指导项目监理机构全面开展监理工作的指导性文件
2、监理实施细则根据监理规划,由专业监理工程师编写,并经总监理工程师批准,针对工程项目中某一专业或某一方面监理工作的操作性文件
3、工地例会由项目监理机构主持的,在工程实施过程中针对工程质量、造价、进度、合同管理等事宜定期召开的,由有关单位参加的会议
4、施工组织设计(方案)由施工单位项目技术负责人组织编制,项目经理和企业技术管理部门审核,企业技术负责人审批;5、监理工程师通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件,监理通知单的签发应注意以下内容:1)通知单中不能使用白话,要用专业术语,并且不能有错别字;2)提出存在的问题要详细,包括具体部位,具体质量问题及违反规范哪一条;3)通知单的下发要有时间观念,下发要及时,并同时抄送建设单位;4)撰写监理通知单时,一方面要坚持原则,分清责任,既要提出问题所在,还要提出解决问题的要求和应当达到的目标;另一方面,内容应准确、完整、条理性强、表达清晰且要符合一定的格式要求

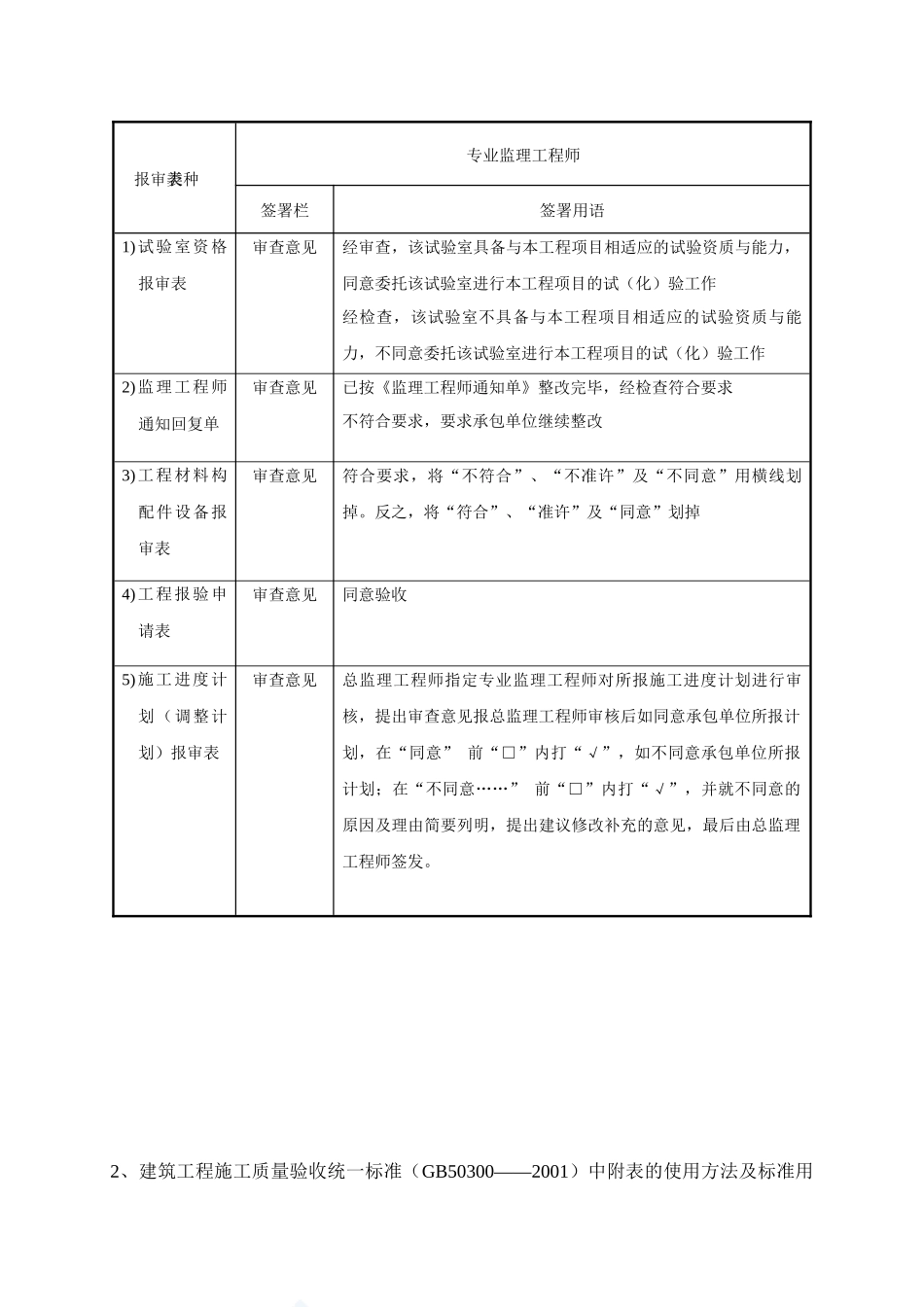

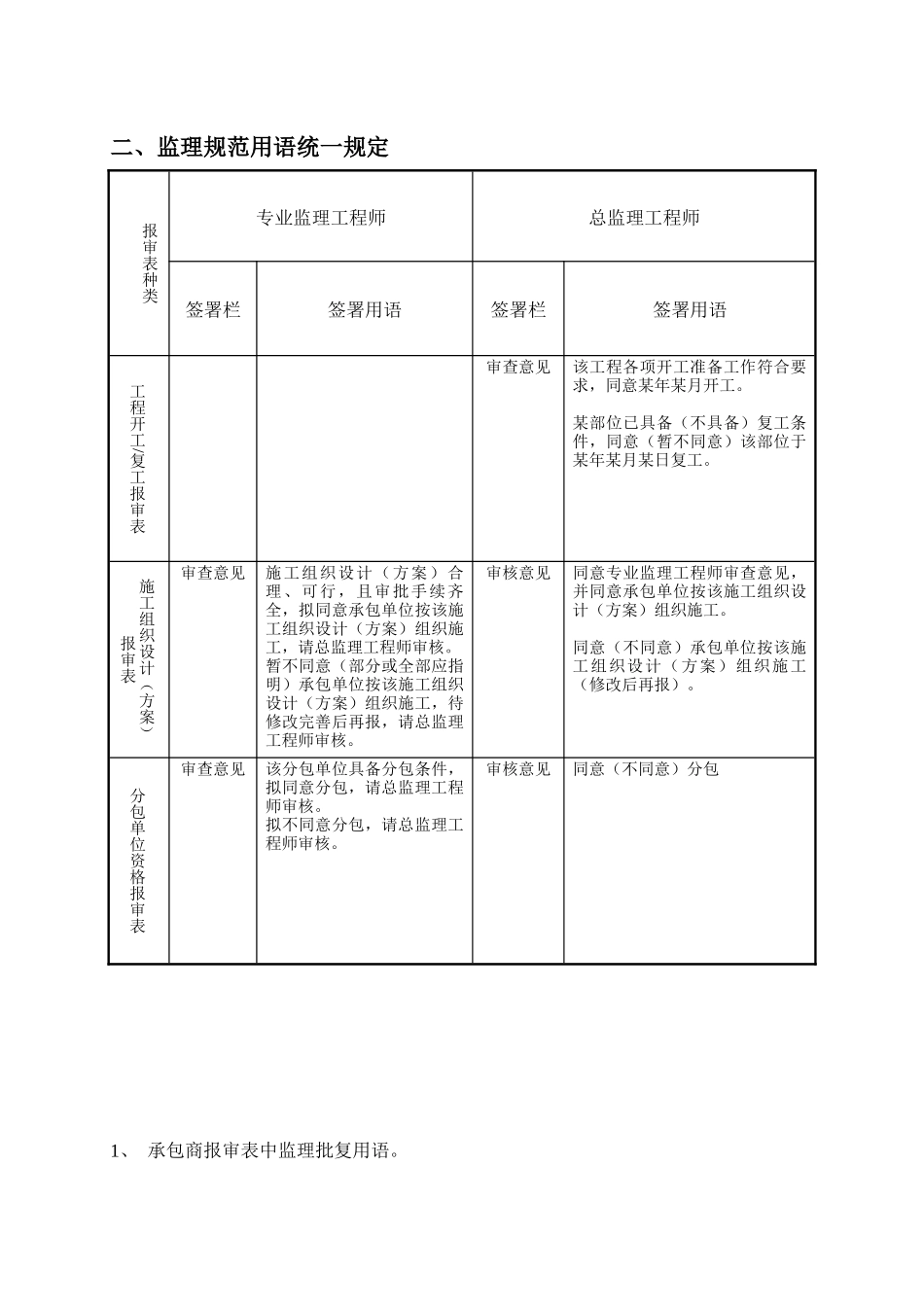

二、监理规范用语统一规定1、承包商报审表中监理批复用语
报审表种类专业监理工程师总监理工程师签署栏签署用语签署栏签署用语工程开工/复工报审表审查意见该工程各项开工准备工作符合要求,同意某年某月开工
某部位已具备(不具备)复工条件,同意(暂不同意)该部位于某年某月某日复工
施工组织设计(方案)报审表审查意见施工组织设计(方案)合理、可行,且审批手续齐全,拟同意承包单位按该施工组织设计(方案)组织施工,请总监理工程师审核
暂不同意(部分或全部应指明)承包单位按该施工组织设计(方案)组织施工,待修改完善后再报,请总监理工程师审核
审核意见同意专业监理工程师审查意见,并同意承包单位按该施工
