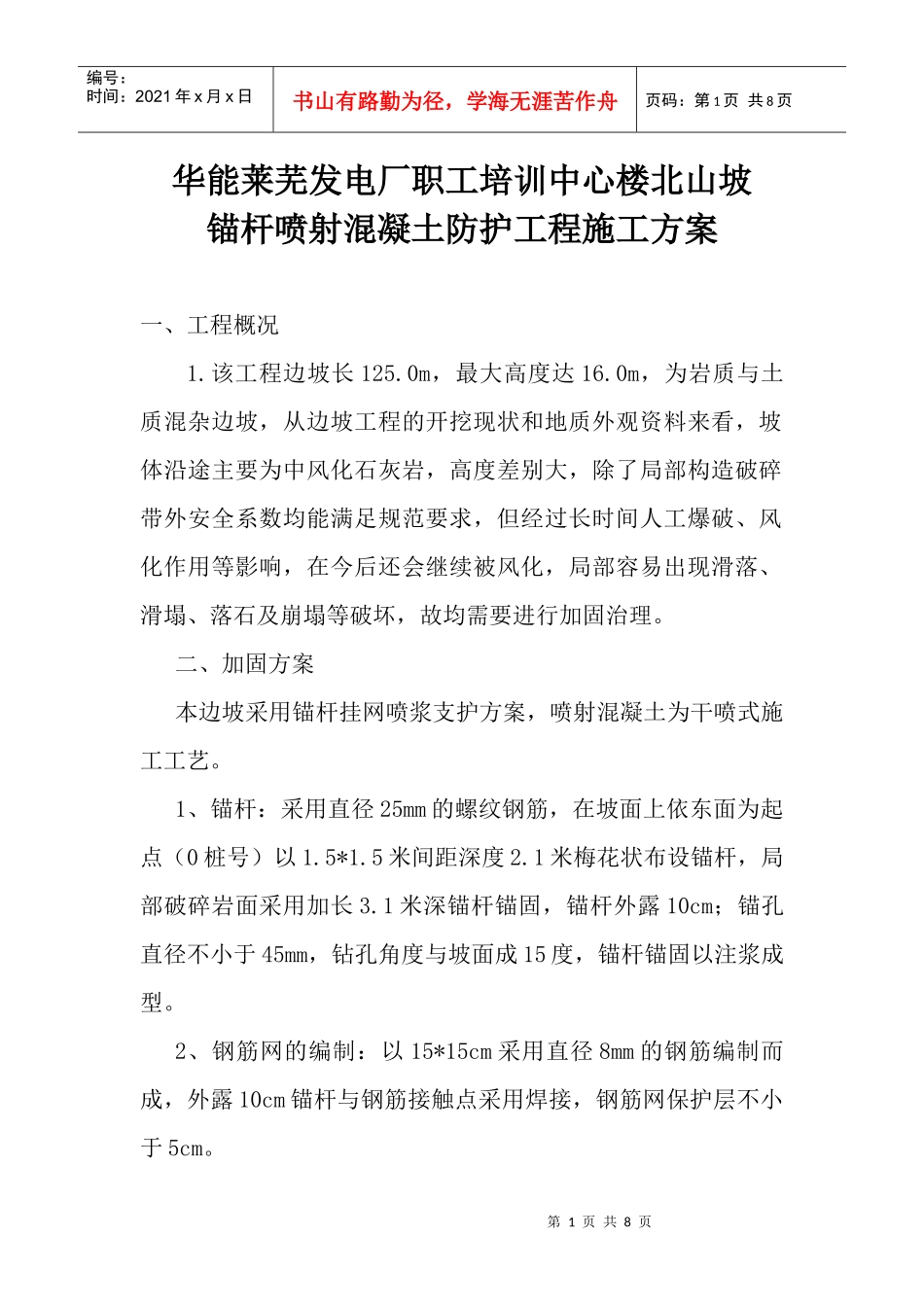

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页华能莱芜发电厂职工培训中心楼北山坡锚杆喷射混凝土防护工程施工方案一、工程概况1
该工程边坡长125
0m,最大高度达16
0m,为岩质与土质混杂边坡,从边坡工程的开挖现状和地质外观资料来看,坡体沿途主要为中风化石灰岩,高度差别大,除了局部构造破碎带外安全系数均能满足规范要求,但经过长时间人工爆破、风化作用等影响,在今后还会继续被风化,局部容易出现滑落、滑塌、落石及崩塌等破坏,故均需要进行加固治理
二、加固方案本边坡采用锚杆挂网喷浆支护方案,喷射混凝土为干喷式施工工艺
1、锚杆:采用直径25mm的螺纹钢筋,在坡面上依东面为起点(0桩号)以1
5米间距深度2
1米梅花状布设锚杆,局部破碎岩面采用加长3
1米深锚杆锚固,锚杆外露10cm;锚孔直径不小于45mm,钻孔角度与坡面成15度,锚杆锚固以注浆成型
2、钢筋网的编制:以15*15cm采用直径8mm的钢筋编制而成,外露10cm锚杆与钢筋接触点采用焊接,钢筋网保护层不小于5cm

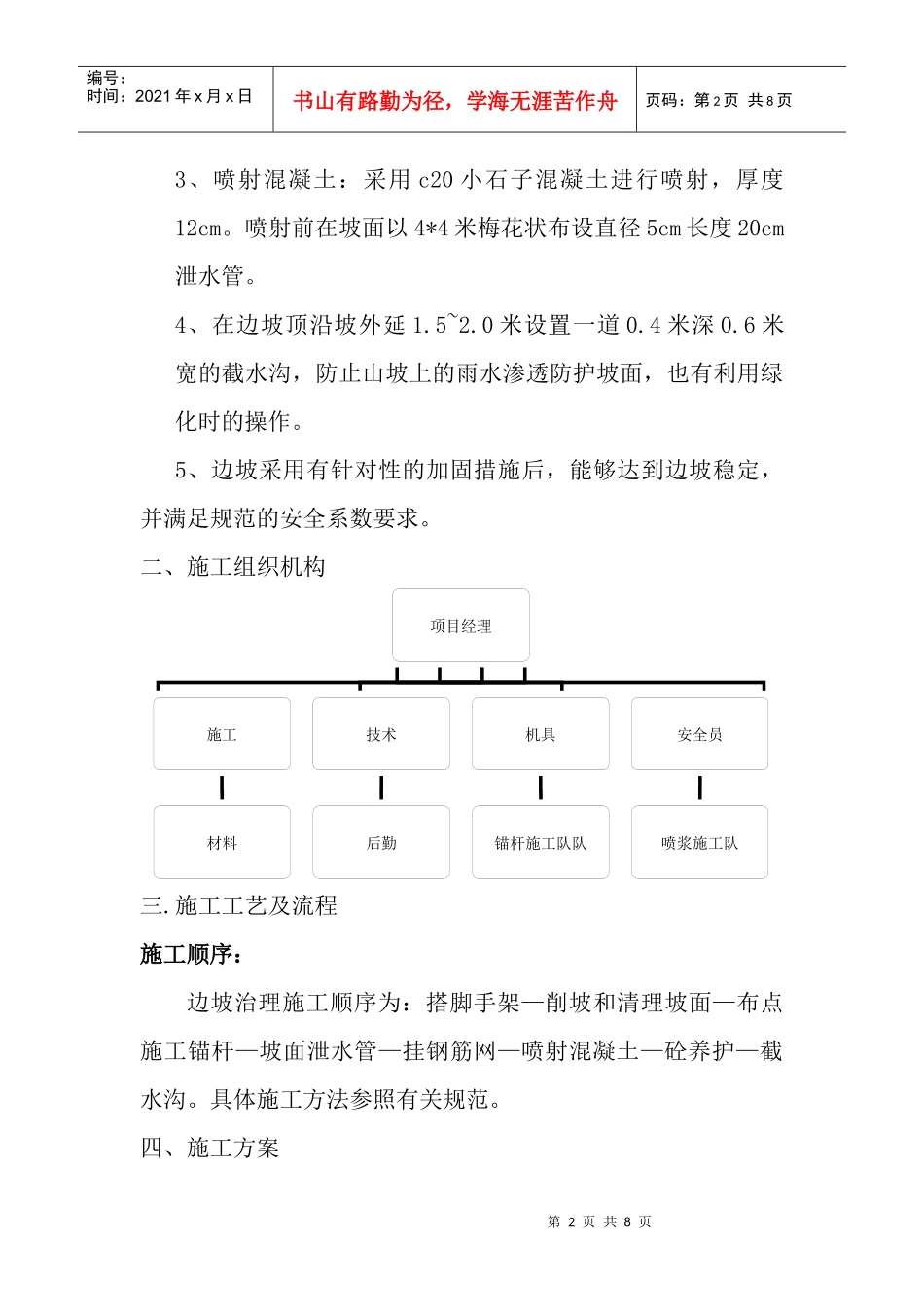

第2页共8页第1页共8页项目经理施工技术机具安全员锚杆施工队队喷浆施工队后勤材料编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页3、喷射混凝土:采用c20小石子混凝土进行喷射,厚度12cm
喷射前在坡面以4*4米梅花状布设直径5cm长度20cm泄水管
4、在边坡顶沿坡外延1
0米设置一道0
6米宽的截水沟,防止山坡上的雨水渗透防护坡面,也有利用绿化时的操作
5、边坡采用有针对性的加固措施后,能够达到边坡稳定,并满足规范的安全系数要求
二、施工组织机构三
施工工艺及流程施工顺序:边坡治理施工顺序为:搭脚手架—削坡和清理坡面—布点施工锚杆—坡面泄水管—挂钢筋网—喷射混凝土—砼养护—截水沟

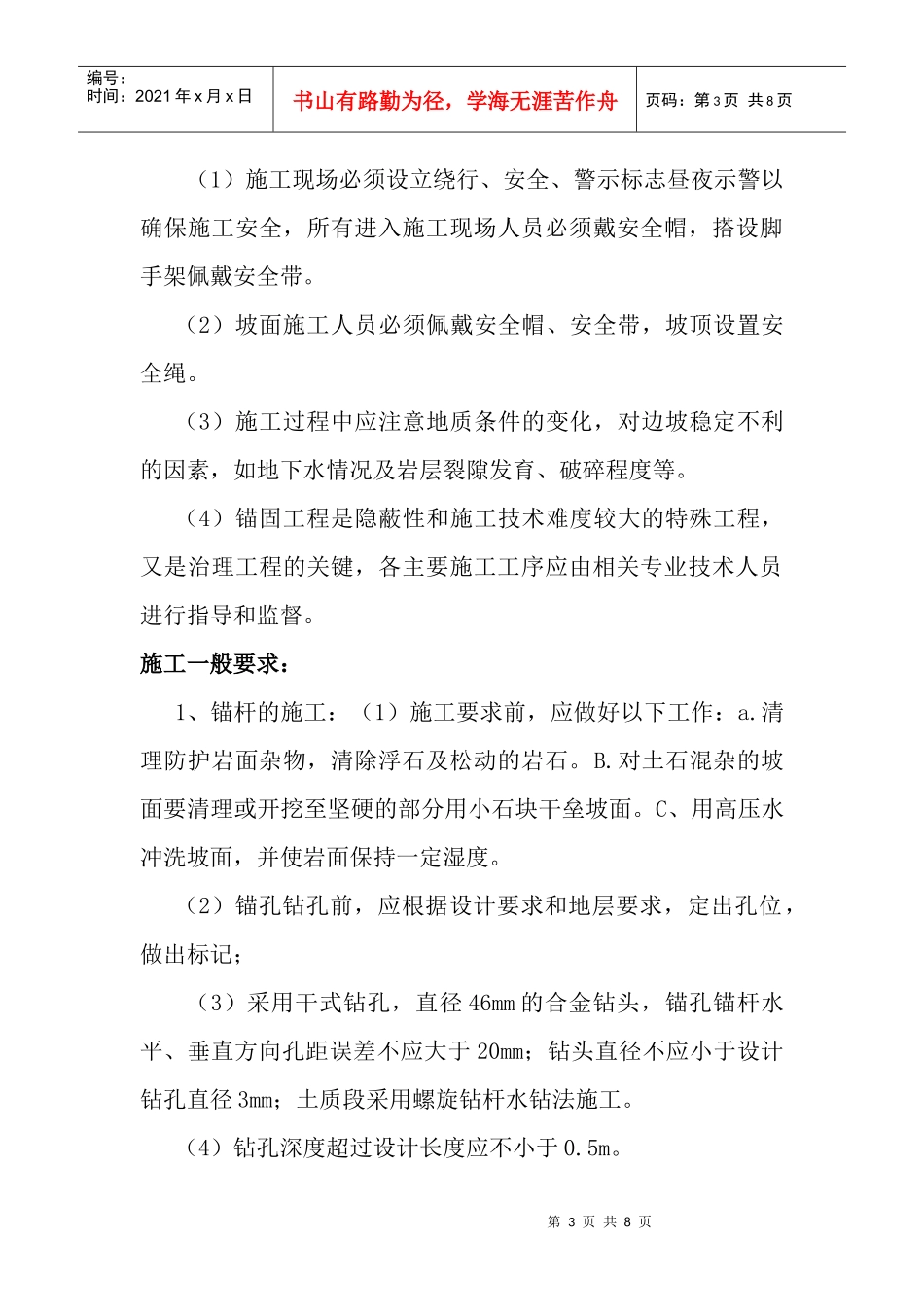

具体施工方法参照有关规范
