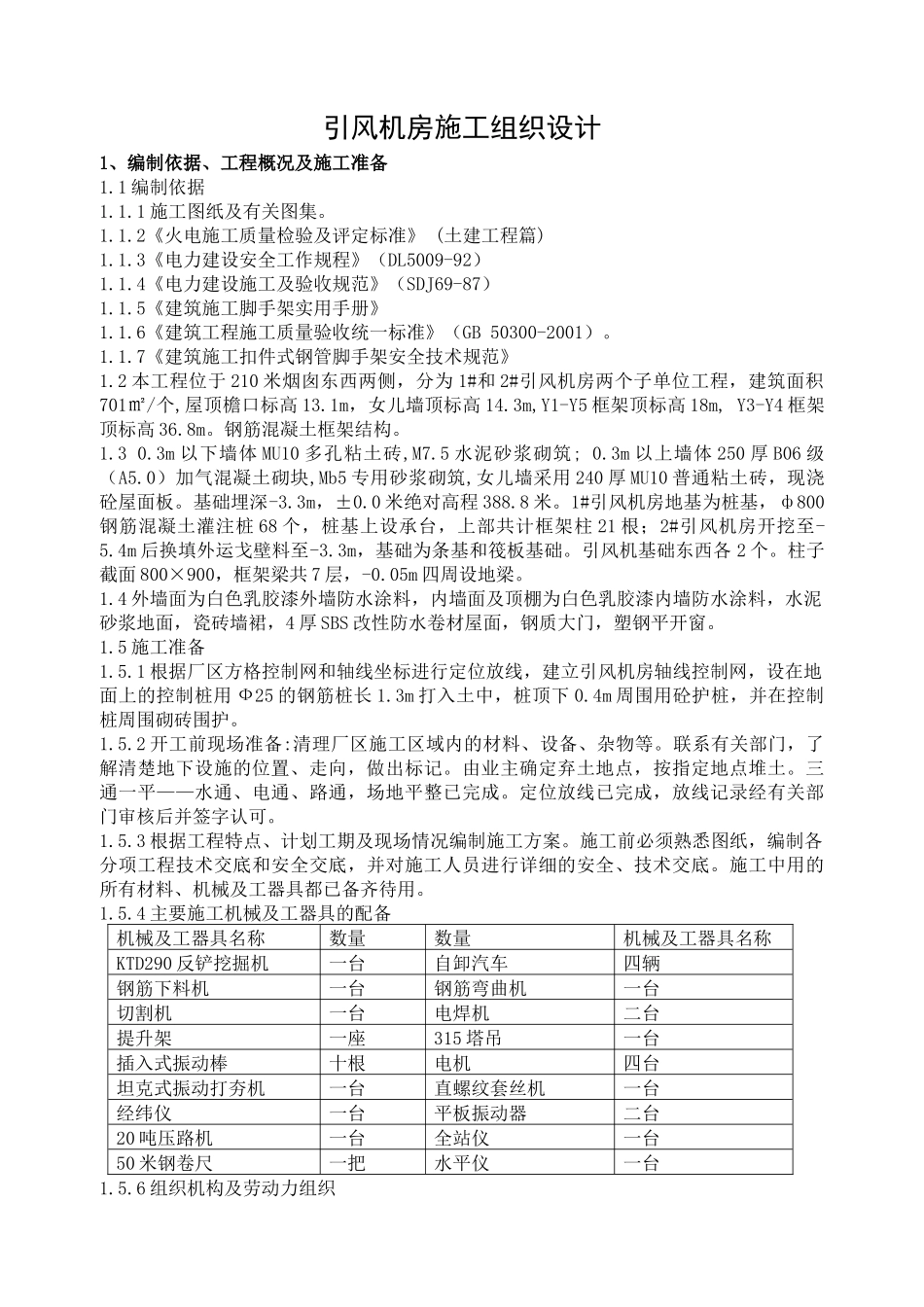

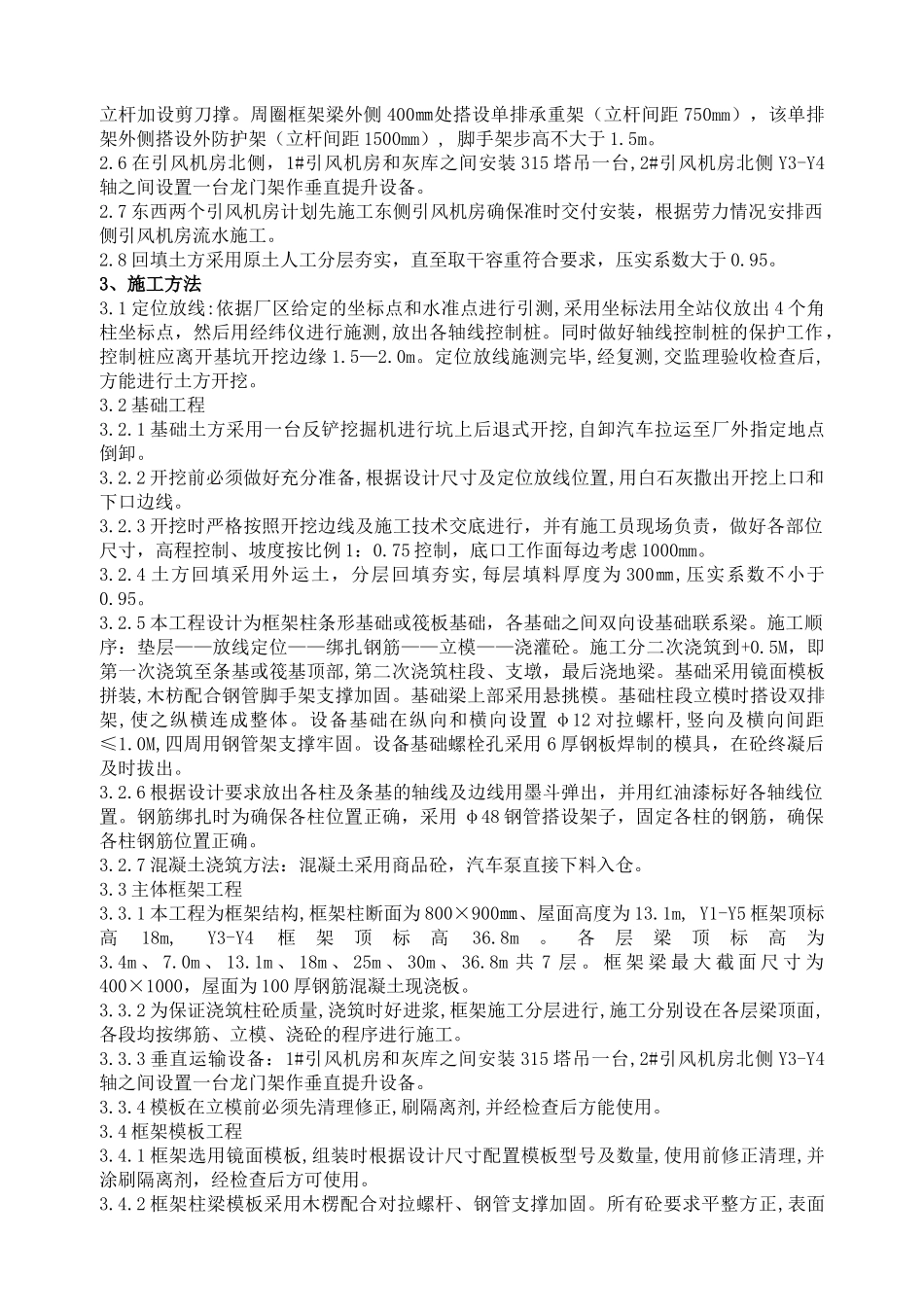

引风机房施工组织设计1、编制依据、工程概况及施工准备1
1编制依据1
1施工图纸及有关图集
2《火电施工质量检验及评定标准》(土建工程篇)1
3《电力建设安全工作规程》(DL5009-92)1
4《电力建设施工及验收规范》(SDJ69-87)1
5《建筑施工脚手架实用手册》1
6《建筑工程施工质量验收统一标准》(GB50300-2001)
7《建筑施工扣件式钢管脚手架安全技术规范》1
2本工程位于210米烟囱东西两侧,分为1#和2#引风机房两个子单位工程,建筑面积701㎡/个,屋顶檐口标高13
1m,女儿墙顶标高14
3m,Y1-Y5框架顶标高18m,Y3-Y4框架顶标高36
钢筋混凝土框架结构
3m以下墙体MU10多孔粘土砖,M7
5水泥砂浆砌筑;0
3m以上墙体250厚B06级(A5
0)加气混凝土砌块,Mb5专用砂浆砌筑,女儿墙采用240厚MU10普通粘土砖,现浇砼屋面板
基础埋深-3
0米绝对高程388
1#引风机房地基为桩基,ф800钢筋混凝土灌注桩68个,桩基上设承台,上部共计框架柱21根;2#引风机房开挖至-5
4m后换填外运戈壁料至-3
3m,基础为条基和筏板基础
引风机基础东西各2个
柱子截面800×900,框架梁共7层,-0
05m四周设地梁
4外墙面为白色乳胶漆外墙防水涂料,内墙面及顶棚为白色乳胶漆内墙防水涂料,水泥砂浆地面,瓷砖墙裙,4厚SBS改性防水卷材屋面,钢质大门,塑钢平开窗
5施工准备1
1根据厂区方格控制网和轴线坐标进行定位放线,建立引风机房轴线控制网,设在地面上的控制桩用Ф25的钢筋桩长1
3m打入土中,桩顶下0
4m周围用砼护桩,并在控制桩周围砌砖围护
2开工前现场准备:清理厂区施工区域内的材料、设备、杂物等
联系有关部门,了解清楚地下设施的位置、
